看板管理为何在数字化转型中屡屡翻车?现场亲历者的排雷手记
说实话,看板管理这玩意儿,被很多人搞成了玄学。一提到它,就是满墙的便利贴、复杂的状态列,还有各种理论教条。但真正在生产一线摸爬滚打过的人,才能体会到那些理论落地时的酸爽——比如你兴冲冲搞了个电子看板,结果工人反而多了一道手动录入数据的工序,骂声一片。更惨的是,有些工厂的看板,最后变成了给领导参观用的‘花架子’,数据停更三个月,却依然光鲜亮丽地挂在大屏上……看板,从丰田的工具箱里走出来,却在我们这儿迷失了。
丰田生产车间物理看板卡片特写
看板的灵魂:不是‘板’,是‘拉动’
很多培训还在讲看板就是可视化,然后把一堆生产卡片、信息条规整地贴到板子上——这其实只学了皮毛。看板最根本的基因,是拉动式生产。前工序只生产后工序取走的东西,数量和时间全由看板信号决定。但在实际推行中,我发现一个反直觉的现象:越是严格按拉动设计,初期效率反而越低。因为传统的‘推动式’习惯太顽固了,采购、计划、车间,每个环节都迷信批量经济的幻觉。记得在一家冲压件厂,我们强行把批量减半,车间主任差点跟我拍桌子,说产能会被拖垮。结果呢?在制品库存一周内降了40%,换模时间被迫优化,整体交付周期缩短了30%。那主任最后请我喝了顿酒,说这东西‘毒辣’。

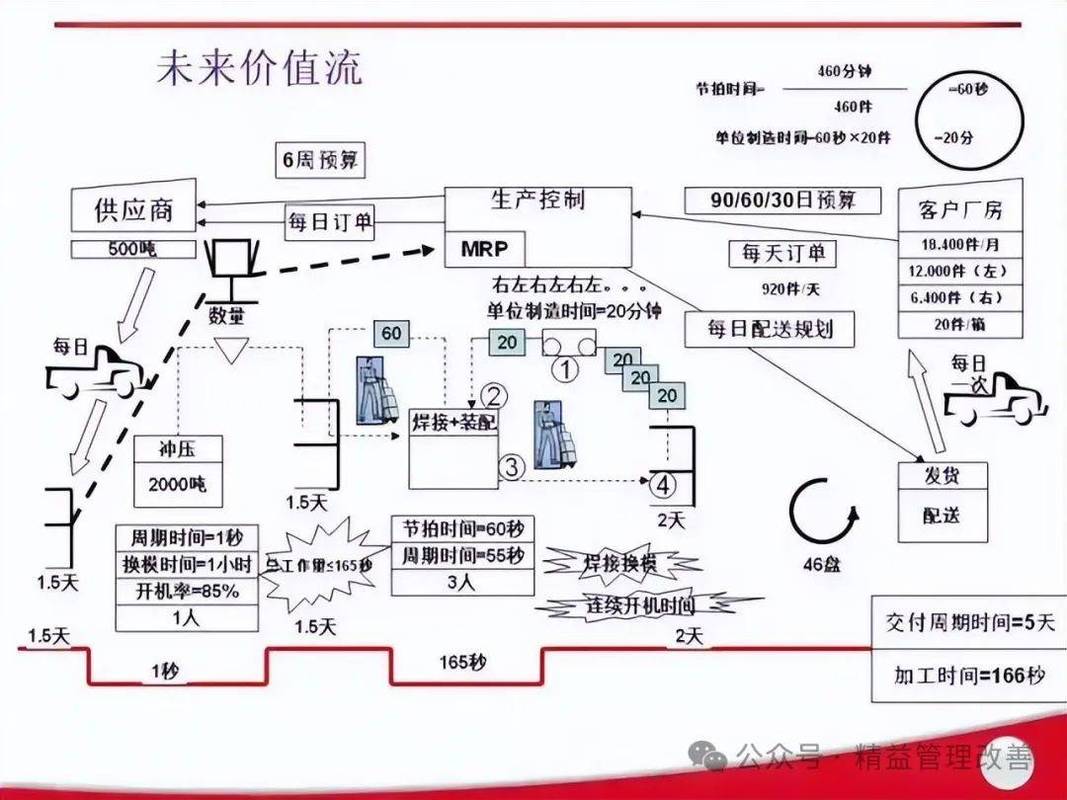

不过话说回来,很多人一上来就搞拉动,却不考虑工艺稳定性,简直是自杀式管理。设备天天故障、来料良率飘忽不定,你拉什么拉?所以,看板实施前,价值流图分析是必须的,它能帮你找到真正的瓶颈和缓冲点。但请注意,我不是让你画一堆精美的价值流图,然后扔在共享盘里吃灰——要带着车间主任、班组长,拿粉笔在地上画,用手去指,把每个等待、搬运、返工的浪费都揪出来,痛批一顿,再设计看板盒。这才是活的。
制造业价值流图现场改善研讨
数字化看板:一场幻觉与重生
数字化看板:一场幻觉与重生
这几年,工业互联网、MES系统满天飞,看板也穿上了数字外衣。可你知道最常出现的荒诞剧是什么吗?就是车间同时挂着物理看板、电子看板、还有各种APP推送——信息爆炸,工人直接麻木。我见过一个工厂,电子看板上的数据延迟接近4小时,因为物流没扫码,系统就没更新。班组长急得用对讲机吼,最后还是靠墙上的白板解决问题。但你不能因此否定数字化看板。真正的数字化看板,必须做到无感采集。比如通过设备传感器自动读取节拍,通过RFID追踪物料。某家汽车零部件厂,他们干脆把电子看板嵌入了安灯系统,异常一触发,看板自动标红,相关人员的手机同时收到推送,响应速度从分钟级提到了秒级。这才是正道。而不是给工人增加一堆额外点击。
问:我们小厂刚上MES,看板数据总不及时,工人抵触,怎么办?
答:先把电子看板当‘诚实记录仪’用,不求控制,只求暴露问题。千万不要一上来就设KPI奖惩。第二步,把数据源减到最少——只采集关键工位的产出和异常,其余手动录入的,通通砍掉!同时把看板精简到只有三个指标:今日计划、当前完成、异常次数。放在休息区,让所有人能看见,但别追着工人问。让数据自己说话。过两周你会发现,他们会主动讨论怎么让数字更好看。
问:我们做多品种、小批量,看板好像很难跑起来?
答:传统固定看板确实不适用。但可以改成‘顺序看板’或‘信号看板’。更有效的是引入均衡化思想,哪怕多品种,也尽量把波动削平,然后用循环取货的看板模式。比如,规定每两小时送一次特定规格的料,不管满不满箱,到点就送。短期内会感觉运输浪费,但整体在制品大幅下降,生产周期反而缩短。这招我们叫‘暴力均衡’,初期阵痛大,熬过去就爽了。
看板管理的隐形杀手:标准化缺失
看板管理的隐形杀手:标准化缺失
你一定想不到,很多看板项目失败,不是因为流程没设计好,而是因为标准化作业没跟上。看板卡片的回收频率、容器的装载数量、最大在制品数量……这些参数不是拍脑门定的。需要精确的节拍时间和换模时间作为依据。可悲的是,很多工厂连标准工时都糊里糊涂,看板参数全靠经验估,最后物料要么堆积如山,要么断流。我参与过的一个案例,光为了确定一个焊接单元的看板张数,就在车间蹲了整整三天,反复测搬运时间、等待时间,最后工人开玩笑说我们比他们还熟悉厕所的路线。这样定出来的参数,才经得起推敲。
还有一点,看板的目视化必须残酷地暴露问题,不能粉饰太平。比如,设置一个红黄绿三区,绿色正常,黄色预警,红色就触发立即反应。但必须明确:进入黄色区,班组长必须站在线旁观察;红色区,主管必须到场,而且要在看板上写原因。这非常考验管理者的脸皮,但就是这种不留情面的机制,才能逼出真正的改善。
💡 一个小建议:如果你刚开始推看板,请先选择一个痛点最大的产线,做一条完整的看板回路,不要全面铺开。用一个月的成功案例,去击碎整个工厂的怀疑,比你开十次动员会都有用。
未来看板:不只是车间的玩具
未来看板:不只是车间的玩具
如今,顶尖的工厂已经把看板思维延伸到了供应链。比如,和核心供应商共享看板,让他们直接看到你的消耗速度,自行补货,这就形成了供应链看板。风险是透明度太高,有些供应商开始会抗拒,但一旦信任建立,库存成本双方都降。还有,把看板数据接入AI预测,动态调整安全库存,应对突发波动,这是前沿。但这一切的前提,依旧是那套最朴素的原则:准时化、可视化、持续改善。没有这个魂,再多技术也是空壳。
最后唠叨一句——看板管理从来不是目的,它只是逼你正视问题的一面镜子。镜子擦得再亮,你若不转身,丑的还是丑。
