精益生产的秘密武器:价值流图如何让浪费无处遁形
这就是很多老板的误区。以为精益就是搞搞卫生、挂个板子,完全没摸到门道。今天我想聊聊这个被严重低估的工具——价值流图,以及它如何成为精益生产的照妖镜。
一、价值流图不是画图比赛
几年前我辅导过一家电子代工厂。他们花钱请咨询公司画了套价值流图,打印出来裱进相框挂在会议室——然后就没有然后了。典型的形式主义!价值流图是拿来用的,不是用来裱的。它真正的作用,是把从订单到交付的整个物料流和信息流摊在桌面上,让你一眼看出哪个环节在浪费时间、哪个节点库存暴增、哪里流动不起来。
画图本身简直简单到爆。一张纸,一支笔,从发货端倒着往上游画。但难点在于你必须亲自去现场,掐着秒表测时间,而不是坐在办公室拍脑袋。✅ 真正的价值流图,一定是踩过车间每一寸地板之后画出来的。

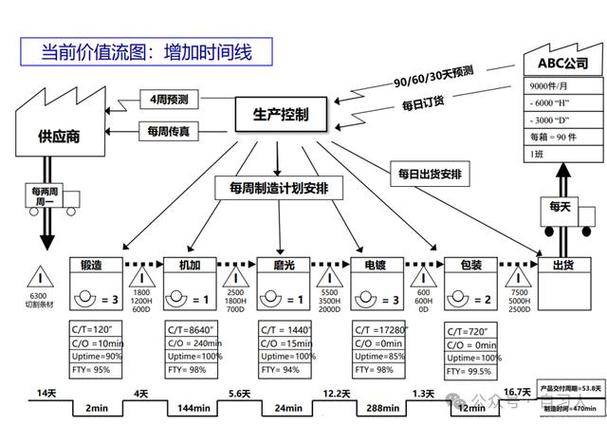

制造业价值流图现状未来对比
说起来有件小事印象特深。有次帮一家线束厂做价值流图,发现他们的压接工序节拍时间只有28秒,可整个生产周期却长达12天!28秒的东西在车间里躺了12天——这不是生产,是养库存。顺着信息流查,原来生产计划科根本不管车间实际消耗,每周按ERP跑出的预测批量下发。这就是“推式生产”的恶果。改成拉动以后,库存直接砍掉一半。
问:小企业画价值流图,需要特殊软件吗?
答:千万别一上来先买软件!用A3纸和马克笔就足够了。我曾经用废纸板画过,一样效果惊人。等团队真正理解价值流的概念,再考虑数字化工具。我见过太多公司,软件买了一大堆,最后成摆设。浪费钱方式之一!
二、现场走一圈,浪费全暴露
精益生产里有个词叫“大野耐一圈”,就是让你站在一个位置画个圈,花半小时观察现场,直到你看到浪费。价值流图其实就是把这种观察结构化。它逼你把目光放在整体流动上,而不是单个工序的效率。⚠️ 很多管理者迷恋“局部效率”,拼命提高一台机器的利用率,结果造成上游过量生产,下游堆成山——整体成本反而更高。
说实话,我刚开始做顾问时也犯过这个错。帮一家注塑厂优化成型工序,意气风发地把换模时间从2小时压缩到20分钟,结果生产出来的半成品把仓库挤爆了。原因很简单:后工序的组装能力根本消化不掉。这就是没有用价值流图看整体导致的惨案,现在想起来还挺懊恼。
在图上标出“爆炸点”很容易。库存堆积的地方就是问题藏身处。但千万别急着去消除库存本身——库存只是症状。你得去挖根因。比如为什么这里要堆库存?是因为换型时间太长,还是因为供应商交货不稳定?是计划层层失真,还是品质缺陷率太高?💡 价值流图帮你把不同节点的问题串成因果链,这是它最犀利的地方。
工厂精益改善前后对比
问:价值流图需要多久更新一次?
答:只要流程变了,就该更新。但现实中很多公司三五年不碰它。其实哪怕流程没变,也建议每季度用眼睛重新确认一次现状。因为悄悄的变化总在发生——比如作业员自发改了点操作顺序,物料员换了条搬运路线。不去现场,你永远不知道。而且画图的过程本身就是最棒的培训,让工程师和一线人员意识到原来我们每天制造了这么多不增值的活动。
三、数字化时代的价值流图
三、数字化时代的价值流图
现在都在讲工业4.0,有人觉得价值流图过时了。大错特错。它反而更重要。因为数字化工具可以实时采集流程数据,但如果你没搞清哪些数据真正反映流动、哪些是噪音,你就会被数据淹死。
去年帮一家精密机加工厂导入MES系统,我先让他们手工画当前状态的价值流图,再去匹配系统抓取的实时数据。结果发现系统里20多项KPI,只有4项能对应上物料流动,其他全是局部设备指标。于是砍掉了大量无用的仪表盘,只保留和流动相关的少数指标。管理层从每天看几十页报告,变成只盯一块屏幕。效率提升不是一点点。
而且,价值流图天然适合结合仿真软件。在图上勾勒未来状态,导入数据模拟一下,瓶颈在哪、库存水位如何,十分钟就能跑出来。不用真金白银去试错。当然软件只是工具,关键还是人的思维转变。持续改善的文化建立不起来,再炫的图也是废纸。
不过话说回来,精益生产的核心始终没变:消除浪费、创造价值。价值流图只是帮你把“浪费”两个字具象化了。下次要是有人跟你抱怨精益没效果,你就问一句:你们的价值流图呢?如果对方答不出来,那问题基本就找到了。
