通风这件事,搞工业的谁还没踩过几个坑?
干了十几年暖通,最烦听到一句话:“通风嘛,装几个风扇不就完了?”
真这么简单,那些闷热的车间、毒气缭绕的喷涂房、粉尘爆炸的抛光间,就不会年年出事了。2024年东莞那起铝粉爆炸,调查报告里四个字——“通风不足”——刺眼得很。可有些人就是不信邪。

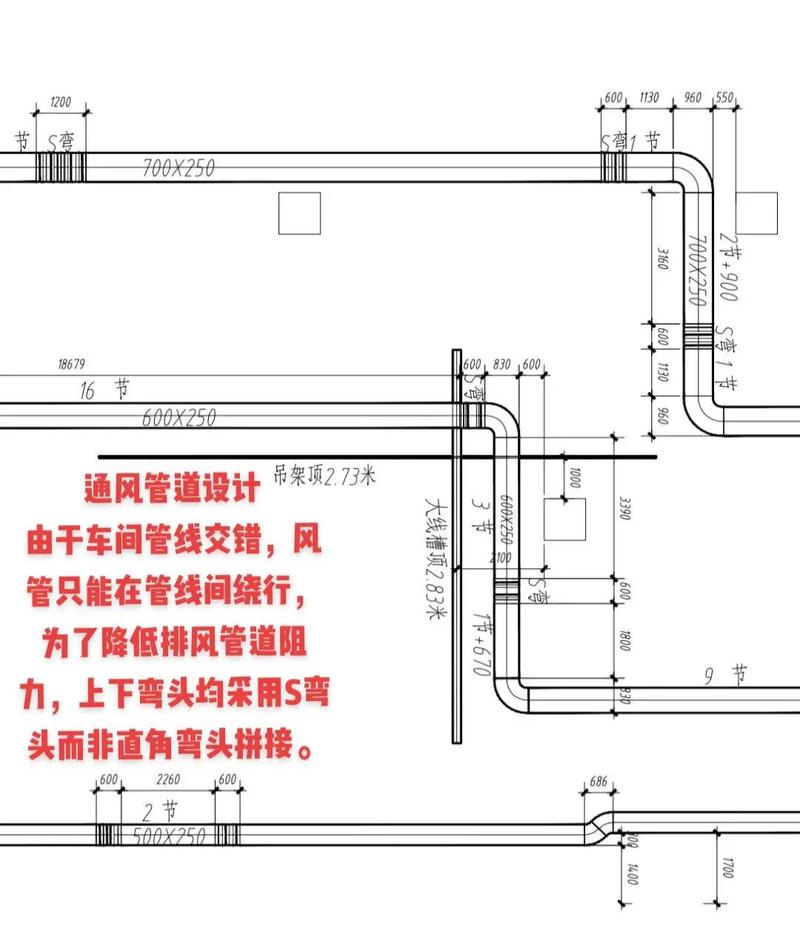

工业厂房通风系统实拍 屋顶风机与气流组织
先搞清楚:通风不是换气,是救命
很多人把通风和空调混为一谈,觉得就是让人舒服点儿。错。工业通风的核心是控制污染物——粉尘、有毒气体、余热、湿气。焊装车间的锰烟,电镀线的酸雾,铸造的硅尘……哪一样不是慢性杀手?
我接过一个项目,常州某铝件打磨车间,50台工位,换气次数按每小时15次设计。结果验算时发现,除尘管道风速低到12米/秒,铝粉沉降在管道里——这不就是个定时炸弹?赶紧改方案,风速提到23米/秒,管径缩一级,风机全压加800帕。甲方嫌贵,我直接把事故报告拍桌上。消停了。
所以你看,换气次数、风速、气流组织——这三个词儿,才是通风设计的命门。别一上来就翻样本选风机,那是本末倒置。
自然通风?别把它神化了
哎,一说环保节能,就有人鼓吹自然通风。咱们理性点行吗?自然通风确实有用,但限制大得离谱。高热车间靠热压,你得有足够高差;穿堂风靠风压,你得看当地主导风向和建筑朝向。室外30℃无风的高湿天,你指望自然通风带走50千克/小时的余湿?做梦呢。
见过最离谱的设计:一个锻造车间,侧墙装了20台大型工业风扇——结果全开之后,气流乱成一锅粥,把地面粉尘吹得满天飞,工人全跑了。后来改成下部送风、屋顶排风,配合挡风板,才把工作区风速控制在0.5米/秒以下。这事儿教会我:气流组织搞反了,通风量越大越灾难。
工业车间屋顶通风器与排风管道布局
所以别一棍子打死。自然通风用好了是巧劲,比如热轧车间,屋顶通风天窗配合低窗进风,半小时能降5℃。但前提是工艺稳定、发热量恒定。要是工艺波动大,还是老老实实上机械通风,甚至局部排风。别犟。
排风罩设计:细节藏着魔鬼
说到局部排风,圈里有个梗:“十个排风罩,九个摆设。”去现场看看,多少罩口离污染源半米远?多少罩口风速低到点根烟都吹不散?计算排风量时,控制风速取0.25米/秒还是1.0米/秒?这里头讲究大了。
讲个真事儿:一个实验室通风柜,操作员总抱怨有味,厂家反复调风机,没用。我去一测,柜门拉高40厘米,面风速只剩0.3米/秒——标准要求0.5。但也没超太多啊?后来发现,操作员身高1米9,习惯站着操作,手臂伸进去时形成涡流,把柜内气体搅出来了。解决办法?柜门改限位,面风速提到0.6,外加一个侧壁补风条。成本就几百块,但问题卡了半年。
💡 排风罩设计要点:密闭罩最好,其次是接受罩,最次是外部吸气罩。能用密闭就用密闭,别怕麻烦。还有,千万别忽略补风——排走的风不从室外补进来,车间负压一大,门都打不开,遑论控污。
问:多大换气次数才够?有速查表吗?
答:没有万能表。厂房换气次数从1次/h到60次/h都有,取决于污染物种类和浓度。一般涂装车间按有机溶剂稀释要求可能到15~30次/h,焊接车间按烟尘处理可能8~15次/h。但记住,这只是粗估。必须校核排除余热余湿所需风量,以及局部排风总风量,取最大值。另外,千万别用换气次数反推风机风量来选型——那是傻子干的。
问:消防排烟和平时通风能共用风机吗?
答:能,但巨麻烦。双速风机或者变频风机,平时低速通风,火灾时高速排烟。关键是风管要满足排烟要求,电机要耐高温,控制系统要可靠切换。我见过项目为了省这点钱,最后验收时消防通不过,全拆重做。得不偿失。如果车间火灾危险性高,建议独立设置。
智能化通风?不是噱头,是真省钱
这两年工业物联网吹得凶,但通风这块,智能化确实落地了。传感器监测粉尘浓度、VOCs、温湿度,联动变频风机和电动风阀,按需调节风量。昆山一个电子厂,原设计全车间恒风量运行,年电费120万。改造后,根据生产排班和实时负荷自动调风,电费直降到70万,还减少了冷热损失。两年回本。
❗ 但别一上来就搞大数据。先把基础做好:管道风速测准了吗?风机运行点上曲线了吗?调节阀安装位置对吗?物联网平台接到一堆假数据,那不是智能化,那是智障化。
还有,别忘了防腐防爆。化工车间选玻璃钢风机还是衬塑风机?粉尘防爆区域用无火花风机还是隔爆风机?电机防爆等级Ex dⅡBT4还是Ex tD A21?这些细节搞错,就不是省钱,是埋雷。

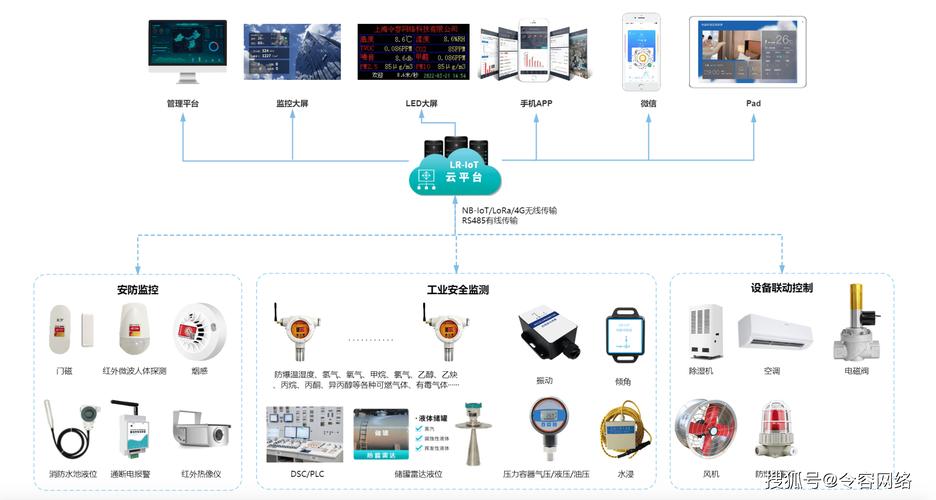

工业物联网智能通风控制柜和传感器
说来说去,通风这行干了越久,越觉得它像一门手艺。公式能算,软件能模拟,但最后那一下判断,得靠对工艺的理解,对现场的敬畏。别迷信标准图集,也别轻信厂家推销。拿起皮托管,自己去测测风口风速;爬上屋顶,听听风机轴承有没有异响——这才是咱们工业人的实在活儿。
下回去车间,抬头看看那些风管,它们可不是冷冰冰的铁皮。它们默默地,护着底下那群人的命。
