库存管理实战手记:库存周转率翻倍的背后
干了二十年制造业,库存管理这摊子事,从来就没让人省心过。 最近去一家汽配厂做诊断,仓库里堆满了三年前的电机壳体,老板苦笑:“都是钱买的啊。” 可钱趴在那,不流动,就是死钱——库存周转率低得吓人,账上利润全被物料成本吃掉了。 说实话,这种场景我见得太多。 很多企业的库存管理,还停留在“账物相符就万事大吉”的阶段,殊不知那只是幼儿园水平。
数据说了算:库存周转率是照妖镜
先上干货:库存周转率是衡量库存效率的最核心指标,公式就是“销售成本÷平均库存”。 数值越高,说明存货变现速度越快。 可多少工厂敢把真实数据亮出来? 我遇过一位生产总监,拍着胸脯说他们周转率有8次,结果财务一算还不到3次——他把在制品全排除在外,只算原材料和成品,这不是自欺欺人嘛! 真正健康的制造业周转率,根据行业差异,机械加工类至少要做到4-6次,汽车零部件要冲到8-12次,那些顶尖精益工厂甚至能超过20次。 💡
制造业库存周转率仪表盘可视化图表
不过话说回来,数字漂亮不等于没风险。 去年一家电子厂为了冲周转率,把安全库存砍到发丝一样细,结果某颗芯片缺货,整条线停摆两天,损失远远超过省下的库存成本。 这种教训——血淋淋。 所以库存管理的精髓在于平衡,而不是一个极端的数字游戏。
到底多少库存才够?安全库存的悖论
到底多少库存才够?安全库存的悖论

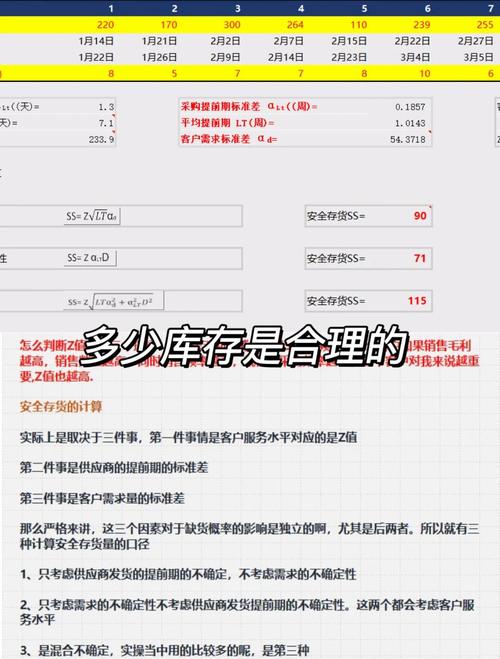

安全库存这玩意儿,就像是保险,买多了浪费,买少了裸奔。 教科书上那些数学公式,什么Z值×需求标准差×提前期平方根,算出来漂亮,但一旦遇到供应商突然跳票、客户紧急插单,立马打脸。 去年我给一家工程机械厂设计补货模型,拍脑袋决定用两周用量当安全库存,结果三月份旺季一来,供应商产能瓶颈导致铸件延迟交付,车间差点放羊。 后来我们换了个思路:采用动态安全库存,结合历史波动和预测模型,按月调整。 这么搞了半年,虽然平均库存增加了8%,但停工待料的次数从每月三次降为零。 值不值? 太值了。❗
问:我们公司产品种类多,怎么给物料分类设定库存策略?
答: 别拍脑袋,直接用ABC-XYZ矩阵。 先把物料按年消耗金额分成A、B、C三类,再按需求波动性分成X(稳定)、Y(可预测波动)、Z(极不稳定)。 比如A类X类物料,价值高需求稳,可以紧密跟随MRP跑,安全库存压到最低;C类Z类,便宜但用量没谱,干脆设个较高的定量补货点,让系统自动触发。 最要命的往往是A类Z类——又贵又不确定,必须和销售端、R&D紧密协同,甚至得推动标准化替代。 我见过一家医疗器械企业,在导入ABC-XYZ之后,整体库存降低了22%,而且不缺料。 👌
呆滞库存,制造业的慢性毒药
如果说安全库存是必要之恶,那呆滞库存就纯粹是慢性毒药。 你走进仓库,看到那些覆满灰尘的定制件、报废的半成品、过时的包装材料,它们大多源自:工程变更没及时清理老版本库存,销售预测过于乐观,或者是MOQ(最小订货量)的恶果。 有一回帮一家泵阀企业盘点,呆滞库存竟然占总库存的37%,其中有一批特殊合金法兰,是五年前为某个已终止的项目采购的,光这部分就压了400多万。 老板当时脸都绿了——财务报表现金流看似充裕,实际全是死钱。
仓库呆滞物料区积满灰尘的货架实拍
清理呆滞库存需要魄力。 我们采取的“三步走”:第一步,锁定——在WMS系统里冻结所有超过12个月未动的物料,禁止再下单采购;第二步,问责——拉着工程、生产、采购一起判定可改制、可降级使用的部分,甚至折价卖给贸易商;第三步,建立长效机制,比如新品开发阶段就要求使用优先库物料,设工程变更EOL(End-of-Life)检查关卡。 过程很痛苦,甚至一些老员工抱怨“败家子”,但半年后,公司的库存周转率从2.1跃升至4.7,现金流立刻活了。 那种如释重负的感觉——爽。 ✅
问:我们上了WMS系统,但呆滞库存依旧产生,问题出在哪?
答: 系统是死的,人是活的。 WMS能告诉你库存有多少、在哪里,但它不会阻止采购员因为担心缺料而超额下单——这是人性。 根源往往在绩效指标设计上:如果采购的KPI只考核“采购成本节约”和“到货及时率”,他们才不会管库存周转呢! 解决办法是把库存周转率或呆滞库存金额挂到采购、计划部门的考核里,让利益和责任对齐。 另外,很多WMS缺少与PLM(产品生命周期管理)系统的集成,工程变更发生时,库存信息不同步,老版本物料仍然被纳入MRP计算。 打通这些数据孤岛,比单纯升级软件更关键。
系统、数据与人的合谋
系统、数据与人的合谋
现在工业4.0大潮下,工厂一股脑上各种系统,觉得有了MES、WMS、ERP,库存管理就能自动驾驶——多天真! 系统只是放大镜,把原本就存在的问题放大。 如果你的基础数据不准:BOM错误、实物与账实物不符、货位标识混乱,那上了系统只会让错误传播得更快。 我去过一家数字化示范车间,PDA扫码声滴滴作响,大屏数据炫酷,但抽盘时发现,有一整个货架的传感器实物多出70个,而系统显示是零。 原因? 产线退回时未过账,操作工图省事直接扔回货架。 所以,实施任何库存管理系统之前,先把现场5S和盘点准确率做到95%以上,这是铁的纪律。
也别盲目追逐“Just-in-Time”。 JIT是理想,可现实供应链一有风吹草动,脆弱得一塌糊涂。 这次全球芯片荒、原材料涨价,多少JIT信徒付出了惨痛代价。 务实一点的策略是“Just-in-Case”,也就是战略性地增加关键长交期物料的安全库存缓冲。 你可以把它看作交保护费,买一个平安。 关键是要识别出哪些物料真正值得你这么做——用供应风险矩阵。
最后唠叨一句:库存管理从来不是仓储部一个部门的事,它是企业运营能力的综合映射。 销售预测准不准、工程变更乱不乱、供应商有没有协同,全会在库存数字上体现出来。 与其整天低头数钉子,不如抬起头来,看看整个价值流哪里生锈了。 二十年经验告诉我:库存问题,八成在库存之外。 这句话,值得贴在每一个制造业老板的办公桌前。
