风电大基地建设背后,被忽略的塔筒供应链暗坑
上个月跟着国内某头部主机厂去内蒙古的风电大基地跑了一周,晒脱了两层皮。
说实话,之前我对风电的印象还停留在海上那几十台百米大风车慢悠悠转,赚补贴卖电的刻板印象。
这次跑下来才发现,现在行业的痛点,全在所有人都不注意的角落。
为什么塔筒反而成了风电项目的卡脖子环节?
现在风电抢大基地,单机容量越做越大,陆上风机早就从3兆瓦蹦到了8兆瓦、10兆瓦,塔筒高度也从十年前的80米,一路涨到了现在的160米、180米。
越高的塔筒,能接到更稳更强的风,发电效率能提15%以上,谁都想用。

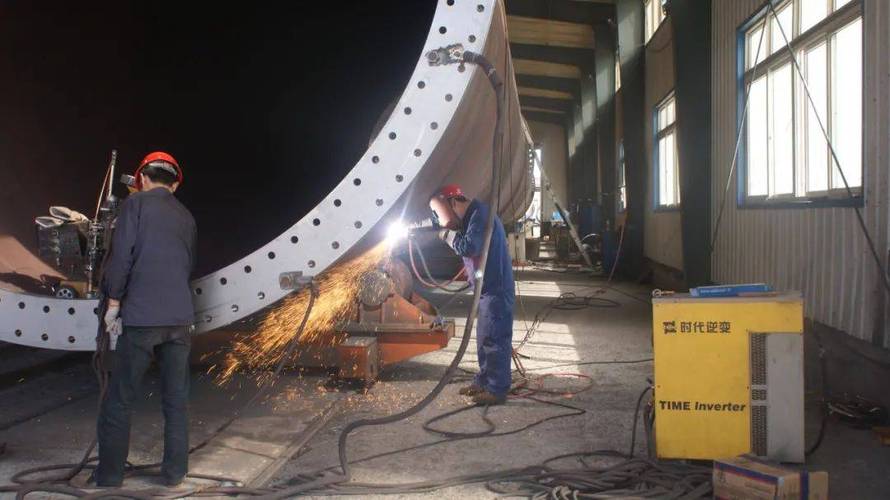

内蒙古戈壁风电大基地超长塔筒运输现场
可问题来了,这么长的塔筒,怎么运?
原来的整段运输,超宽超高超长,普通高速根本上不去,就连乡间省道的桥洞都卡。前几年甘肃有个风电项目,一段170米的塔筒,整整走了12天才从工厂运到现场,光绕道就多花了八十万运费。
问:不就是个焊起来的铁筒,怎么就卡脖子了,国内那么多造船厂钢结构厂,还做不了这个?
答:真做不了。首先是原材料,高塔筒要用
Q690以上的高强度宽钢板,宽度要超过4米,国内能稳定产出符合精度要求板材的钢厂不超过五家,每年的产能就那么多,抢不到货你就是有厂房有工人也停工。其次是运输,我给你算笔账,现在一吨塔筒的出厂价也就八千多块,从河北运到阿拉善,一吨的运费就要三千多,你说这个生意还怎么做?
很多人天天喊风电轴承卡脖子,叶片卡脖子,没人提塔筒。可去年全国有超过四分之一的风电延期项目,卡就卡在塔筒交付上。
全栓接分段塔筒,到底是不是解决问题的良药?
最近两年行业里火起来的全栓接分段塔筒,其实就是给这个问题开的药方。
说穿了也简单,就是把原来整段的大塔筒,分成一米多宽的分片,到项目附近再拼成段,现场直接栓接起来,不用焊接。

风电施工现场工人栓接塔筒法兰作业场景
这个改动看着小,解决的都是实打实的痛点。原来运不了的180米高塔筒,现在用普通货车就能拉,运费直接砍了三分之二。
问:这么拼起来,强度够不够?碰到大风极端天气,不会出安全问题吧?
答:我在包头的试验站亲眼见过已经运行了两年零八个月的样机,那地方冬天最低温零下32度,春天八级以上大风天占三分之一,去年年底的第三方检测结果出来,所有螺栓的预紧力损耗不到
2%,远低于国家标准要求的10%阈值。现在用的都是达克罗防腐处理的10.9级高强度螺栓,设计寿命和塔筒整机一样都是25年,中间只要每三年抽检一次就行,维护成本比焊接塔筒还低。
说实话,我一开始也觉得这个就是炒概念,换个说法骗项目钱。去现场摸过拼好的塔筒,看过检测数据才服。原来现场焊接一个塔筒接口,至少要三天,还要做探伤检测,赶上刮风下雨根本没法动工,全栓接的话,八个熟练工八个小时就能拼完一段,施工进度直接拉满。
2024年上半年国内新核准的风电大基地项目里,超过60%的140米以上高塔筒都选用了全栓接方案,这个数据已经说明一切了。
💡 这里给行业新人提个醒:
✅ 全栓接方案适合140米以上高塔筒,低塔段用原来的方案更划算,不要盲目追新
❗ 全栓接对法兰的加工精度要求极高,公差必须控制在
0.1毫米以内,没有精密加工能力的工厂不要贸然进场
风电供应链的未来,得往下沉走

风电供应链的未来,得往下沉走
不过话说回来,现在风电行业的供应链问题,本质上还是原来的配套体系跟不上新项目的变化。
前几年抢装潮,大家都在沿海、交通方便的地方建大型塔筒厂,现在大基地都往西北、内蒙的戈壁深处走,原来的工厂离现场一两千公里,运输成本直接把利润吃掉了。
现在头部主机厂已经在试新路子了,带着塔筒厂在大基地周边几十公里范围内建小型分布式预制工厂,不用投几个亿建大厂房,找一块平整的硬化场地,进几台切割机、抛丸机、钻孔设备,就能就地生产分片塔筒,生产完直接拉去现场安装,不仅运费砍半,还能带动当地就业拿地方政策补贴,算下来一吨塔筒能省一千多块,对于现在利润薄得像纸的塔筒行业来说,这就是活下去的空间。
前几年风电行业一窝蜂追概念,炒大兆瓦,炒海上,都想做高端赚快钱,结果价格战打下来,多数企业都没赚到钱。其实机会就在这些没人注意的细分环节,把运输、预制、安装这些老问题用新方法解决了,就是真的竞争力。
风电发展到今天,早就过了靠风口飞的日子。接下来,拼的就是这些藏在塔筒焊缝里、螺栓间隙里的硬功夫。
