储能制造水有多深?聊聊集成、热管理和那些隐形成本
储能这行,现在谁提起来眼都绿。新能源配储、独立储能电站,一个个项目上马,但真正落到工厂里,能把产品做好做稳的,没几家。今天不聊宏观政策,就聊点实战的东西——产线怎么搭,工艺怎么控,有哪些坑是砸了钱才发现的。
先说个反直觉的事:储能系统集成,最难的从来不是电芯,而是把几百个电芯串并联起来之后,怎么保证一致性。同一批电芯,内阻差个0.1毫欧,初始容量差个1%,在循环几百次之后,差距能拉到让你怀疑人生。所以产线上的分选工序,比得上相亲挑对象,得苛刻到极致。
一、集成产线:别迷信自动化,先把工艺搞明白
很多老板一上来就买一堆机器人,搞什么全自动模组产线。说实话,我见过太多产线在调试阶段就趴窝的。原因?工艺没理顺。比如激光焊接,焊前清洗、焊中气体保护、焊后检测,每一步都有讲究。别的不说,焊接飞溅控制不好,直接导致绝缘耐压不合格。这时候你花几百万买的机械手,反而帮倒忙。
储能电池模组自动化产线
所以我一直坚持一个观点:先做工艺验证,再谈自动化。你可以先用半自动设备跑通流程,等良率稳定了,再上机器人。别听设备商忽悠。✅ 记住:产线设计的关键不是设备多贵,而是工序间的节拍平衡和防错机制。
问:储能系统集成,最容易出问题的是哪个工序?
答:如果非要选一个,我选电芯入壳和汇流排焊接。这两个工序直接决定电气连接可靠性。很多起火事故,根源就是连接电阻过大,热失控。所以必须要有100%的在线检测,比如焊点外观AI识别加上电阻测试,一个都不能少。
二、热管理:液冷不是万能的,但风冷真的不够了
储能系统的寿命和安全性,很大程度上取决于热管理。以前用风冷,简单粗暴,但电池温差一上来,就不行了。现在主流是液冷,但液冷也不是随便搞搞就行。液冷板的流道设计、流量分配、接口密封,都是制造端的大问题。我见过某厂家,因为快接头质量问题,在客户现场漏水,直接导致整簇电池报废,赔得裤子都没了。
储能集装箱液冷系统管路布局图
所以,液冷系统的制造,必须对每个焊接点做气密性测试,而且测试标准要高于行业惯例。💡 另外,液冷板的平整度直接影响接触热阻,这个在加工时就得控制好。别小看这零点几毫米的偏差,电池温度能差出好几度。
问:液冷和风冷,到底怎么选?
答:看工况和成本。如果项目场地在北方,冬天温度低,风冷可能就够了;但如果你要追求高倍率充放电,或者环境温度波动大,液冷是必然选择。不过液冷系统成本高,而且维护复杂,所以选型时得算全生命周期账,别只看初投资。
三、安全与消防:出厂前的最后一关,也是良心的底线
三、安全与消防:出厂前的最后一关,也是良心的底线

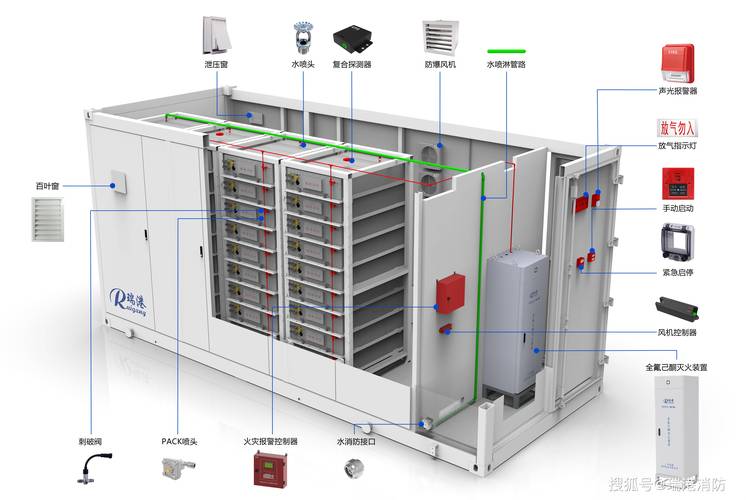

储能安全,现在是高压线。但很多小厂只是加个烟感、温度传感器,再配几个灭火器,就敢宣称“消防达标”。说实话,这跟裸奔没区别。真正的储能消防,在制造端就要考虑:电池包内要预埋热失控传感器,热蔓延路径上要设置隔热材料。还有,消防系统要用探测与灭火联动逻辑,而不是只是报警。
❗ 特别提醒:储能集装箱的结构设计,一定要考虑防爆泄压。一旦电池热失控,箱体内部压力会急剧上升,如果设计不合理,就会变成炸弹。
制造端怎么保证?就是要在出厂前做热失控测试,模拟极端工况。虽然这会烧掉几组电池,但这个钱必须花。有些客户问我,能不能不做,我说:你想让产品进黑名单吗?
四、制造系统的软实力:数据采集和追溯
现在做储能,没有MES系统,你都不好意思跟人打招呼。但MES不是用来给客户看的,真得用起来。每个电芯的来料批次、焊接参数、测试数据,都得绑定到产品序列号上。一旦出问题,可以精准定位到哪一批物料、哪一个工位。这才是工业制造的硬功夫。
储能电芯数据追溯码管理图
再补一句:工业数据采集,别光盯着电压内阻,还要记录环境温湿度、设备振动,这些都可能影响最终质量。数据多了,才能建立模型,预测良率。
最后说点掏心窝的话:储能这个行业,现在确实火,但火得有点虚。很多玩家是PPT造车出身,以为拉几条线就能出货。但制造业的规律是朴素的——质量是生产出来的,不是检测出来的。你每个环节都做到位了,产品自然过硬。否则,迟早要还债。
