开关设备这摊事儿:选型、安装、运维,那些年踩过的坑
不是因为它多难,是水太深。一个看似简单的抽屉柜,背后能挖出一箩筐故事。
先说个真事儿。去年给一个食品厂改造配电间,原设计全是某知名品牌的固定柜,看着皮实。但实际运行呢?操作手柄锈蚀不说,联锁机构卡滞——工人得拿锤子敲才能合闸。❗安全?开什么玩笑。后来全换了中置柜,带活门机构的,五防联锁靠谱多了。所以啊,选型这事儿,光看样本没用,得去现场。
选型:别被“参数好看”忽悠
开关设备选型,额定电流、短路开断能力、防护等级——这些必须卡死。但太多人忽略实际工况。
举个例子。沿海地区盐雾重,你非选普通镀锌板柜体,两年锈穿,怪谁?还有粉尘环境,IP4X根本不够,必须上IP5X甚至充气柜。✅ 强烈建议:要求供应商提供同工况运行案例,至少有照片。
沿海化工厂腐蚀的配电柜外壳
提到充气柜,SF6还是环保气体?现在政策逼得紧,能用干燥空气或N2的别犹豫,虽然贵点,但后期不用怕查环保。
还有——动热稳定校验。别只盯开关本身,母排、支撑件、互感器,哪里薄弱哪里出事。见过一个项目,变压器低压侧短路,柜子没爆,但母排变形把绝缘子拉裂了。事后查标书,根本没提峰值耐受电流要求。
选型时多问一句:“这玩意儿真能在我们这环境用十年?” 别信销售那张嘴。
安装调试:细节决定寿命
买了好设备,安装乱搞一样完蛋。
讲个气人的。某数据中心,精密配电柜,结果施工队把电缆孔开大了,防火封堵不做,老鼠钻进去……一次短路,半个机房停电。😤 后来在合同里增加条款:封堵工艺必须拍照留底,否则不予验收。
安装重点:
基础槽钢水平度——允许偏差每米不超过1mm,全长不超过5mm。否则抽屉柜抽拉卡涩,你能天天给导轨打蜡?
紧固件力矩——特别是母排连接螺栓,欠拧发热,过拧滑丝。力矩扳手不是摆设。
二次线整理——别让线槽塞得像泡面,散热差、查故障能疯。

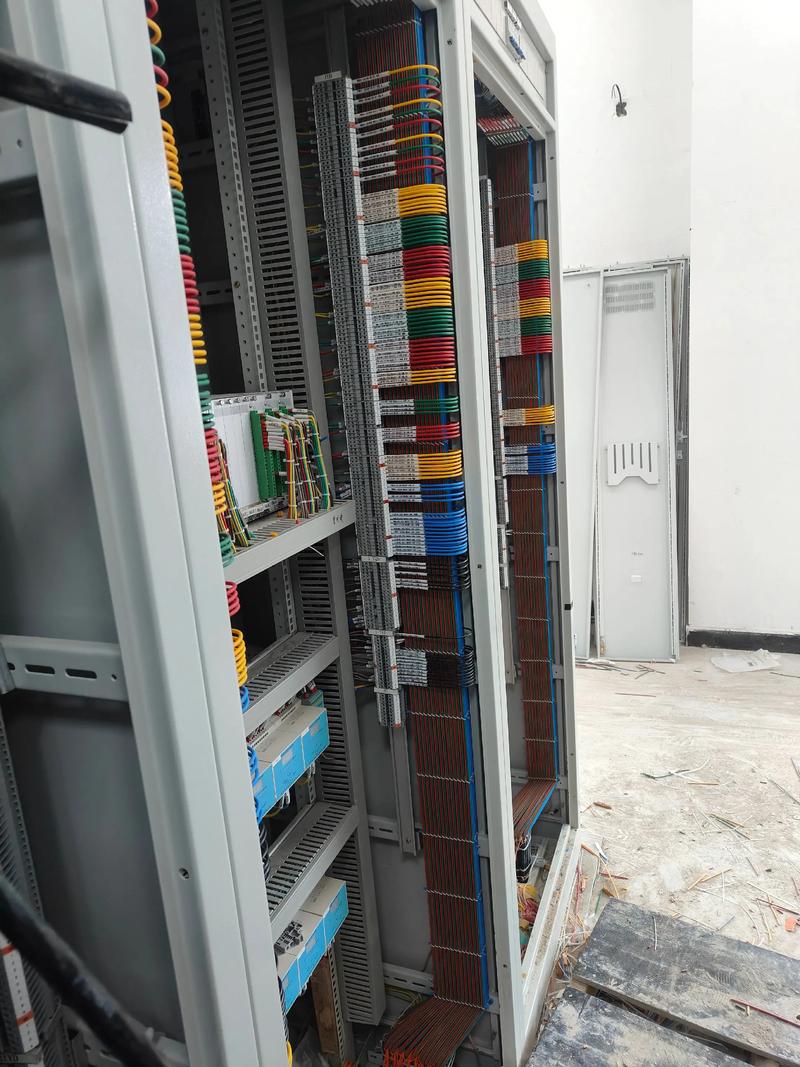

开关柜内二次线专业整理工艺
调试时,机械操作试验至少5次,别偷懒。曾经遇到一台新柜子,合闸按钮按下去弹不起来,原来弹簧卡簧片出厂就没装到位。要是直接送电……想想后怕。❗
联锁试验更要逐一验证。地刀合着能把断路器摇进去?这叫事故。五防必须刀刀见血。
有人问:“验收资料那么厚,重点看什么?” 问得好,下面是问答时间。
问:新装的高压开关柜,交接试验哪些项目绝对不能省?
答:绝缘电阻、交流耐压这些必做,但我强调一点——主回路电阻测量。用大电流微欧计,每相测,与出厂值偏差超20%就要查。这直接反映连接点状态。还有断路器分合闸速度、同期性,SF6柜还得做气体水分和泄漏测试。别嫌麻烦,一次带病投运,后面停机电费加维修费够你测十回。
问:开关设备运行中,红外测温应该盯哪些位置?
答:所有连接点!母排搭接处、电缆头接线端子、断路器触头(若可视)。推荐用红外窗口,别每次开门测温,危险。温度对比很重要,同排三相温差超15K,立刻安排停电处理。另外,注意柜内浪涌保护器的老化发黄迹象,那玩意儿崩了能连累整段母线。💡 小窍门:在易发热点贴示温蜡片,巡检时一目了然。
运维与智能化改造
运维与智能化改造
老厂设备服役二十年以上,扔也不是,改也不是。
其实大部分机械结构还扛得住,电子部分早该淘汰了。比如微机保护,厂家都停产了,配件靠拆机件。我建议:逐步更换为数字式综保,支持IEC 61850通信,为以后上综自系统铺路。不必一次全换,可以按回路重要性分批改造。
现在流行在线监测:触头测温、绝缘监测、断路器机械特性监测。💡 说实话,很多装置误报率高,反而增加工作量。但有一项值得上:弧光保护。中压柜内电弧故障,100ms内切除,能救命保设备。这个钱花得不冤。
再聊个教训。智能运维平台搭好了,可报警天天响:母线温升越限……结果传感器安装位置靠发热元件太近。人工实测才40℃,温升正常。所以,算法模型得结合实际修正,不能一套逻辑吃遍天。
还有个尴尬:部分国产智能组件协议不开放,绑死一家。选型时就该留个心眼,要求提供规约文件,否则后续被掐脖子。
最后说维护周期。很多厂家宣称“免维护”,别天真。操动机构、转动部位需定期润滑;绝缘件擦拭、螺丝紧固;防误闭锁检查;加热除湿器功能确认——梅雨季不开启,等着绝缘受潮跳闸吧。
文章到这儿该收了,但总觉得没聊透。开关设备这行,学无止境。每次去现场,都能发现新问题。可能这正是它的魅力?不,是折磨。😅
好了,就写这么多。有不同意见,欢迎去论坛拍砖。
