你的MES项目又延期了?聊聊那些没人说的真相
上个月去一家汽配厂,他们的MES项目停了。停的原因?说出来你可能不信——仓库老张觉得扫码枪太重。
对,就是这个理由。
但你不能笑。类似的荒诞剧,在MES实施里,天天上演。
做了十几年制造信息化,见过的制造执行系统项目没一百也有八十。成功的,屈指可数。大部分要么烂尾,要么上线后业务绕着系统走——工人宁愿手写报表。
问题到底出在哪?说真的,不是技术。
别再迷信“标准功能”
几乎每家MES厂商都跟你说:我们有标准模块,拿来就用。然后呢?
然后车间主任开始提需求:“我们报工要先扫流转卡,再扫工序码,异常要自动停线。” 厂商说:“这个…要开发。” 报价单甩过来,6万。
你气不气?
可当初签合同时,他们明明拍胸脯说能覆盖!后来才发现,所谓的“标准”只是给服装厂的版本,你这家做注塑的,连模具寿命管理都找不到。💡 这不是个例。很多企业从选型第一天就被忽悠,以为选个名气大的就万事大吉。但生产管理没有一招鲜。你需要的不是一堆功能列表,而是懂你制造过程的伙伴。
我见过最离谱的:一家电子代工厂,花300万上MES,最后只用了个生产排程——还不是自动的,得人工拖拽。剩下的模块全闲置。项目经理无奈地说:“系统是好的,但我们的人不会用。”
不会用?真相是,系统设计根本没贴合现场。界面密密麻麻,操作一个工步要点七八次,老员工眼睛都花了。你让产线工人怎么爱得起来。
繁杂的MES操作界面与工人抵触
✅ 避坑指南:先看无代码配置
现在领先的MES都支持低代码甚至无代码配置。别信什么“全定制最快”。如果连报工界面、质检模板都要写代码,后期维护成本会吃掉你。去年帮一家医疗器械厂选型,我们强制要求:80%的业务变更必须由工艺工程师自己完成,两周内上线。最后还真有一家做得到。
问:MES实施前,到底该先梳理流程还是先选软件?
答:这个问题,十个人有九个答错。很多人闷头画了三个月流程,泳道图漂亮得像艺术品,结果软件一入场,发现流程得跟着系统逻辑走,全推翻。我的经验是:先把核心痛点理出来——你最想解决的是质量追溯?还是订单进度不透明?带着这些痛点去看软件,反而效率高。当然,一点流程不画也不行,但不能太细,保持灰度,实施时再打磨。
实施过程?先聊聊人
做了这么多项目,最大的雷永远是“人”。
技术问题都能解决,哪怕前端的扫码枪太重,换一把轻的总行吧?但人心难测。比如车间班组长,他们一怕透明化(以前可以藏点异常、调点工时),二怕增加工作量。你让他再录一遍电子数据,他脸立马拉下来。
有一次项目上线第一天,夜班数据一片空白。查了三天,才知道班组里有个老大哥发话了:“谁都不准用!” ❗ 那场景,你血压能不高?
怎么破?胡萝卜加大棒。但大棒不能乱挥。最好从“受益者”切入——比如计划部门,他们盼MES像盼甘霖。让计划员先追着车间要数据,倒逼现场。同时,给一线员工看实实在在的好处:以前找物料单要跑10分钟,现在扫码2秒;以前月底手算工资条怕错,现在系统自动出。说到工资,没错,很多MES的报工数据直接挂钩绩效,抵触瞬间消一半。

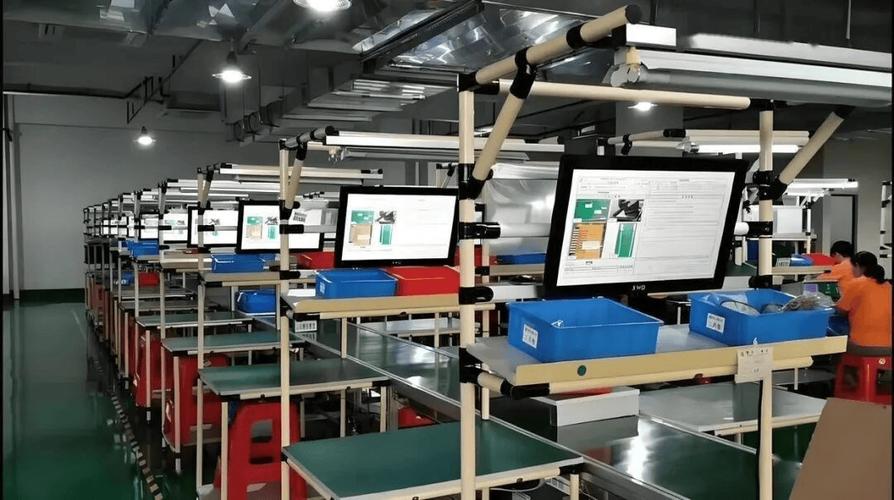

车间工人使用MES终端快捷报工
但,别以为选个“好人”当关键用户就万事大吉。关键用户得是既有威望、又懂技术、还愿意改变的人——这种三合一人才,稀缺得像大熊猫。实在没有?就从年轻骨干里培养,给足授权。那位老张后来怎么解决的?换了枪,还给他配了个手持平板,他成了车间的“系统守护者”。因为新玩法里,他有了存在感。
问:MES上线后,旧系统怎么办?并行多久合适?
答:一说并行,人就怕。天天让工人记两遍,那是逼他们造反。我的底线是:并行时间绝不超过两周,而且只核对关键数据。先切换一个车间或一条线,跑通后立刻甩掉手工。要允许犯小错,只要不出批量事故。快速迭代比完美重要一万倍。记得某次切换,第一周OEE数据比手工还低,老板脸都绿了。深入一查,才发现以前是统计员美化过的……自动化采集的数字虽然难看,但这才有改善的空间。
数据,数据,还是数据
数据,数据,还是数据
MES建成之日,就是数据泛滥之时。
工序参数、设备心跳、质检结果、人员工时……一天几十万条。然后呢?很多企业就停在“看报表”阶段。💡 这就太可惜了。真正的价值在数据驱动。比如通过分析历史数据,发现某台注塑机在换模后前10模次品率高,根源是模温没稳定——MES直接触发“换模后首检强制规则”,并自动调高模具加热时间。这叫闭环。
更高级的玩法,是结合边缘计算和人工智能。我见过一家冲压车间,MES实时采集压力曲线,通过机器学习模型预测模具剩余寿命,提前3天预警。模具成本一年降了20%,还不含避免的停线损失。
但这一切的前提——你的数据采集得准!现场很多离谱事:传感器型号不对,协议没打通,PLC变量表里藏着“神秘偏移”。曾经有个项目,设备开工率永远105%,因为计数器被脉冲干扰了。这数据,你敢用?
所以,做MES不要贪多。先把核心设备、核心工序的数据弄扎实。哪怕只做质量追溯这一件事,也要做到:每一个零件,能反查当时用了哪批料、哪台机、哪个工位的操作员。这才是根基。
最后想说,别把MES当项目,它是场永不结束的优化。时代在变,你的产线在变,系统的生命力在于持续迭代。指望一次实施管十年?那才是最大的坑。
