自动化仓储:我踩过的坑比你的方案还多,但这玩意儿真香
你知道最离谱的是什么吗?一个号称全自动的仓库,半夜三点给我打电话——不是报警,是堆垛机卡住了,就因为一颗螺丝松了。我在现场蹲了俩小时,工程师远程指导,最后靠一罐WD-40喷了喷导轨才恢复。那一刻我特别想骂人。
供应商演示时那叫一个丝滑,三维动画里货到人系统行云流水。可实际上?呵呵。上个月参观一个同行新厂,AGV原地旋转三圈才找到二维码,后台小哥脸都绿了。但话说回来,一旦系统真的跑顺了,那种库存准确率从92%飙到99.9%的快感,就跟便秘一周突然通畅一样——爽到飞起。
别信供应商的鬼话:自动化≠无人化
十年前我第一个立体库项目,老板天天念叨“黑灯工厂”,结果投产后夜班照明费省了,但多招了三个设备工程师。维护量根本不是宣传手册说的那样。堆垛机轮箱三个月就得注脂,激光测距传感器每周要擦,穿梭车电池衰减比手机还快……这些细节供应商永远“忘记”提。真正无人?做梦吧。我们后来算过,自动化只是把体力劳动转移成了脑力劳动,人员素质要求反而高了——以前叉车工月薪五千,现在运维工程师一万二起。
而且啊,前期数据准备才是最要命的。物料主数据、包装规格、ABC分类……我见过一个项目因为基础数据一塌糊涂,Miniload系统把A类快流品存在了巷道最深处,拣选效率比人工还慢30%。那才叫人间悲剧。

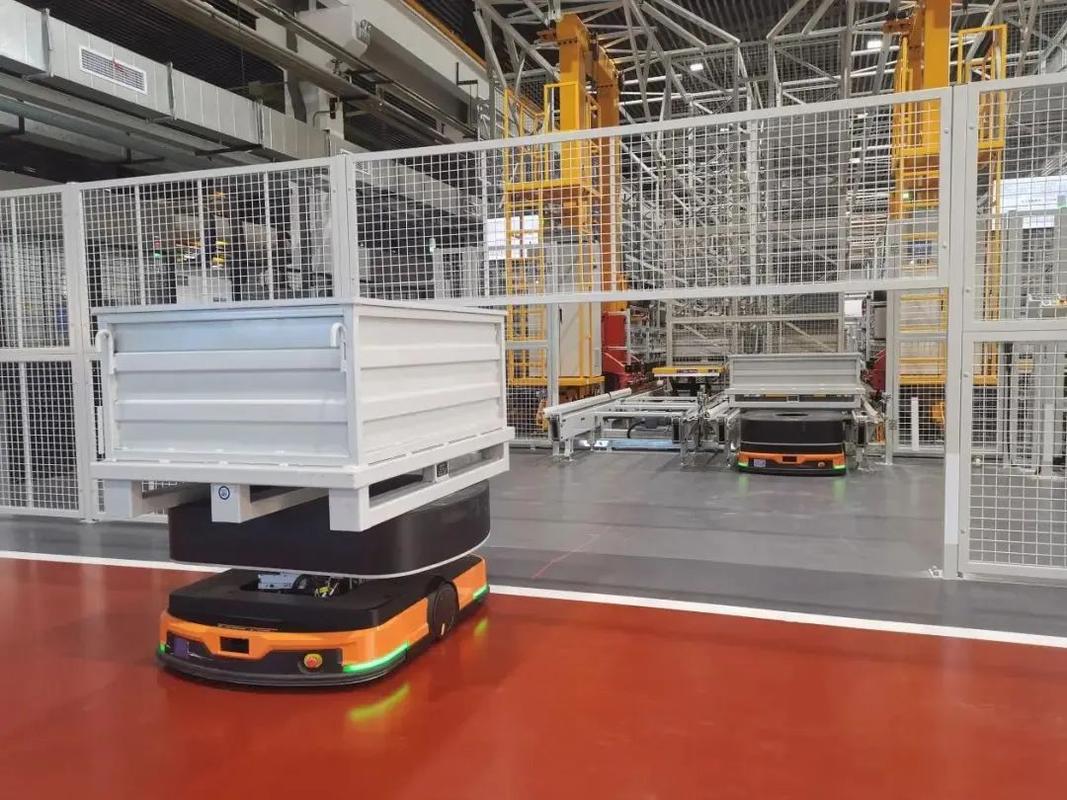

自动化立体仓库堆垛机作业细节
问:我们上了立体库和AGV,为什么效率反而低了?答:这种情况八成是软件互联没做好。WMS和WCS之间沟通不畅,AGV调度算法跟智障一样,物料动不动堵在接驳口。还有更搞笑的——立体库的出库逻辑没考虑波次优化,硬是把一个拣选员身边的订单分成八次出库,活活累死。别指望买一套设备插电就能飞,信息流比物流复杂十倍。
WMS不靠谱,一切白搭
WMS不靠谱,一切白搭
我经手过最惨痛的教训:花800万上了全套自动化硬件,结果图便宜用了套开源WMS魔改版。上线第一个月,库存差异率反跳升到7%。库位分配算法写得那个烂,同批次物料能分散到十个巷道。盘库的时候,财务部恨不得拿刀砍我。后来咬牙换了成熟的商业WMS,光迁移库存数据就搞了俩礼拜。所以说,软件才是自动化仓储的灵魂,别在刀刃上省钱。
数据清洗这事儿,得提前三个月启动。物料编码统一、包装单位换算、安全库存策略……我们当时拉了八个部门负责人开会,吵得屋顶都快掀了。但最终跑顺之后,连质检抽样的动线都自动优化了,说出来你可能不信,光是减少走动距离这一项,每天就省出12个工时。

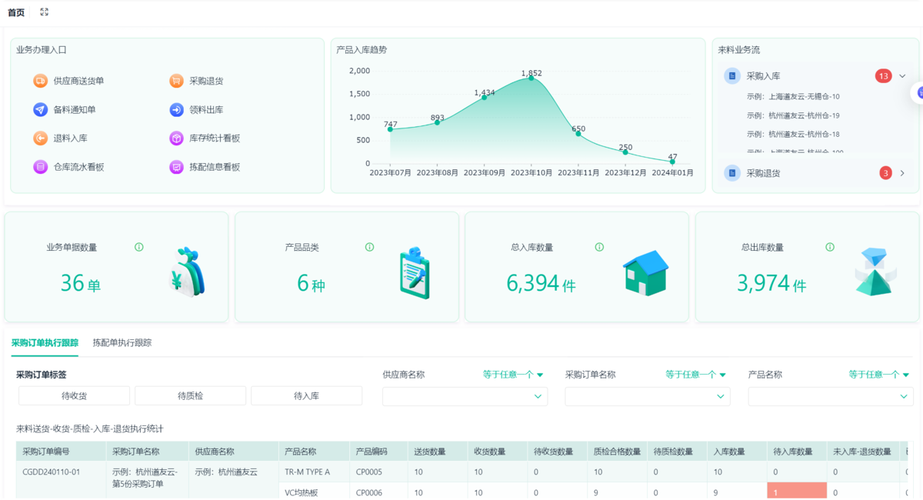

自动化仓储WMS系统操作界面
问:自动化仓储项目中最容易被忽略的成本是什么?答:培训。真不是闹着玩的。再牛逼的系统,操作工随便一个误操作就能干趴——我就遇到过,夜班小哥把紧急停止当成复位键狂按,结果全巷道清库。而且培训绝不能只做一次,人员流动、系统升级都得补课。最好搞个认证上岗,定期考核。这笔隐性开销每年少说十几万,但比停线损失小多了。
实施现场:甲乙方的相爱相杀
实施现场:甲乙方的相爱相杀
自动化仓储项目实施,简直是一部血泪史。千万别轻信供应商的项目计划表。他们永远把现场条件想象得无比美好:地面的平整度2mm/2m?不存在的。我们当时那老厂房,实测误差12mm,堆垛机轨道底座追加了整整两周的灌浆作业。还有电——很多老厂变压器容量根本不够,临时增容的手续就能拖崩项目节点。
沟通成本高得离谱。机械、电气、软件三拨人各说各话,项目经理要是镇不住场子,天天就是扯皮。最经典的一次,输送线速度设计为0.8m/s,电气工程师按1.0m/s配了变频器,理由是“留裕量”,结果光电传感器响应跟不上,箱子全撞飞了。你看,这就是没统一大脑的后果。
我的经验——甲方项目组必须有个懂技术又懂业务的狠人蹲点。他能当场拍板,也能识别供应商的猫腻。比如某次集成商想简化安全PLC程序,被我们的人直接怼回去:“出了事你负全责?”当场签字画押,对方立马老实了。
还有验收。别等到最后才看,要分段测试。可用性测试至少持续一周满负荷,故意断网、断电、乱放货物,测系统鲁棒性。我们第一次上线就因为忽略了断网场景,WCS与堆垛机通信中断后全局锁死,整个仓库瘫了六个小时。此后学乖了,验收标准里加了十七条异常模拟项。
自动化仓储AGV搬运机器人工作场景
不过话说回来,当系统最终投入稳定运行的那一刻,看着托盘在巷道间无声流转,数据大屏上效率曲线直冲云霄,那种成就感确实无与伦比。之前的争吵、熬夜、超支全都值了。现在问我推不推荐自动化仓储?我还是会点头——前提是,你得做好脱层皮的准备。它不是雪中送炭的魔法,更像是一场精准的外科手术,一刀切在痛点,血淋淋但能救命。
