准时制生产落地避坑:从丰田现场到中小制造车间的真实改造细节
上周去东莞一家做精密五金的工厂,老板拍着车间角落积尘的料架叹气:"三年前花几十万学的准时制生产,现在落灰比零件还厚。"
我蹲下来翻了翻架上的物料,全是两年前淘汰的旧机型配件——当初为了凑"零库存"的KPI,把所有料都清到了线边,结果产品换型,这些料就彻底成了没人管的垃圾。
别把准时制生产当"零库存邪教"
好多人对准时制生产的误解,从一开始就歪了。
大野耐一当年在丰田车间搞这套东西,根本不是为了追什么"库存为零"的噱头。战后的日本工厂没那么多流动资金压在原材料上,他只是想搞明白:到底怎么才能不生产暂时卖不出去的东西,不搬暂时用不上的零件。

丰田生产方式现场拉动看板实拍
说真的,见过太多工厂把准时制生产搞成了形式主义。稽核员拿着记分牌在车间转,看到线边多放了两箱料就开罚单,逼得工人把零件藏在工具箱里、塞在设备后面,表面上库存数据好看了,实际生产效率掉了一大截。
这不是搞生产。这是搞表演。
问:我们厂是多品种小批量的汽配供应商,核心供应商都在千里之外,根本做不到逐小时送货,是不是就没资格搞准时制生产?
答:别拿"供应商远"当挡箭牌。去年我们给江苏一家做新能源结构件的厂做改造,他们的铝型材供应商在山东,之前是按周送货压3天安全库存,现在是把供应商的生产排程和自己的MES系统打通,供应商提前72小时把次日要送的批次标签、过磅数据、物流在途位置全部同步过来,自己只在生产线旁留4小时的物料缓冲,比之前的库存资金压减了82%。哪有什么绝对的"准时",是
把原来藏在仓库里的静态缓冲,挪到供应链协同的数字链路里,不是真的要你把库存砍到零。
现在的准时制生产,早就不是靠纸质看板硬扛了
很多人对准时制生产的印象,还停留在"工人举着个纸质看板跑到仓库喊人送料"的老画面。
时代变了。
去年我们去的那家东莞五金厂,之前用纸质看板的时候,工人经常把看板随手丢在零件箱里,仓库半天收不到信号,等料送到的时候,工位已经停了快20分钟。现在他们给每个线边料架装了重量传感器,当料的重量降到预设阈值,系统自动给最近的AGV发送料指令,从缺料到料送到工位的响应时间,从原来的15分钟缩到2分40秒。

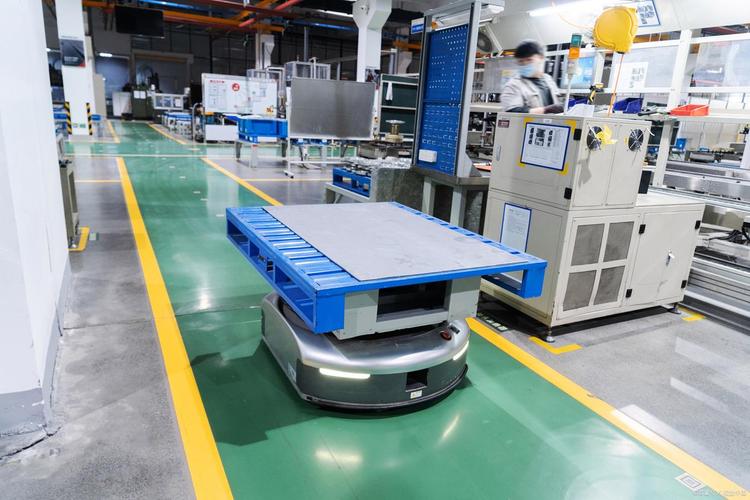

中小制造车间IoT料架触发AGV送料场景
别信那些培训机构吹的"三个月实现准时制生产"。我们做过的项目里,哪怕是基础最好的电子组装厂,光把线边的物料存放位置理清楚,就花了两个半月——工人之前拿个M3的螺丝要走12步,现在改到伸手就能够到的3步以内,光这个动线调整,就试了7版方案,哪有那么多一蹴而就的好事。
问:搞准时制生产是不是必须上很贵的MES、WMS系统?我们小厂预算只有十几万,玩得转吗?
答:真不用一上来就砸几十万上全套系统。去年佛山一家做小型家电外壳的注塑厂,总改造预算才12万,他们是先从最堵的工序改:把原来按生产计划推的"上午打500个A壳、下午打500个B壳",改成后道组装线每接满10个成品箱,就给注塑机发一个生产信号,先攒了3个月的真实生产数据,才花8万块上了个轻量的排程模块,现在换模时间从40分钟压到12分钟,线边待加工的壳子堆存量从2000个降到180个。说白了,
准时制生产的核心是"后道拉动前道",不是系统越贵越管用。
最容易被忽略的准时制生产细节:别把压力全甩给一线工人

最容易被忽略的准时制生产细节:别把压力全甩给一线工人
见过太多工厂搞准时制生产,一上来就给一线下死命令:线边不许堆超过30分钟的物料,违规一次扣50块。
结果呢?碰到高速封路、供应商临时产能不足的情况,生产线直接停摆,车间主任被降薪,工人也不敢把料提前拿上来,怕被稽核扣分。
之前苏州一家做消费电子的厂,就吃过这个亏。一开始为了冲"零库存"的指标,把所有安全库存的审批权收到了总部,碰到突发情况要申请临时堆料,得等3层领导签字,等批下来,生产线已经停了两个小时,损失了十几万的订单。
后来他们改了规则:把临时库存调整的权限直接给线长。碰到天气异常、供应商突发问题的情况,线长可以直接申请把线边缓冲库存提到2小时,不用走层层审批的流程。改完之后,整个车间的停线时间直接降了60%。
✅ 真正的准时制生产,从来不是把库存风险全部压给一线,而是让最懂现场的人有快速调整的权限。
❗ 别搞那种稽核员拿着个记分牌到处找"违规堆料"的做派,工人不是你的对手,是一起把生产顺下来的自己人。
💡 我们现在给所有客户做JIT改造,第一步不是动流程、上系统,是先找3个在车间干了5年以上的老工人聊,问他们平时哪个环节最容易卡料,哪个地方堆料是迫不得已——这些信息,你坐在办公室看报表永远看不到。
说实话,准时制生产这个概念传了快70年,从丰田的大野耐一在车间里摸着手写看板起步,到现在靠IoT、AGV、轻量MES落地,变的是技术工具,不变的是那个最朴素的逻辑:不要生产卖不出去的东西,不要搬暂时用不上的料。
你要是还在纠结要不要搞,不如今天下班就去车间转一圈,看看哪个料架上的东西,是三天之后才会用到的——把那个料架的位置挪近两步,你的准时制生产改造,就已经开始了。
