PLM:一半以上的钱打了水漂,老板你知道不?
上个月去老王的工厂,刚坐下他就把一沓报表摔在桌上。
“花了八十万上的PLM,现在除了研发部点开看图纸,其他部门全当它是空气。”
我笑了笑。这种情况见得太多了。

工厂老板对着PLM系统报表发愁
PLM,产品生命周期管理,这词儿在制造业圈子里火得发烫。可真正用对的企业,十个手指头数得过来。不是系统不中用——是不少人从一开始就跑偏了。
先把概念倒过来:PLM管的不是“产品”,是“命”

先把概念倒过来:PLM管的不是“产品”,是“命”
说个扎心的事实:多数企业上PLM,其实是买个了电子文档柜。
图纸存进去,BOM表导出来,就完事儿。跟二十年前的PDM有啥区别?
PLM真正的核心在于串联起从需求、设计、工艺、制造到售后整个链条的数据流,让每一次变更都有迹可循,每一个决策都有据可依。如果没有把业务流程嵌进去,系统就是个空壳。
❗我看过太多公司,花了半年实施,最后只用了个图文档管理模块。剩下那几十万,买排骨吃它不香吗?
集成!集成!还是集成!
PLM孤岛比信息孤岛更可怕。
系统上线那天起,就该跟ERP、MES、CRM这些兄弟们打通。不然物料编码两边不一致,BOM版本对不上,工艺路线传不过去——
生产现场拿着错误的版本干活,研发部改了个寂寞。
我有个客户,做汽车零部件的,PLM和ERP愣是各自为政两年。最后因为一个胶套的设计变更没同步到采购端,报废了整整一批成品。三十多万,啪,没了。

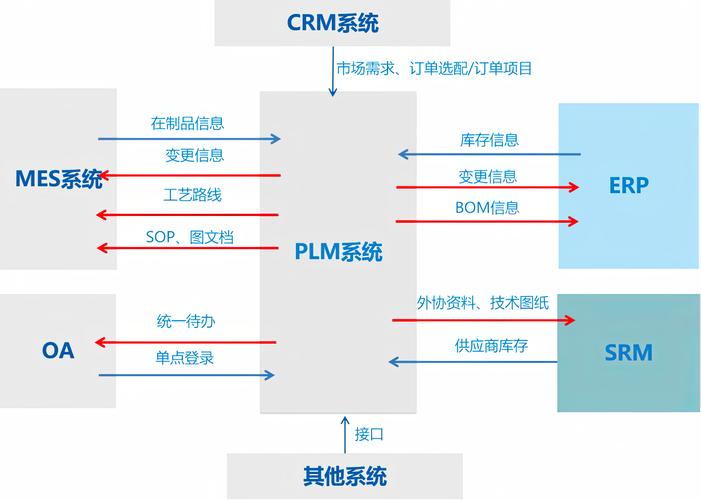

PLM与ERP系统集成数据流示意图
问:我们小厂,就几十个人,有必要上PLM吗?
答:实话刺耳——越是小厂,越经不起折腾。上不上PLM,不看人数,看你受不受得了这些罪:图纸版本混乱,生产老是拿错;客户要求追溯,你翻箱倒柜找半天;供应商问你最新BOM,你发过去三个版本对方直接蒙圈。如果这些痛点天天折磨你,哪怕十个人,也该上一套轻量化的。别被销售忽悠买全模块,先用核心功能把流程顺下来。
选型防坑:看见“免费”绕道走

选型防坑:看见“免费”绕道走
现在PLM市场鱼龙混杂。有开源改个皮就说自主开发的,有传统ERP厂商硬凑的,还有一堆SaaS新势力。
千万别图便宜。我见过最离谱的——某公司图免费用了开源PLM,二次开发花了三十万,最后因为架构太老,一上并发就崩。老板气得骂娘,软件早没人维护了。
✅给你几条实在标准:
第一,能不能和你的CAD深度集成?别光听销售吹,现场拿你的数模试。第二,变更管理能不能做到闭环?从问题提出到方案审批、执行、通知,一步不能少。第三,移动端好不好用?现在车间主任都拿手机看数,你搞个必须PC打开的,人家转头就弃用。
问:我们公司已经上了ERP,再上PLM会不会功能重叠?
答:典型的误区。ERP管的是“物”和“钱”——库存有多少,订单交不交得了,成本怎么算。PLM管的是“数”和“变”——产品该怎么设计,工艺路线怎么走,变更怎么控制。两者重合的BOM,其实一静一动:ERP里的BOM是采购制造用的,最好别随便动;PLM里的BOM是设计用的,随时在迭代。所以不但不冲突,
PLM应该作为数据源头,把设计BOM同步给ERP生成制造BOM,这才是正解。别让两个系统抢着当老大,得定好规矩。
实施成功,一半在技术,一半在人心
技术问题总能解决,人的问题才是无底洞。
曾经帮一家国企推PLM,技术方案没毛病,结果一线工程师集体抵触。为啥?因为老一套他们用了十年,闭着眼都能找到图纸;新系统上马,不但要学操作,还要求填写更多属性。“麻烦死了”,这是原话。后来怎么办?
我们挑了三个最积极的年轻工程师,先跑通试点项目,把他们的效率提升贴公告栏——原来查图纸要二十分钟,现在两秒。再把奖金和系统使用挂钩。三个月,全部门都转了。
💡别指望行政命令能推行。得让人尝到甜头。
最后说点掏心窝子的。PLM不是特效药,是慢性调理。指望上线三天就降本增效,那是做梦中彩票。可一旦真正把数据基础打牢,流程理顺——后面上数字孪生、工业互联网才有底气。
不然?等着被时代甩下车吧。
