找装修公司踩过37个坑后,我把这些大实话全说透了

干了12年装修,前前后后对接过200多家大小装修公司,见过业主哭着维权的,也见过捡漏装出完美家的。今天把大家问得最多的问题全摆出来,没半句虚的。

一、选装修公司前必问的核心问题

问:找装修公司,半包/全包/全案到底选哪个最不容易超预算?

直接给结论:刚需自住选半包,预算充足没时间盯工地选全案,千万别碰“低价全包套餐”。✅ 算个实在账:半包目前北京上海市场价是350-500元/平,二三线280-380元/平,所有辅材(水泥、沙子、电线、水管)全含,你自己买主材,能省至少30%的主材溢价。💡 常见误区:很多人以为全包省心,实际上装修公司的全包套餐里,主材都是合作款的特供型号,你去建材市场根本查不到同款价格,后期加项能加到你怀疑人生。注意:全案的报价如果低于1500元/平(不含家电),直接扭头走,这个价格连人工成本都盖不住,肯定有坑。

问:装修公司说“零增项”,到底能不能信?

90%都不能全信。❗ 干了这么多年,见过太多装修公司签单前把报价压得极低,进场之后今天说你家墙要找平加2000,明天说你家防水要多刷两遍加1500,零零碎碎加下来,能比合同价多掏20%。✅ 想真的防增项,签合同前必须让对方把“所有可能产生的额外费用”列成附件,比如墙体厚度超过多少公分算额外找平、水电改造超出多少米按什么单价算,哪怕是拆墙的垃圾清运距离,全写进去,盖公章。💡 教你个小技巧:凡是报价单上写着“按实际发生计算”的项目,全部让对方给出最高预估上限,超过部分由装修公司承担,敢签的才是真的没坑。

装修公司报价单明细对比实拍图
装修公司报价单明细对比实拍图

问:怎么判断一家装修公司是不是“转包班子”?

直接问三个问题就能筛掉80%的坑。第一问:你们的施工队长是公司交社保的正式员工吗?第二问:我能不能在开工前直接跟施工队长签项目责任协议?第三问:工地的巡检人员,是不是每3天就会来拍现场照片发我?✅ 只要对方支支吾吾说不出具体人名,或者说“我们跟施工队都是长期合作的”,百分百是转包。💡 注意:转包的工地,施工队根本不对装修公司负责,偷换材料、赶工期都是常事,最后出了问题,装修公司推给施工队,施工队直接跑路,你哭都没地方。

问:装修公司给的设计图,免费的和收费的差在哪?

差在能不能落地。说实话,免费的设计图,本质上就是销售给你套的通用模板,连你家的承重墙位置都可能标错,更别说考虑你家的采光、收纳需求了。❗ 收费的设计(一般是80-200元/平),设计师会上门量房3次以上,从水电点位到柜子的内部尺寸,全给你算到毫厘,后期施工的时候不会随意改方案。💡 常见误区:别觉得免费设计捡了便宜,最后施工时设计师天天跟你说“这个做不出来要改”,改来改去钱全加在施工费里了,比设计费贵多了。

二、找装修公司施工时的落地细节问题

问:装修公司报的水电改造价格,多少才是合理的?

目前行业公开的合理价:水改60-80元/米,电改40-60元/米(含辅材和人工),100平的房子,正常水电改造总费用不会超过8000块。✅ 要是装修公司给你报2000块包干水电,别高兴太早——肯定是给你用2.5平方的劣质电线,水管走地面,后期漏了砸砖修的时候,花的钱是现在的10倍。💡 注意:水电改造完,必须让装修公司给你出全套的水电走向CAD图,拍好每个点位的照片,不然后期你想在墙上钉个架子,都可能打穿水管。

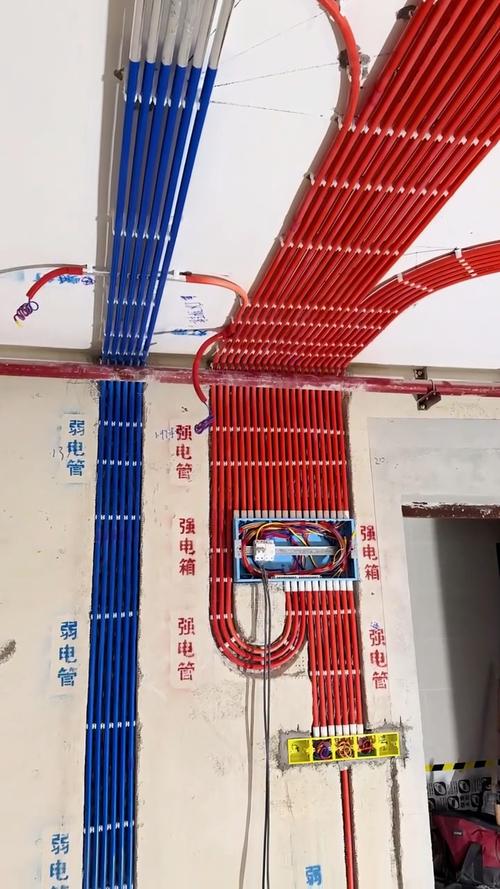

装修公司施工现场水电走顶验收实拍图
装修公司施工现场水电走顶验收实拍图

问:防水工程,装修公司说刷两遍就够,是不是偷工减料?

分位置。卫生间淋浴区要刷1.8米高,非淋浴区刷30公分高,阳台和厨房地面全刷,总共刷两遍聚合物水泥基防水(也就是JS防水,推荐用雨虹或者德高的,别用杂牌),闭水试验48小时,楼下不漏水就算合格。❗ 别听装修公司忽悠你刷三遍、四遍,刷多了反而会让瓷砖空鼓,没必要。💡 常见误区:很多人觉得防水刷得越高越好,实际上淋浴区刷到1.8米完全够,再高就是白给装修公司送钱。

问:装修公司说工期90天装完100平,靠谱吗?

靠谱,但有前提。正常100平的新房,施工顺序是:拆改(3天)→水电(7天)→瓦工(20天)→木工(10天)→油工(15天)→安装(20天)→开荒保洁(2天),加起来刚好77天,剩下的13天是留给材料进场、临时调整的缓冲时间。✅ 要是装修公司给你报60天工期,直接拒——要么是工序交叉赶工,油工没等墙面干透就刷漆,后期全是开裂掉皮的问题,要么就是后期无限延期,跟你说“材料没到”“工人有事”。💡 注意:合同里必须写清楚延期一天赔多少钱,一般是合同总额的万分之三,别接受“工期顺延不赔偿”的霸王条款。

问:装修公司推荐的环保板材,是不是真的没甲醛?

别信“零甲醛”的鬼话。现在市面上的ENF级板材(推荐选兔宝宝、莫干山的ENF级颗粒板),甲醛释放量≤0.025mg/m³,已经是目前最高的环保等级了,哪怕是实木,本身也会释放微量的甲醛。✅ 注意:别听装修公司忽悠你加钱换“无醛添加板”,实际上只要是ENF级的板材,装完通风3个月,甲醛检测就能达标,没必要多花那几万块。💡 常见误区:很多人觉得只要用了环保板材,就不用通风直接住,错——板材的环保性是叠加的,你家柜子做了20平,哪怕每块板都达标,叠加起来的释放量也可能超标。

问:找装修公司做旧房翻新,要多注意什么?

首先必须让装修公司给你做全屋的墙体检测,看有没有空鼓、掉皮的问题,老房的电线全换成新的国标铜线,水管全部换PPR管,别在旧管上面接新管。✅ 老房的防水必须全部重做,别在旧防水上面铺瓷砖——老房的防水经过二三十年的使用,早就开裂了,你不铲掉重刷,住进去漏到楼下,赔的钱比你省的施工费多得多。💡 注意:老房翻新的报价,一定要把“旧墙皮铲除、垃圾清运、楼下邻居的沟通协调费”全部算进去,不然进场之后给你加钱,你根本没辙。

问:装修公司的验收标准,跟我自己要查的标准不一样怎么办?

直接按国家规范来,别听装修公司的“行业惯例”。✅ 给你几个普通人能测的验收点:墙面用靠尺量,误差不能超过3毫米;瓷砖拿小锤子敲,空鼓率不能超过5%;窗户开关顺畅,密封条没有缝隙;水电所有插座都拿试电笔测,没有漏电。❗ 常见误区:很多人觉得装修公司说“没问题”就签字,实际上只要你签字了,后期再发现问题,对方就会说“是你自己验收过的”,维权根本没依据。

三、跟装修公司对接时的避坑细节问题

问:能不能把全款提前付给装修公司?

绝对不能。❗ 干了这么多年,见过太多业主签合同就付80%的款,结果装修公司收了钱,工地拖了半年没人管,老板直接跑路。✅ 正确的付款节点是:签合同付20%,水电验收完付20%,瓦工验收完付20%,木工油工验收完付20%,所有安装完、保洁完,你自己验完所有问题整改好,再付最后20%。💡 注意:凡是要求你付超过30%首款的装修公司,直接拉黑,没有例外。

问:施工过程中想改方案,装修公司要收高额的设计变更费,合理吗?

看情况。如果是你自己临时想改,比如本来要做开放式厨房,现在要加个推拉门,收个几百块的变更费是合理的——毕竟要重新算尺寸、调整材料。但如果是设计师自己量房错了,把柜子的尺寸做小了,让你掏钱改,一分钱都别给。✅ 注意:所有的方案变更,必须让对方出书面的变更单,写清楚改什么、花多少钱、多久能做完,双方签字,别口头约定。

特别提醒:

1. 千万别为了贪便宜找那种没有固定办公场地的“游击队式装修公司”——今天签单,明天老板微信就把你拉黑,你连人都找不到。哪怕是找熟人介绍的,也要看对方有没有营业执照,有没有正在施工的工地可以去看,别光听销售吹牛逼。

2. 别在装修公司的门店里当场签合同。所有的报价、方案,你拿回家放3天,把每一项的价格都算一遍,对比个2-3家同档次的装修公司,再决定签不签。当场被销售催着签的单,90%都有隐形坑。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

赞 (0)
跟了12年装修施工队才敢说的12句掏心窝子的话
上一篇 2天前
找整装公司怕被坑?干了12年装修的老工头掏心窝子的11个问答
下一篇 1天前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
