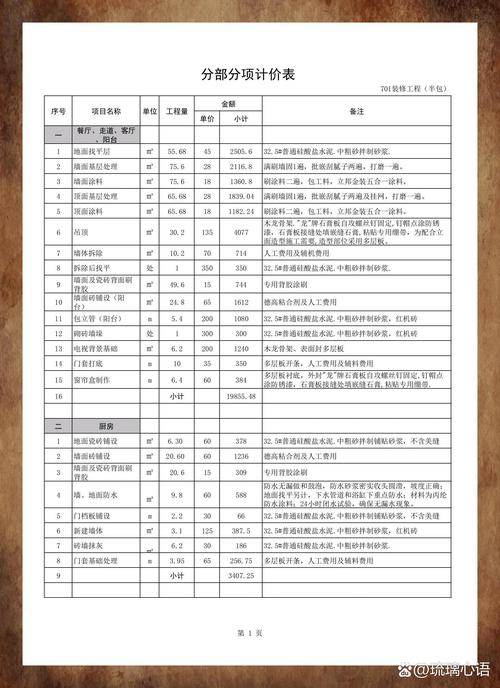

选施工队前必问的核心问题
问:怎么判断装修施工队是不是真的有活干,不是转包的?
答:别光听销售吹。直接要近3个月的在施工地地址,当天打给物业问是不是真的有这个业主的装修备案,甚至直接杀过去看——别让施工队提前带你去他们收拾好的样板工地。
现在好多转包的,收了你20万,转头12万包给散工,出了问题两头推,你找谁都没用。
注意:要是对方支支吾吾说业主不方便,直接pass,90%是有猫腻的。💡 本地靠谱的直管施工队,半包报价一般在800-1200元/平,要是低于600,你就得算算是不是后期要给你堆增项。
业主突击查看装修施工队在施工地实拍问:找施工队做半包,我自己买材料会不会被施工队坑?
答:完全不会。反而能帮你省至少20%的钱,但你得提前跟施工队把材料的进场时间、损耗标准写进合同。
别信施工队说的“我们带你拿渠道价比你自己买便宜”,水太深。好多施工队拿的“渠道价”就是商家给的返点,比你自己618、双11凑满减还贵。
常见误区:别提前把买瓷砖、板材的钱打给施工队代买,自己在官方旗舰店下单,直接寄到工地。❗ 合同里要写清楚,
瓷砖损耗超过5%的部分,由施工队承担,不然他给你切砖乱造,最后还要你补砖,亏的是你。问:水电改造找施工队做,怎么报价才是合理的?
答:按实际米数算,拒绝一口价,而且要提前把单价定死。
水电改造是施工队最容易增项的环节,别信“先做后算”的鬼话。我见过个业主,前期施工队给报3000块全包水电,最后做完算出来12800,说他家走线绕得远,他连反驳的依据都没有。
给个本地参考价:强电改造单价一般在35-45元/米,弱电25-35元/米,防水60-80元/平,都是不含开槽的价格,开槽另算10-15元/米。✅ 建议:施工前自己先弹线,定好每个开关插座的位置,让施工队按你定的位置走线,不许私自绕线,不然多出的米数你可以直接拒付。问:老房翻新找施工队,拆旧环节要注意啥?
答:拆旧前必须先去物业办手续,把家里的燃气、水、电总阀全关掉,
承重墙绝对不能动。
老房拆旧最容易出安全事故,别图便宜找那种收500块全包的拆旧队。之前有个业主找的散工拆旧,把承重墙上的钢筋都切了,最后恢复花了2万多,还被物业罚了8000块,得不偿失。
注意:拆旧的时候你必须在场,盯着不许他们把原来的下水管、暖气管砸裂,要是砸裂了,后期漏水到楼下,赔的钱够你重新拆一遍。💡 小技巧:拆旧的垃圾要让施工队装袋运到物业指定的堆放点,别堆在楼道里,不然物业给你停水停电,耽误工期。
施工队进场后要盯紧的实操细节
施工队进场后要盯紧的实操细节问:防水施工的时候,施工队说刷2遍就够了,真的假的?
答:假的。厨房卫生间至少刷3遍,
闭水试验要做够48小时,不许偷工。
别信施工队说的“刷2遍跟3遍效果一样”,都是为了省料省时间。我见过太多卫生间只刷2遍防水的,住了半年门口的墙面全泡掉皮,重新做防水要把瓷砖全砸了,费钱又费时间,住进去糟心得很。
✅ 标准做法:墙面防水刷1.8米高,地面全刷,每一遍干透了再刷下一遍,闭水试验的时候要去楼下看天花板有没有渗水,别只在自己家看水位降没降。常见误区:好多人觉得闭水试验水位降了就是漏水,不对,要是地面有缝隙吸水,也会降,必须去楼下查。问:找施工队做墙面,怎么判断他有没有给你用假的腻子?
答:别信他们拿的样板,直接看进场的腻子包装,有没有防伪码,现场扫了查。
现在好多施工队说给你用某知名品牌的耐水腻子,转头给你换最便宜的821腻子,住个两三年墙面就掉粉,扫个墙都是白灰。821腻子成本才几块钱一袋,耐水腻子要20多一袋,差价全被施工队赚走了。
❗ 注意:进场的时候你必须盯着拆包装,别让他们把提前准备好的真样品拿出来给你看,转头就用假的。小技巧:你可以抓一点腻子粉,用手搓,要是掉粉特别严重,就是劣质的。问:工期一般多久合适?施工队说45天装完100平,靠谱吗?
答:不靠谱。
100平的正常家装,工期最少要75天,少于60天的大概率是偷工。
别信施工队说的“我们人手多,装得快”,装得快的代价就是每道工序没干透就进下一道,后期全是问题。比如墙面腻子没干透就刷漆,过半年就开裂;防水没干透就贴砖,后期漏水。
给个节点参考:拆旧7天,水电10天,瓦工15天,木工10天,油工20天,安装10天,加起来差不多75天。✅ 建议:合同里要写清楚,每逾期一天,施工队要赔你总工程款的千分之一,别写那种“逾期赔50块”的,根本没约束力。问:施工队说要收我3%的管理费,合理吗?
答:要是是直管的施工队,收10%以内的管理费都合理,但是要写清楚管理费包含啥。
别一听到管理费就直接拒,好多人觉得施工队干活还要收管理费是坑,其实不然。正规的施工队要给工人买意外险,要配项目经理盯工地,要出问题了有人给你售后,这些成本都在管理费里。
常见误区:要是施工队除了收管理费,还要收你垃圾清运费、材料搬运费、成品保护费,那就是重复收费,你可以直接砍。💡 建议:管理费最高别超过总工程款的8%,超过的话不如直接找本地的工长直接做,能省不少。问:怎么跟施工队谈价格,能把预算压下来?
答:别上来就砍总价,先把每一项的单价列出来,哪项贵了砍哪项。
好多人谈价上来就说“你给我便宜2万我就定”,施工队嘴上答应,转头就给你减材料、减工序,最后吃亏的是你。比如你本来要做全屋的墙固地固,他给你省了,你根本发现不了。
✅ 实操方法:把施工队给你的报价单,每一项的单价跟本地的市场价对比,比如瓦工贴砖市场价是45-60元/平,他给你报80,你就直接砍到市场价,其他项同理,算下来能省至少15%。注意:谈的时候要问清楚,报价里包含啥,比如贴砖是不是包含倒角、包立管,别后期又给你加钱。
结算和收尾时不能踩的坑
结算和收尾时不能踩的坑问:什么时候给施工队结尾款最合适?
答:全部验收完,住满3个月没有任何问题,再结5%的尾款。
别一完工就把所有钱全给施工队,到时候出了问题你根本找不到人。我见过太多业主,完工当天就把钱全结了,过了半个月发现瓷砖空鼓、墙面开裂,打施工队电话根本不接,欲哭无泪。
❗ 合同里必须写清楚:总工程款的5%作为质保金,等竣工验收满3个月,没有任何施工质量问题,再全额支付。常见误区:别信施工队说的“我们公司有2年质保,你把钱全给我,有问题找我们就行”,真出问题的时候,你连人都找不到。问:验收的时候,施工队说都是按标准做的,我自己要查哪些点?
答:重点查3个地方:水电通不通、瓷砖有没有空鼓、墙面有没有开裂,别听他瞎忽悠。
好多业主验收的时候,就看表面干净不干净,根本不查核心的地方,住进去才发现问题。比如瓷砖空鼓,当时看着没事,住个一年半载瓷砖就掉下来,砸到人就麻烦了。
✅ 验收小技巧:拿个小金属锤,挨个敲瓷砖,声音空的就是空鼓,单块瓷砖空鼓超过5%,必须让施工队返工;拿个插座检测仪,挨个插每个插座,看有没有接反、没电的情况;往每个地漏里倒一盆水,看排水快不快,有没有堵。问:找施工队装完,甲醛超标了是谁的责任?
答:要是施工队用的材料全是符合E0级的,那就是你自己买的家具的问题,要是他用的材料不达标,就是他的责任。
别一甲醛超标就找施工队闹,先搞清楚问题出在哪。好多人自己买的定制柜子、沙发甲醛超标的,怪施工队用的腻子、胶水不好,根本说不通。
💡 建议:施工队进场的时候,你要把所有他负责的材料的检测报告留好,要是最后测甲醛超标,先拿这些报告去查,哪个材料不达标,就让谁负责。—
❗ 特别提醒1:别找那种网上吹得天花乱坠,连个固定办公地点都没有的“网红施工队”,去年我身边三个朋友找的网红队,收了钱之后人直接跑了,连工地都没人管。
❗ 特别提醒2:别为了省那几万块,找没有任何资质的散工,散工干完活你再找他,他根本不会理你,真出了安全事故,你作为业主要负全责。
