半包装修避坑全指南:业主最关心的12个问题解答

基础认知篇

问:半包装修到底包含哪些内容?答:半包=施工方包人工+辅材,业主自己买所有主材。 辅材就是水泥沙子、腻子胶水、电线穿管、防水材料这些藏在饰面后面的材料,主材就是瓷砖地板、门窗洁具、橱柜衣柜这些看得见的成品。 常见误区:很多业主以为开关插座也是辅材,其实90%的半包都不含,别漏算预算。💡问:半包装修一定比全包装修更省钱吗?答:不一定。说实话,如果你完全不懂材料,跑市场被商家坑的总价比靠谱全包还贵。只有你能拿到比装修公司更低的主材拿货价,或者对主材款式品牌要求特别高,才会省钱。 ❗注意:别为了省几千块,花一个多月天天跑建材市场,你的时间不是钱吗?问:半包装修适合哪类业主?答:适合两类人。一是想自己把控主材品质和风格,愿意花时间跑建材选款的。二是预算卡在8-15万装三居室,想把钱花在刀刃上,不想要装修公司捆绑劣质主材的。 不适合平时连逛超市都嫌麻烦的上班族。别给自己找罪受。

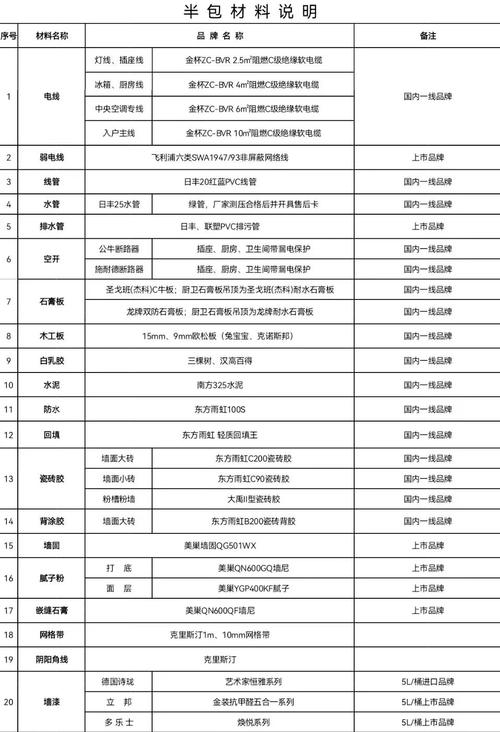

半包装修甲乙双方材料分工明细对照表
半包装修甲乙双方材料分工明细对照表

施工管控篇

问:半包装修怎么控制预算不超支?答:提前把所有你要购买的主材列好清单,每一项留10%的浮动预算。别看到什么网红款就乱加,本来要做80块一片的砖,转头看上180的,预算直接炸。 ✅技巧:所有主材提前定好款,问清楚商家送货上门和上楼的费用,很多小商家不算上楼费,最后加钱你没处说理。参考:100平三居室,半包价格大概在4-6万之间,超过7万就要小心被宰了。问:半包装修正确的施工顺序是什么?答:主体拆改→水电改造→木工进场→瓦工贴砖→油工刮腻子→厨卫吊顶→橱柜安装→木门安装→地板安装→墙面处理→软装进场。 💡注意:很多业主会把刷漆放在贴砖前面,那完全错了。瓦工的水泥沙子会把墙面弄脏,刷完还得补,白白浪费钱和时间。问:水电改造,材料到底该谁买?答:大部分半包都是施工方包水管电线这些辅材,业主只需要买开关插座、水龙头、花洒这些成品。不过话说回来,如果你对电线环保等级要求高,也可以自己买国标BV线,品牌选远东、宝胜都靠谱,一卷100米2.5平方的大概150-200块,比施工方提供的贵不了几十,放心很多。 ❗常见误区:别买所谓的”4平方整屋走线”,大部分插座2.5平方足够,厨房空调单独走4平方就行,多花几千全是冤枉钱。问:半包装修做防水防潮,有哪些要注意的?答:防水是半包施工内容,材料一般施工方出,你只要盯着做闭水试验就行。标准做法:卫生间墙面防水做到1.8米高,淋浴区至少1.5米,厨房阳台地面做满,墙面反上来30公分就够。闭水试验要做满48小时,去楼下看看天花板漏不漏水,没问题再贴砖。 💡别信什么”全屋满做防水”,纯纯赚你钱的噱头而已。

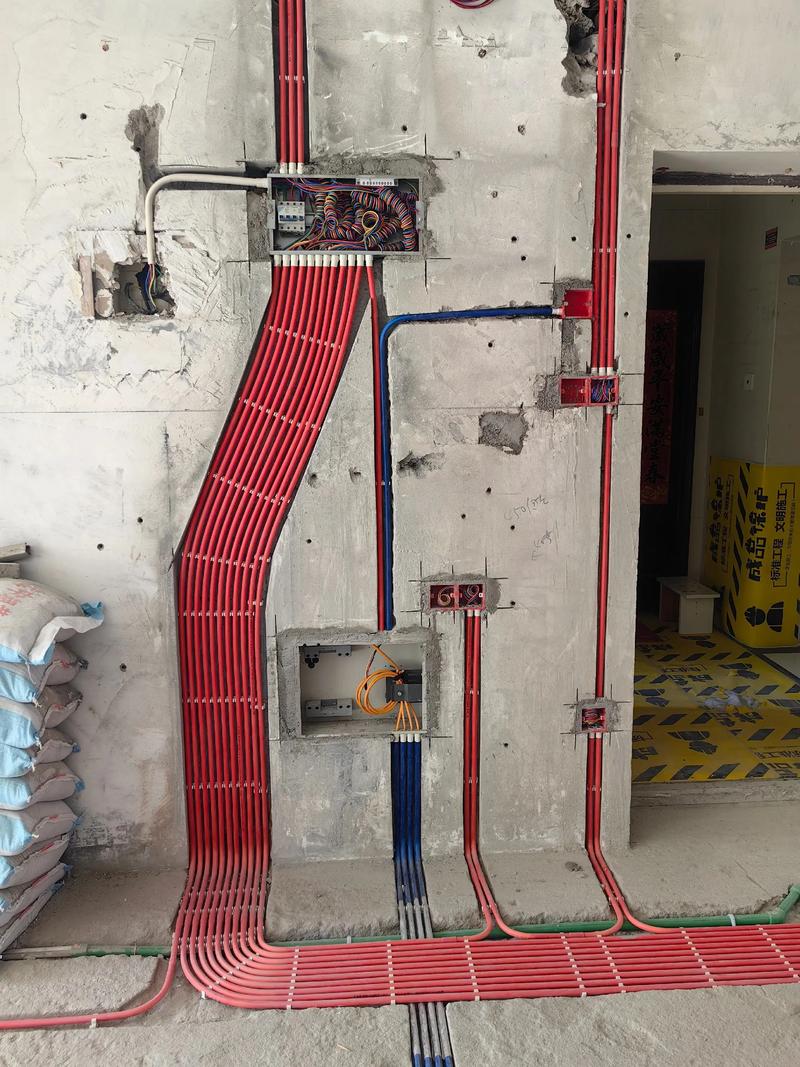

半包装修现场水电改造施工实拍图
半包装修现场水电改造施工实拍图
问:半包装修怎么管控工期不延期?答:你只要记住一个原则:所有主材提前7天送到工地,别等施工方催了你才去买。正常100平半包工期大概是45-60天,只要你材料不拖,很少会延期。要是施工方故意拖,你就在合同里写清楚,延期一天赔多少,一般是总工程款的千分之一,写进去就没人敢乱拖了。问:半包装修阶段,环保除醛要做什么准备?答:别等装完才想着除醛,半包阶段就要控。首先,让施工方给你用E0级别的板材和成品腻子,别用劣质108胶水,那玩意甲醛放十年都放不完。说实话,装修90%的甲醛都来自胶,不是你买的大牌主材。所以辅材千万别省。装完之后开门开窗通风半个月,比什么几千块的除醛仪都有用。

验收与特殊场景篇

验收与特殊场景篇
验收与特殊场景篇
问:半包装修施工完成,怎么验收才不踩坑?答:重点看三个地方。第一看水电:打开所有龙头看水压,试所有开关插座能不能通电,走的管线要横平竖直,一定要拍照留底,以后装家具打螺丝不会打穿管线。第二看瓦工:用响鼓锤敲瓷砖,整屋空鼓率不能超过5%,单片砖空鼓超过三分之一直接让他重贴。第三看油漆:墙面对着光看,没有凹凸不平、透底的情况就行,摸上去不掉粉就是合格。 ✅小技巧:带个手电筒去验收,一照什么小问题都出来了。问:小户型做半包装修,有什么额外要注意的?答:提前跟木工说好,多做嵌入式收纳,别做那些凸出来的大柜子,占空间还显乱。砸墙的时候别乱砸,轻体墙可以砸,承重墙碰都别碰,哪怕物业说可以也不行。命比空间重要。 ❗注意:别为了多放一点东西,把所有墙面都打满柜子,压抑到你住进去就想卖房子。问:旧房翻新做半包装修,要额外做什么?答:一定要把原来的旧防水全部铲掉重新做,原来的电线全部换掉,别嫌麻烦。老房子电线老化,用个几年就短路,着火都有可能。原来的墙面基层如果掉粉开裂,全部铲掉重新做,别直接在上面刮腻子,不出一年就会裂得像蜘蛛网。—💡特别提醒1:很多小白装修,什么杂七杂八的材料都想自己买,小到一颗螺丝都要自己跑,累到半死不说,还总买错型号,最后施工方还不背锅。其实这些小零碎让施工方带就行,赚不了你几块钱,省一堆事。💡特别提醒2:别碰超低价半包,上来给你报3万装100平,开工之后这加钱那加钱,最后算下来比正常报价贵一倍。签合同之前一定要对着户型图核对所有报价项目,漏项多的直接pass。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
找整装公司装修必看的11个问题解答,都是干到掉渣的实战经验
上一篇 9小时前
全包装修10问:资深装修工程师掏心窝子的干货
下一篇 8小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
