局部改造避坑指南:工程师的10个拆解问答

干了十几年装修,最怕的不是全屋重装,而是局部改造。为啥?因为变数太大。你以为只换块地板,结果一撬开下面全是白蚁。你以为只刷面漆,结果墙壁返碱剥落。所以,咱今天就敞开了聊,那些年我亲历的、让你又惊又气的局部改造真相。

💰 预算:局部改造到底花多少钱?

问:老房子翻新,局部改造和全屋重装怎么选?

答:如果房子超过15年,水管电线老化严重,强烈建议全屋重做,不然就是给未来埋雷。反之,5-8年的次新房,只想换个风格,局部改划算。我有个业主,只改了卫生间,花了1.2万,结果第二年阳台漏水把楼下泡了,赔了3万——因为老管道没换!所以先请个靠谱师傅上门评估,别自己瞎猜。

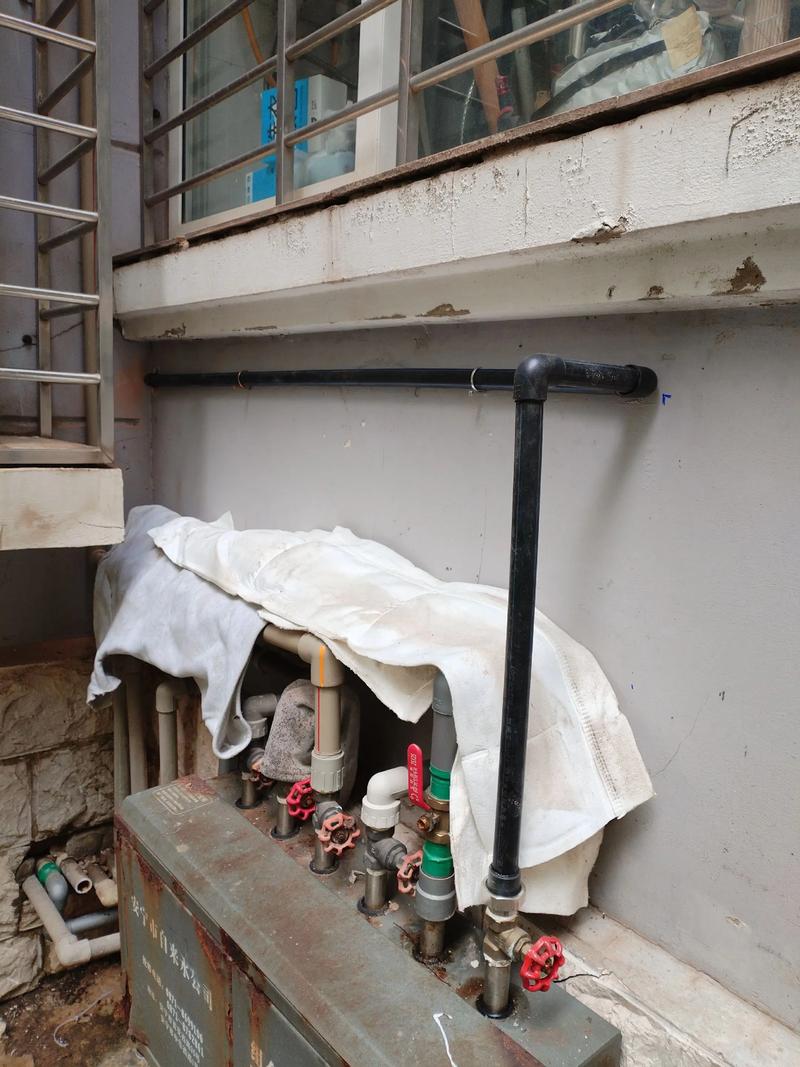

装修工程师检查老房水管老化情况
装修工程师检查老房水管老化情况
问:局部改造真的能省钱吗?我上次就踩坑了。

答:能,但得看你改哪儿。单纯刷墙、换地板,成本可控:刷漆连工带料30-60元/㎡,强化地板80-150元/㎡包安装。可一旦动到水电或拆墙,预算很容易翻倍。注意,很多施工队报低价吸引你,然后中途加项。比如拆一堵墙报价800,结果发现里面有管线要改,立马要价3000。我的建议:签合同前,把可能增项白纸黑字写清楚,超预算部分谁承担。

🔧 隐蔽工程——水电和防水,别省!

问:我家水管用了十几年,局部改造要换吗?

答:只要开墙了,就换!别犹豫。尤其是镀锌管——那种老式金属管,内部锈得跟血管堵塞一样,水压小还泛黄。换成PPR管,品牌用伟星或日丰,连工带料约60-80元/米。电路方面,老房子铝线必须换成铜线,厨卫单独走4平方线,否则大功率电器一开就跳闸。我曾遇过业主舍不得换,结果冬天用浴霸,直接烧了总线。

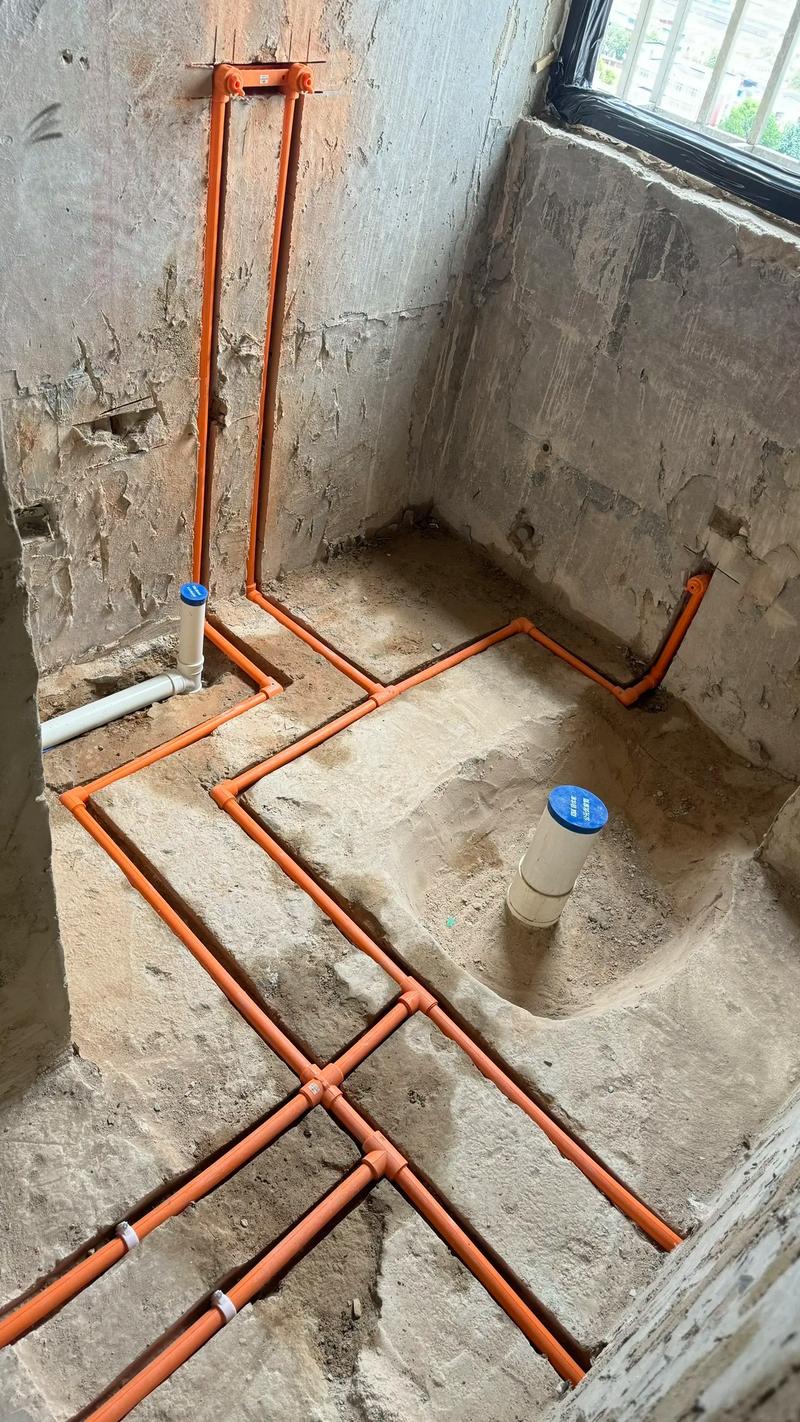

厨卫局部改造水电开槽布管现场
厨卫局部改造水电开槽布管现场
问:厨房卫生间翻新,防水到底做几遍?

答:至少两遍!墙刚地柔(墙面用刚性防水,地面用柔性防水),卫生间淋浴区防水刷到1.8米高。闭水试验必须做满48小时,提前和楼下邻居打好招呼,去他家看天花板有没有渗水印子。一个小窍门:做完闭水后,在管道根部、墙角再补刷一遍堵漏王,这些地方最容易漏。记住,防水没做好,等于白改。

🛠 表面工程——那些让你抓狂的细节

问:想换个地板,原来的瓷砖要砸掉吗?

答:不一定。如果原地砖平整且无空鼓,可以直接在上面铺防潮垫+新地板。好处是省了砸砖和清运的钱(那可能就要上千)。但注意!这样会抬高地面约1-2厘米,如果连着厨卫,门口会有高低差,容易绊倒。还有,有地暖的话,不建议直接铺,影响散热。我就是因为这点跟业主吵过架——他坚持要铺,结果冬天客厅温度降了5度。

问:墙面翻新,刷漆还是贴壁纸?听工头的还是自己的?

答:看你的墙体状况。如果基层牢固,只是颜色旧了,铲掉旧漆、重新刮腻子刷漆,性价比高。但老房子常见起皮、霉斑,一定要挖到基层,涂刷墙固后再批灰,否则新漆管不了三个月。壁纸嘛,好看但不透气,南方回潮天容易翘边发霉。价格参考:刷漆35-50元/㎡,壁纸连贴约80-120元/㎡(含基膜)。我的建议:家有小孩选可擦洗乳胶漆,比壁纸耐造。

问:我想敲掉一堵墙让客厅大点,有啥致命问题?

答:别敲承重墙!!(感叹号是真心的)哪怕是半截墙、有窗户的墙,都可能顶着大梁。必须看原始结构图,房产证上的黑色实心墙绝对不能动。非承重墙也别高兴太早,里面可能有管线。我处理过最惨的案例:业主私自敲掉阳台配重墙,结果整个阳台下沉开裂,修复花了5万多。所以,拆墙前一定找物业要结构图,并请结构工程师上门确认。

🧩 小户型逆袭——空间魔术的秘诀

问:50平小户型,怎么通过局部改造显大?

答:拆掉非必要的隔断,用玻璃或半墙。我做过一家,把厨房和客厅的墙换成吧台+折叠窗,采光瞬间通透,视觉面积大了5平米。地面材质尽量统一,别一个房间一种砖,切割空间感。反着来:用浅色墙,家具选细腿的,镜子摆在暗角。还有个狠招——做嵌入式柜体,占用24厘米墙厚,收纳多出两倍。这些改动花不了大钱,但效果惊人。

问:小户型收纳,做定制柜还是买成品?

答:异形角落、顶天立地的空间,必须定制!成品柜很难严丝合缝,上面留空积灰,侧面有缝难看。但定制柜要选对板材:颗粒板便宜但防潮差,柜体用多层实木,柜门用颗粒板或欧松板,环保等级至少E1级。品牌像索菲亚、欧派,连五金安装,投影面积1300-2000元/㎡。如果你想省钱,让木工现场做柜体,再定做柜门,能便宜30%,但考验手艺。

⏳ 工期、保护和验收——不能含糊的环节

⏳ 工期、保护和验收——不能含糊的环节
⏳ 工期、保护和验收——不能含糊的环节
问:局部改造一般要多久?我急着入住。

答:只刷个漆、换个地板,3-5天。厨卫翻新,包括水电防水贴砖,至少15-20天。如果涉及拆墙砌墙,还得加一周。但工期最怕等——等材料、等师傅档期。我常跟业主说:开工前把所有材料进场验收,别听工头说“明天就能到”。还有,节假日小区不让施工,你也得算进去。提前做好计划,留3-5天缓冲期,免得抓狂。

问:家里家具家电都没地方搬,怎么保护?

答:就地保护!买加厚保护膜,把大件家具裹严实,底部垫纸板。特别是床和沙发,别让灰尘钻进去。家电用防尘罩,插座口贴美纹纸。地板保护很关键——铺一层泡沫垫再加一层石膏板,否则水泥沙子一划一个坑。我就吃过亏,自己家装修时忘记护角,衣柜被碰掉一大块漆,心疼得我跺脚。

问:局部改造完怎么验收?我不懂怕被糊弄。

答:抓重点:水电看插座相位(买个测试仪才十几块)、水管打压(0.8兆帕半小时不掉压);防水看闭水记录和邻居确认;墙面用手电侧照,不平整会很明显;地砖用空鼓锤敲,一块砖空鼓率超15%必须重铺。还有,卫浴排水要快,倒一桶水看是否顺畅。最好请第三方监理,花个几百块买个安心。别信工头那句“我干了二十年”,白纸黑字写进合同才有用。

💡 特别提醒

误区一:“局部改造不用找设计师,自己想想就行。” 大错特错!设计师能帮你规避结构问题,还能优化动线。哪怕花2000元出个布局图,也好过你敲错墙。

误区二:“材料我自己买,施工队只出人工,更省钱。” 除非你是行家,否则工人浪费材料、切割损耗能让你多花30%。而且自己买少了退换货麻烦,多了没处放。最好半包:主材你指定品牌型号,辅材和损耗工头负责。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
家装维护避坑指南:装修工程师的10年血泪经验丨这些细节没人告诉你
上一篇 2小时前
墙面改色?从翻车到真香,我的血泪经验全在这儿
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
