自动化仓储:别再被集成商忽悠了,听听过来人怎么说
去年跑了一家苏州的汽配厂,老板老李一见到我就倒苦水——花了八百万上的自动化立体库,现在成了摆设。堆垛机三天两头报错,WMS和ERP数据对不上,明明能存5000个托盘位,实际利用率不到四成。这事儿其实特别典型。很多人都以为,自动化仓储嘛,不就是买几台堆垛机、几排货架,再加个软件就完事了。要真这么简单,我早就不干这行了。
说实话,现在的自动化仓储市场,鱼龙混杂。集成商给你看的方案,PPT做得一个比一个炫,数字孪生、人工智能、万物互联……可一旦落地,能稳定跑起来的没几个。你呢,还得求着他们售后,拖你三个月是常事。
自动化立体仓库堆垛机货架实景
不过话说回来,需求确实摆在那里。人工越来越贵,招个叉车工都得7000起步,还不一定留得住。电商、冷链、医药、制造业……都在逼着仓库升级。但怎么升?选堆垛机还是四向穿梭车?用传统输送线还是自主移动机器人(AMR)?WMS一定要定制吗?这些问题,不是开两次会就能定下来的。
硬件选型:堆垛机、穿梭车还是无人叉车?没有最好,只有最合适
去年我帮一个食品企业做规划,他们一开始死磕堆垛机,觉得那是立体库的标配。但一看数据:SKU多、批次杂、出入库频次极高,而且厂房限高只有9米。这种情况下用堆垛机?纯属浪费。我直接建议上了四向穿梭车+提升机的方案。最后效率反而比传统方案高了40%,投资还少了近两百万。
堆垛机依然是高密度、大批量存储的王牌,尤其适合24米以上的高位货架。但它的柔性很差——一旦安装,想改布局?基本不可能。而且单机故障就能让整条巷道瘫痪。现在有些厂家给堆垛机加了5G远程诊断,能提前预警,但这得看你的运气。我见过某德企的堆垛机,用十年不出大毛病;也见过某内地品牌,刚过质保期轨道就开始变形。

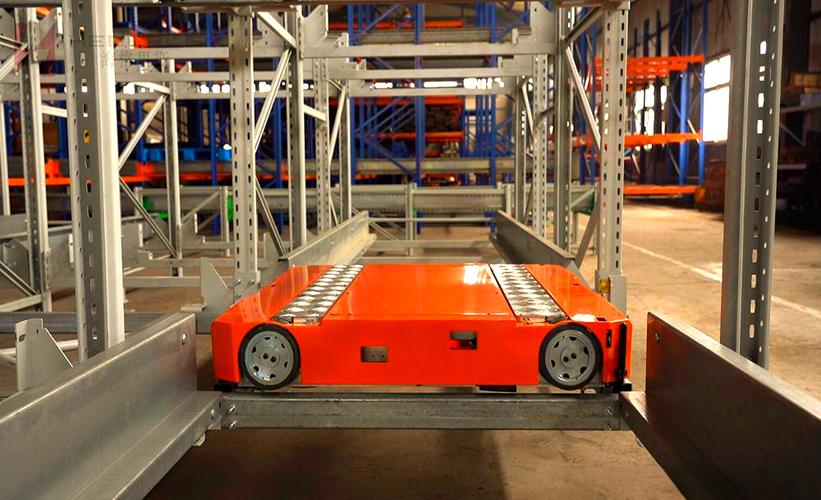

四向穿梭车密集仓储系统运行中
四向穿梭车就灵活多了。可以按需配置车辆数量,检修也不影响全局。不过它的地面平整度要求变态——2mm/3m的误差,很多老厂房根本达不到。而且小车一旦通讯中断,找起来能急死人。但不得不说,在冷库、防爆库这些恶劣环境里,穿梭车的优势碾压堆垛机。
还有个东西容易被忽略:无人叉车。很多人觉得它只是个搬运工具,但你如果把无人叉车和货架系统结合起来,其实能构成一种轻量级的自动化仓储。比如前阵子一个华南的电子厂,用激光SLAM导航的无人叉车+简易货架+WMS,花了不到200万就实现了物料自动配送。虽然存取密度不高,但人家回本只用了11个月。
所以选硬件千万别跟风。先问自己几个问题:
- 日吞吐量有多大?峰值时期能否承受?
- SKU到底是稳还是多变?
- 现有厂房的地坪、柱子、消防通道,会不会成为瓶颈?
真的,不少项目栽就栽在前期数据采集上。有的企业拍脑袋给个“平均每天出库2000箱”,结果双十一冲到8000箱,系统直接崩盘,最后还得靠人海战术。
问:自动化仓储项目最容易被忽略的隐性成本是什么?
答:第一是地坪改造。很多老厂房地面平整度和承载根本不够,光这一项可能追加几十万。第二是软件接口开发。你的ERP、MES跟WMS对接,几乎100%需要二次开发,集成商报价含不含这个?得白纸黑字写清楚。第三是后期维护。有些设备买着便宜,但关键备件要从欧洲空运,停一天机损失几万,你受得了吗?
软件系统:WMS不是买来的,是‘磨’出来的
硬件再牛,软件拉胯照样完蛋。很多老板舍得花几百万买堆垛机,却只肯用集成商附赠的免费WMS——那玩意儿还不如Excel好用。好的WMS(仓储管理系统)必须能跟你的业务逻辑深度融合。比如你的拣选策略是波次拣还是订单拣?补货逻辑是人工触发还是自动拉动物料?不合规品怎么隔离?这些细节,标准软件根本覆盖不了。
我之前碰到一个医药流通的案例,他们的WMS光批次管理就定制了两个月:效期、批号、冷链跟踪、管制药双人复核……缺一个环节都可能被飞检卡住。但定制也有风险,过度定制会让系统变得僵硬,未来想改一点东西都难。所以现在流行用低代码平台+标准WMS做适度配置,既能满足个性需求,又保留升级弹性。
还有WCS(仓库控制系统),它是连接WMS和设备的神经中枢。设备越多,WCS的调度算法就越关键。四向车、提升机、输送线、机械手……怎么协同才能避免拥堵?这里面门道深了。我曾在一个立体库现场蹲了三天,就为了调AGV的路径避让策略——默认算法在交叉口居然会让车先停3秒,看似微小,但乘以每天上万次任务,一年光浪费的时间就值几十万。
问:既然自动化仓储这么复杂,小型企业还有必要上吗?
答:不仅有必要,而且门槛比你以为的低。小型企业别上来就搞几千个托盘位的大系统,完全可以先从一个工位、一条产线的物料自动化开始。比如用潜伏式AGV替代人工搬运,配合简易WMS,成本几十万,但能立刻看到效益。或者采用机器人集成商提供的“仓储即服务”,按流量付费。关键是算清楚投资回报,别被“高大上”的场景迷惑。记住,自动化是手段,不是目的。
实施落地:没有三个月能完成的自动化仓库
“工期三个月!”——但凡听到这种承诺,赶紧跑。一个中等规模的自动化立体库,从设计到正式上线,至少8个月起。前期的仿真验证就要花掉一个月。没有仿真?那就等着撞柱子吧。我见过最离谱的,设备都装好了才发现堆垛机叉子跟货架横梁干涉,整个货架间距重改,工期拖了半年。

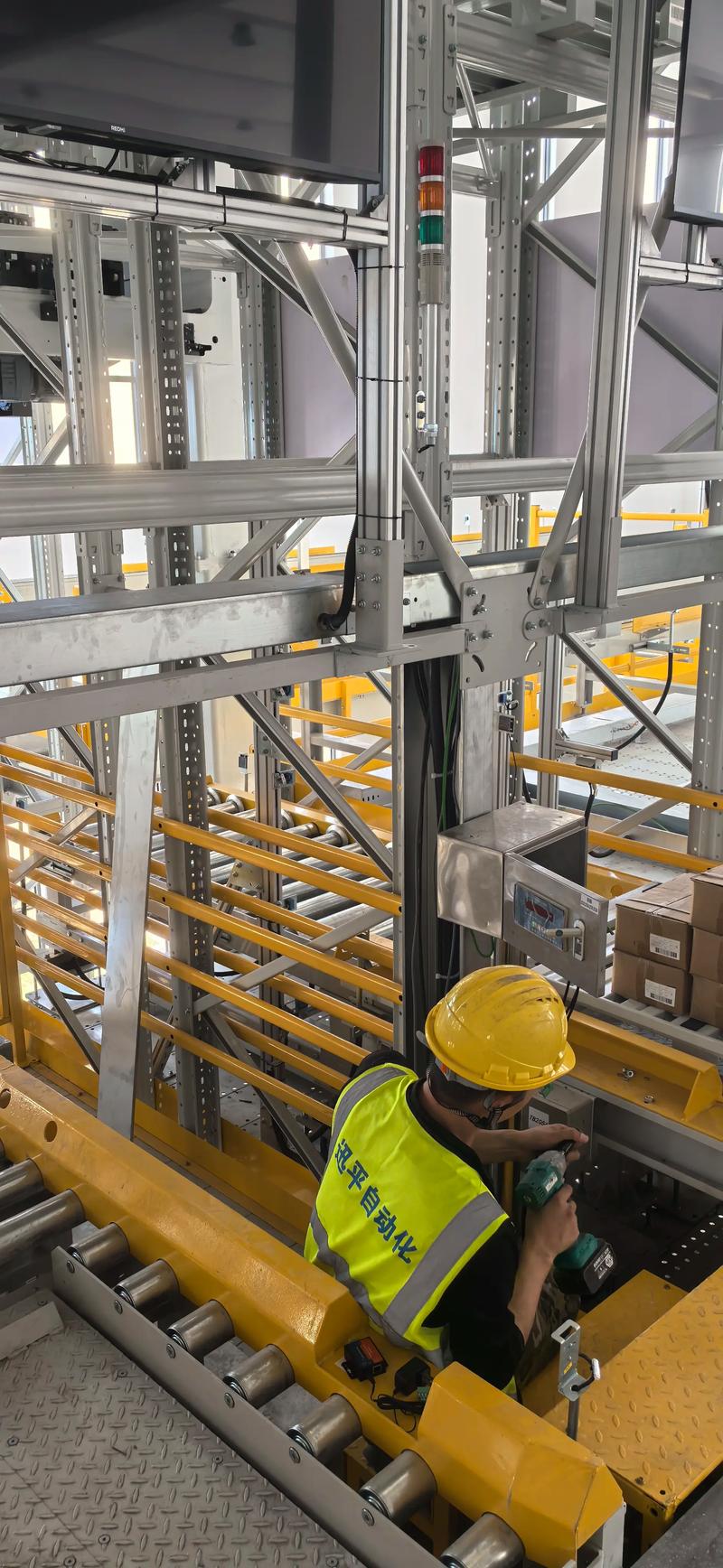

自动化仓储项目施工现场安装调试
实施阶段最容易出幺蛾子的,是系统联调。你的设备、电控、软件可能是三家供应商,相互扯皮能把人逼疯。这时候必须有一个强势的项目经理,而且甲方得深度参与——别指望集成商替你搞定一切。比如基础PLC通讯协议是谁家写的,断电恢复后WMS的状态同步机制,这些细节得现场蹲守测试。
还有培训,几乎没人重视。操作工只会点“启动”和“停止”,一遇异常就懵,然后打电话骂你机器又坏了。现场一定得培养一两个“超级用户”,懂基本故障排查,会看日志。这样你半夜才不会接到夺命连环call。
最后泼盆冷水:自动化仓库绝不是无人化。人力可能减一半,但那剩下的一半,必须是从操作工升级为懂信息系统、能处置异常的技术员。工资还得涨。你做好这个心理准备了吗?
自动化仓储这条路,坑多,但值得走。关键是你得清醒——别信销售的话,别迷信标杆案例,多去实际现场看看,多问几个为什么。毕竟花出去的钱,是自己的。
