AGV落地别只盯着采购价:2024年制造车间的真实踩坑与选型逻辑
上周去苏州工业园区一家做汽车内饰的工厂复盘,现场停了3台去年刚装的潜伏式AGV,落灰落得快半厘米厚。
老板蹲在车边上抽烟,说当初销售拍胸脯说"装上就能用,省8个搬运工",现在呢?
AGV每天停在充电位的时间比跑的时间还长,因为地面有几处拼接缝超过5mm,轮组卡了三回,每次卡了就得人工推,算下来比原来的搬运工还费钱。
为什么你买的AGV,总在"关键时候掉链子"
很多人对AGV的认知,还停留在十年前那种贴满磁条、沿着固定轨道慢慢挪的小车上。但2024年主流的工业AGV,早就迭代到激光SLAM导航阶段了——不用贴磁条、不用铺二维码,扫一遍车间环境就能建图跑起来。可为啥还是有那么多工厂装完就闲置?
说白了,大部分问题根本不是AGV本身质量差,是从选型第一步就错了。
销售在展会上给你演示的AGV,是在平整的环氧树脂地面、没有动态障碍物的展厅里跑的,到了你真实的车间里:冲压车间的地面飘着切削油、焊接车间的弧光干扰激光雷达、老厂房的屋顶钢架反光导致定位漂移,哪一样都能让AGV停摆。

汽车内饰车间潜伏式AGV搬运成品料架场景
我见过最离谱的一个案例,是佛山一家做陶瓷配件的工厂,装了2台某品牌的激光SLAM AGV,结果车间里堆的陶瓷原料袋高度经常变,AGV建的地图俩月就不准了,最后只能在地面重新贴磁条,花的改造钱比当初省的磁条钱还多。
问:很多人说现在的激光SLAM AGV不用贴磁条,是不是所有车间都能直接装?
答:真不是。我上个月在无锡一家做五金冲压的车间测过,车间顶部有高亮度的行车吊臂来回晃,激光雷达的识别点飘了快20cm,根本走不了直线。别说不用贴磁条,你就算在地面加二维码,遇到冲压车间的油水污染,二维码俩月就磨得扫不出来。真要装,先看你车间的地面平整度、反光强度、障碍物动态密度,别光听销售吹"无轨化"。
算AGV成本,别只看采购价的那笔账
我做了快8年的工业自动化项目,见过太多采购拿着比价表,比来比去选了单台报价最低的AGV,最后算总账的时候亏得一塌糊涂。
你以为AGV的成本就是车本身的钱?太天真了。
完整的AGV项目投入,至少要包含四个部分:设备采购费、现场改造费、系统对接费、全生命周期运维费。
比如你要让AGV和你现有的MES系统对接,很多小厂的MES是3年前买的,根本没有开放的API接口,你要对接就得让原厂商来改代码,改一次收你2万,这钱你一开始算进去了吗?还有运维,AGV的电池,现在主流的磷酸铁锂的,循环寿命是2000次,要是你一天充两次电,3年就得换电池,一组电池大几千,这也是成本。

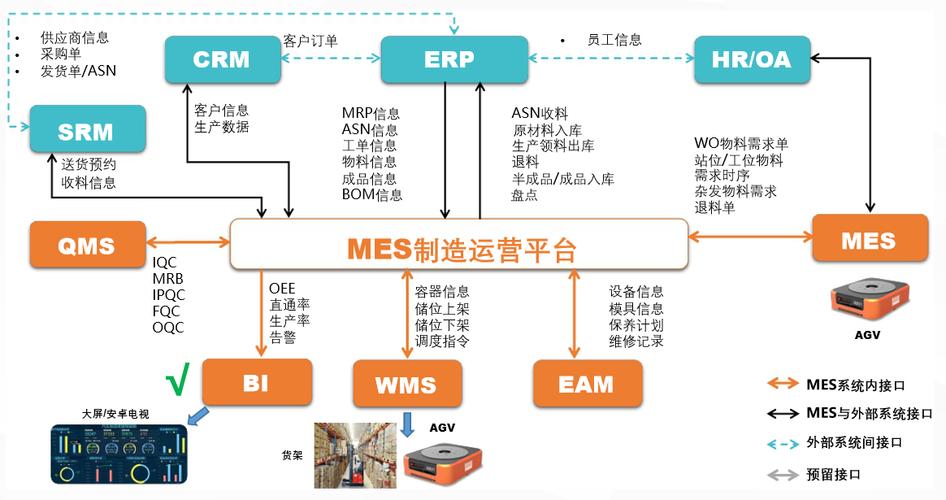

AGV与车间MES系统对接的数据流架构示意图
我之前帮一家做家电配件的工厂算过账,他们一开始选了某品牌的AGV,单台报价比市场价便宜15%,结果装的时候才发现,原来的料架脚是斜的,AGV的潜伏举升位卡不进去,要把200个料架全部换底脚,花了8万;后来和MES对接,原系统的接口要收费,又花了3万;算下来总造价比一开始选贵15%的那款,还多掏了5万多。
问:我家车间是老厂房,地面坑洼不平,是不是就完全没法上AGV了?
答:也不是,但你得选对类型。别选那种轮组直径小于10cm的潜伏式AGV,优先选带悬挂减震轮组的重载叉取式AGV,轮组直径15cm以上的,过个1cm以内的坑根本没影响。我去年在宁波一家做老机床改造的车间见过,地面是12年的老水泥地,裂缝都有3mm宽,人家装了4台带减震的叉取AGV,跑了快一年,轮组都没坏过。关键是别硬拿新厂房的AGV往老车间塞,选型的时候先带技术人员去现场测,别在办公室里对着参数表拍板。
2024年AGV落地的真实收益,从来不是"省人"
我现在碰到最多的采购需求,就是"我要装AGV,省几个搬运工"。
说实话,这种目标基本最后都会失望。为啥?现在国内制造业的普通搬运工,一个月工资也就五六千,你算一下,一台AGV十几万,要多久才能赚回成本?
但很多人没算过另一笔账:AGV真正的价值,根本不是把人换掉,是把原来人工搬运里的不确定性全部消掉。
💡 选型的时候一定要让供应商免费做现场勘测,别光在展会看演示就签合同;
❗ 别相信"一次部署终身不用改路径"的鬼话,现在的车间半年就可能调整一次产线,你得选能10分钟内改完路径的SLAM AGV,那种要重新贴磁条的,改一次路径花几千,太亏了;
✅ 算总投资的时候,一定要把对接费、料架改造成本、3年的电池运维成本算进去,别只看单台AGV的报价。
我去年帮东莞一家做3C配件的工厂算过,他们上了6台AGV,一开始本来是想省8个搬运工,结果最后实际只省了3个,剩下的人转去做线边的物料整理、质检辅助,但是因为AGV的搬运准时率从原来人工的72%提到了98%,生产线的
设备综合效率(OEE)直接涨了11个点,一个月多出来的产能利润就有20多万。
上周我又去了苏州那家汽车内饰厂,老板把之前落灰的3台AGV重新调整了路径,把原来卡轮子的地面缝用环氧补平了,现在每天跑16个小时,上个月因为搬运错料的停线时间从原来的120分钟降到了10分钟以内。
他说早知道当初别光听销售吹,先测现场,也不至于浪费大半年的时间。
其实工业里的事,哪有那么多一劳永逸的方案啊。
对吧。
