工业车间通风:被很多工厂低估的保命提效核心
我跑过不下一百家制造工厂,一半以上的老板盯着产能、设备、原材料成本,唯独对通风不上心。
出了问题才拍大腿。
为什么工业通风不是“装几个风扇就行”
很多小加工厂老板的固有印象:不就是让车间透透气吗?开开天窗,摆几台工业大风扇,够用了。
大错特错。
工业场景的通风需求,和写字楼办公室完全不是一回事。焊接车间有致癌的电焊烟尘,喷漆房有易燃易爆的VOC,铸造车间裹着粉尘的高温能把人闷晕,化工车间哪怕一点点泄漏的有害气体,攒够浓度就是爆炸隐患。你随便装几个风扇对着吹,本来只是局部浓度超标的污染物,直接给你吹得满车间飘,本来只有一个工位中招,变成全车间工人都跟着吸。

中小型焊接车间不合格通风改造前后对比图
2023年之后国内多数制造业大省都把车间通风系统的效果,纳入了安全生产和职业病防治的硬性考核指标,不合规直接停线整改,没有商量余地。我上个月刚接触东莞一家中小型电子厂,就是因为十几个焊接工位通风不达标,被查了之后停线整改了三天,订单交期违约加产能损失,三天亏了小两百万,老板说起这个事都拍脑袋。
问:我车间每个焊接工位都装了除尘设备,还需要额外做整体通风吗?
答:很多人都把除尘和通风混为一谈,其实两者根本不能互相替代。除尘是定点收集工位产生的污染物,通风是完成整车间的空气置换,哪怕你每个工位的除尘设备都开着,也会有少量污染物扩散到车间里,时间长了慢慢累积,浓度照样会超标。尤其是密闭性好的新厂房,冬天天冷工人把门窗全关了,一个月下来车间有害物浓度能超标十几倍,真不是吓唬人。
当前工业通风设计的几个实用新趋势
说实话,现在工业通风早就不是十几年前那种“铺大主风管、满车间开风口”的老思路了,很多新方案真的既省钱效果又好,很多老厂房改造试了都说香。
第一个就是
分布式局部通风,不再搞整车间统一通风,改成分散式的单元设计,每个工位根据污染物的类型、产生量单独配通风模块,不用挖地铺大管道,改造成本比传统方案直接降40%左右,尤其适合已经投产的老厂房改造,不用停太久的工,两三天就能改完一个区域。
第二个就是结合物联网的智能通风,现在很多新厂房都做这个。每个通风单元装传感器,工位有人开机就自动调大风量,工位没人就直接降到待机功率,不仅能保证污染物不超标,还能省一大笔电费。我去年接触的江苏一家汽配厂,改完智能通风之后,一年电费省了17万,两年就收回了改造成本。

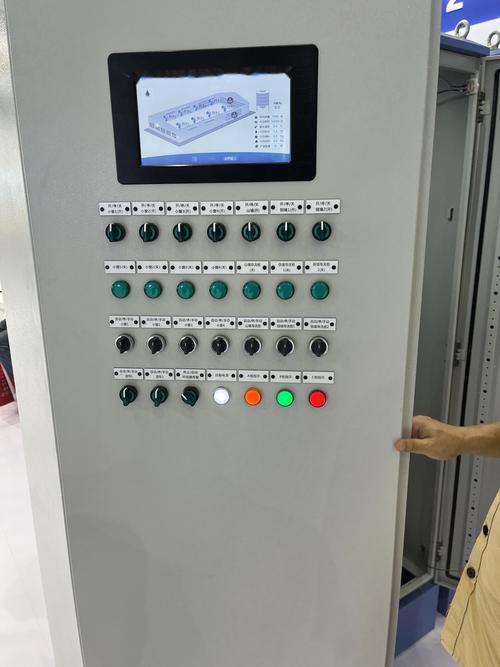

工业车间智能通风系统现场控制柜图
不过话说回来,不管多新的技术,核心还是气流组织,方向错了,再贵的设备也白搭。我见过不少花了大几十万做通风,结果把污染物直接吹向工人操作面,等于白装。
问:新建厂房做通风设计,最容易踩的坑是什么?
答:我见过最多的坑就是两个,第一个是为了省钱,完全按最低标准做,一点余量都不留。比如你现在车间是100个工位,规划未来两三年扩到150个,结果通风管道按100个工位的量做,后期加工位根本不够用,重新拆改的成本,比一开始做足余量贵三倍都不止。第二个就是气流方向搞反,进风口设在污染源那边,出风口设在清洁区,等于把脏空气全吹到工人待的地方,这种低级错误,很多刚入行的设计师都犯,一定要盯着盯紧。
不同工业场景的通风核心要求

不同工业场景的通风核心要求
不同车间的通风需求差得远,不能一概而论,给大家整理几个常见场景的核心要点:
✅ 焊接加工车间
核心管控电焊烟尘,整车间换气次数不能低于6次/小时,局部排风罩一定要设在距离焊点30cm范围以内,太远吸不动,白装。如果是多焊点移动作业,一定要配移动式的通风单元,别偷懒。
❗ 喷漆涂装车间
必须做防爆型通风系统,所有电器设备都要达到对应防爆等级,整车间换气次数不能低于15次/小时,喷漆房一定要保持负压,防止VOC扩散到其他区域,环保和安全两道卡,卡不住就是出事。
💡 高温铸造车间
核心是降温和排尘并行,最好用顶部集中排风+下部清洁进风的模式,千万别让气流形成涡流,把热空气闷在车间下半段的操作区,改对了工位温度能降8-10度,夏天工人不用中暑,产能都能提不少。
🔬 精细化工生产车间
必须做全封闭全新风通风,废气收集处理达标才能排放,现在很多地区都装了在线监测,偷排漏排直接触发警报,罚一次就是几十万上百万,真犯不上。
很多老板一直觉得通风是纯投入,看不到直接回报,我一直不认可这个说法。工人在干净凉快的空气里干活,离职率低,招聘成本省,不会出职业病,不用赔大笔钱,安评环保一次性过,不耽误生产,这些都是实打实的收益。去年我帮浙江一家五金厂做通风改造,改完之后工人月度离职率从12%降到3%,光招聘和培训的费用一年就省了六十多万,这哪里是成本,明明是稳赚不赔的投资。
别等出事了再补,那时候,真的晚了。
