准时制生产:机械厂降本增效的底层逻辑与真实代价
说实话,每次跟机械厂的老板聊准时制生产(JIT),我都能从他们眼睛里看到一种矛盾的光。一方面,丰田几十年的成功案例摆在那儿,零库存、高周转、现金流哗哗的;另一方面,自己的车间里,设备一停就是白花花的银子,供应商掉链子更是家常便饭。于是JIT成了一种玄学——听起来很美,做起来很痛。
但JIT真的是玄学吗?我倒觉得,它更像一面镜子,照出你工厂的真实管理水平。今天咱们不聊教科书,就掰开揉碎讲讲,这面镜子到底该怎么擦——以及擦的过程中,会不会流血。
一、JIT的本质是干掉浪费,不是干掉库存
很多老板一上JIT,第一反应就是砍库存。库存从1000万降到200万,看着报表数字降了,挺爽。但没两天就发现,产线缺料了,工人闲着,紧急采购满天飞,运费比原材料还贵。这哪是JIT,这叫自残。
真正的JIT,是在客户需要的时间,按需要的数量,生产需要的产品。库存只是结果,不是目标。你看到的是库存没了,看不到的是背后那套均衡化生产的功夫——把订单波动磨平,把换模时间压短,把设备故障率降到零。如果这些基础没有,库存一砍,全厂立马瘫痪。
我见过一家做液压阀的小厂,老板听了课回来就搞零库存。结果呢?供应商送来的铸件毛坯不合格,以前有库存还能挑着用,现在直接断料,整条线停了两天。最后老板自己骂:去他妈的JIT!
这不是JIT坑人,是没搞懂前提条件。所以,JIT的第一步,不是降库存,而是稳定供应商、稳定工艺、稳定设备。这三样不搞定,后面的东西全是空中楼阁。💡
二、看板不是电子广告牌,是神经信号
一说到JIT,肯定绕不开看板。不少工厂把看板理解为一个大屏幕,上面滚动着产量、合格率、设备状态。那玩意叫数据看板,跟JIT的看板是两码事。
JIT的看板,本质上是一张传递“生产指令”的卡片,它告诉你前道工序:“哎,后边用完了,该补货了。”这种拉动式生产,跟传统的推动式完全相反。以前是上游闷头干,做完了往下挤;现在是下游用完了,往上喊“给我来一箱”。
拿机加工车间来说,你给每台设备旁边放两个物料盒,一个装满,一个在用。用完一个,就把空盒和看板送回前道工序,前道看到看板才开干。这么一来,中间在制品自然就压到两盒以内。是不是很简单?但实际运行中,总有工人嫌麻烦,偷偷把看板扔了,或者自己跑到前道去拉料,直接绕过系统。
这种时候,我一般会建议客户:先把看板当成法律来执行,再谈优化。没有纪律,看板就是一张废纸。
❗切记:看板是JIT的神经信号,不是装饰品。
机械厂JIT看板拉动系统实拍图
三、换模时间:JIT的隐形杀手
三、换模时间:JIT的隐形杀手
为什么好多离散制造企业玩不转JIT?因为产品种类多、批量小,频繁换模。你说一条生产线,今天做A零件,明天做B零件,模具一拆一装,小半天就过去了。这种前提下,硬搞零库存,结果就是每换一次模,生产就断一次。所以,JIT对换模时间的要求极其苛刻。
丰田有个概念叫快速换模(SMED),目标是把换模时间压缩到10分钟以内。国内不少企业一听就摇头,觉得那得买高端设备才行。其实不然,SMED的核心就两个思路:区分内部作业和外部作业,然后尽可能把内部作业转成外部作业。说白了,就是原来你得停机才能干的活,能不能在停机之前都准备好?模具加热?提前。螺丝拧到一半?用定位销。很多厂光是梳理这个流程,换模时间就能砍掉一半。
我辅导过一家做齿轮的厂,原来换模要45分钟,我用两周时间帮他们做SMED整改,最后降到12分钟。老板当时就愣了:“就这么简单?”我说,对,就是这么简单,但最关键的是那口“气”——你愿不愿意停下来挨着分析每一个动作。
四、供应商:JIT的最大变量
搞机械加工的,谁没被供应商坑过?说好的今天早上送货,结果下午三点才到,还是残次品。你把库存砍了,等于把压力全转嫁给供应商。可大多数供应商根本没那个能力陪你玩JIT,他们自己的生产也是乱的。
所以,JIT不是把库存推给供应商,而是跟供应商一起消除浪费。你得像教练一样,去帮他们改善。丰田就是这么干的——派工程师驻场,帮供应商做精益生产。你说这成本高?但比库存资金占用划算多了。
一家做电机壳体的老总跟我吐槽,说他的供应商也是同行,给他供货经常晚点。我建议他直接把供应商的送货频次改成每天一次,并提前一周锁定滚动计划。一开始对方叫苦,说这样成本太高。后来两边一起梳理了包装和运输路线,还真把成本降下来了。你看,JIT逼着你们重新设计供应链,这其实是一件好事。
但有一点必须提醒:千万别把JIT的JIT,让供应商背。你搞零库存,让供应商设VMI仓库,库存还在他手里,最后只会被他加价卖给你。真正的JIT是双赢,不是零和博弈。
五、JIT落地,先过人心关
最后聊点虚的。JIT这事,表面是流程改造,内核是利益再分配。工人觉得你让他多干活了,中层觉得你抢他权利了,老员工觉得你在瞎折腾。你要是没点心理准备,干到一半就会被“软抵抗”搞死。
我见过一个真实的例子:车间主任私底下把看板藏起来,逢人就说是“废纸袋子”。为什么?因为之前你们搞JIT,把班组长的调度权拿掉了,他觉得自己没面子了。后来老总亲自找他谈话,明确他的新角色是“教练”,不是“指挥”,这人才算转过弯来。
所以,JIT实施一定要配套激励改革。别光盯着上层流程,底层工人的小脑筋才是成败关键。你可以不搞砸大锅饭,但必须让积极参与改善的人赚钱。我这里说的赚钱,是真金白银的奖金,不是口头表扬。
💡建议:在车间设个“改善积分”,每条有效建议给几分,月底兑现。一个小建议可能省几万块,你花几百块奖励,怎么算都不亏。

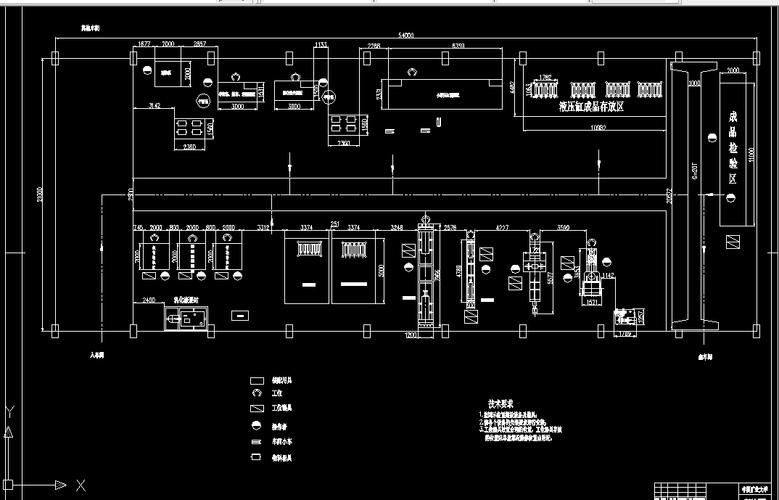

汽车制造厂准时制生产线布局图
六、别迷信JIT,它不是万能药
必须得承认,JIT有它的适用边界。你让一家做大型矿山设备的企业搞JIT,那是扯淡——订单一年就几台,设计周期那么长,供应链高度定制,你根本拉不起来。这种项目型制造,适合的是精益项目管理的思路,跟JIT是两码事。
但话说回来,即便是项目型制造,里面也有很多重复性的零部件,这些完全可以走JIT。所以别一棍子打死,也别盲目跟风。
最后,我想说,准时制生产不是终点,是起点。它逼着你把丑陋的问题暴露出来,然后一个一个解决。这个过程很痛,但痛完了,你的工厂就脱胎换骨了。如果你还没准备好面对那些痛,晚点再碰JIT也不迟。
但记住,市场不会等你。🙂
