出租房简装避坑指南:干了11年施工的老工头掏的实在话

干装修整11年,接过的出租房简装单子没有100也有80,见多了房东花冤枉钱踩坑的事。今天把大家问的最多的问题挨个说透,没有虚的。

钱要花在刀刃上:预算&工期类问题

问:出租房简装总预算压到多少才合理? 答:按套内面积算,每平300-500块是真的能落地的简装价。别信什么199一平的套餐。都是坑。 比如套内60平的老破小,总预算2万出头就能装完租出去。💡 注意,这个预算是不含家电家具的,要是算上能拎包住,再加1万5顶天了。 常见误区就是好多房东一开始想装成自己住的标准,算下来每平1500,最后租金每个月多收300,得5年才回本,纯纯脑子抽了。问:出租房简装到底要多久能完工? 答:正常套内60-80平的房子,从拆改到开荒保洁完,22-28天足够。别听施工队说要俩月,那是磨洋工。 ❗ 节点卡紧:拆改2天,水电3天,瓦工7天,油工7天,安装2天,保洁1天,加起来满打满算22天。要是中间碰到下雨刮腻子干得慢,最多多等3天,超了就让施工队扣钱。

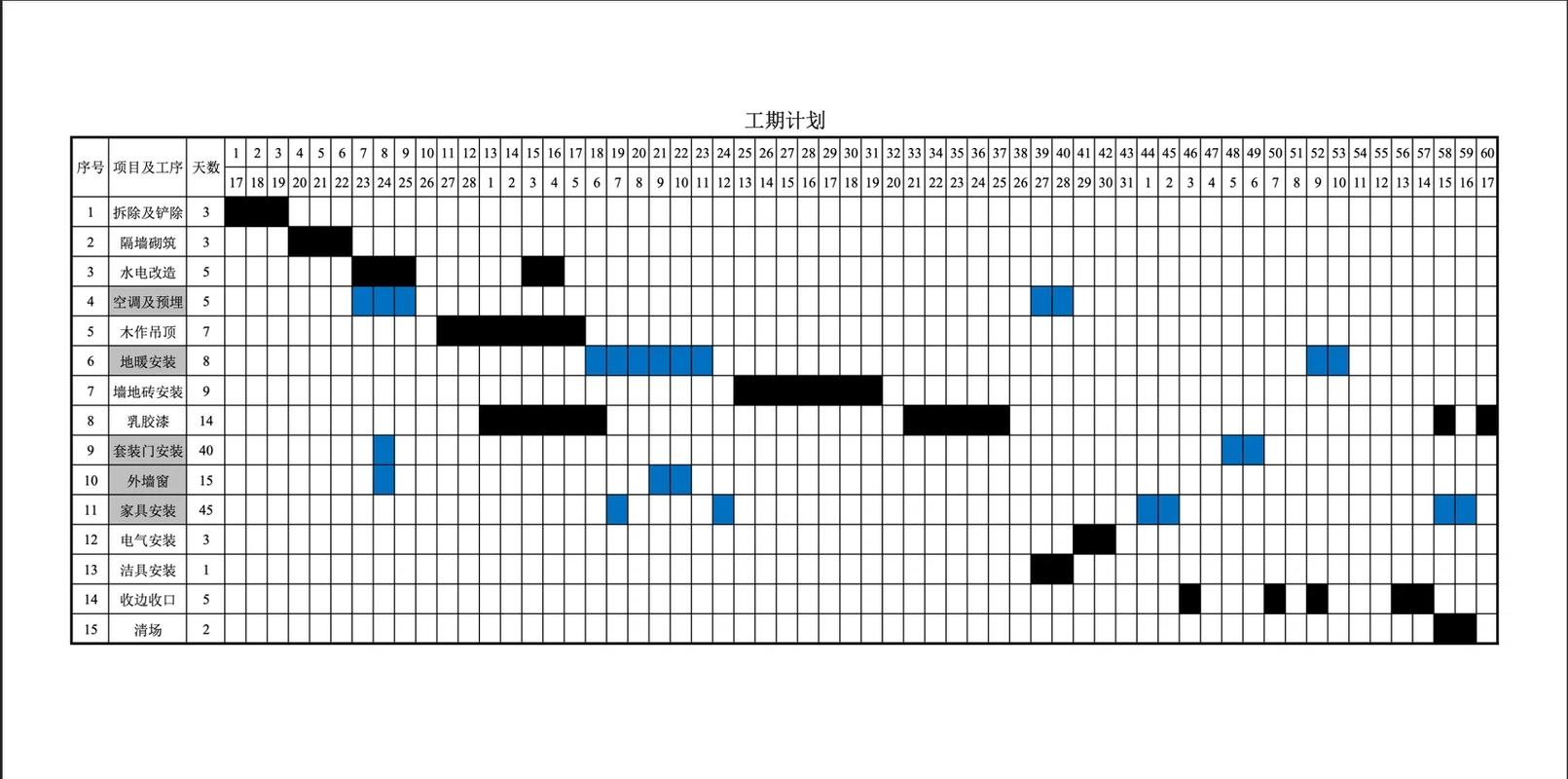

出租房简装施工工期节点排布表
出租房简装施工工期节点排布表
问:简装阶段哪些钱是绝对不能省的? 答:就两个地方——水管和电线。别的你哪怕用最便宜的材料都行,这俩要是出问题,后期租客天天找你修,你跑都跑不及。 ✅ 水管选国内普通品牌的PPR管就行,一根10来块的那种,别买杂牌回收料的,怕冻裂。电线选国标2.5平方的插座线,4平方的空调专线,别买非标线,载流不够容易跳闸。 别的?比如瓷砖你买30多块钱一平的广东砖就行,乳胶漆买工程漆都没事。

看不见的地方别瞎省:隐蔽工程类问题

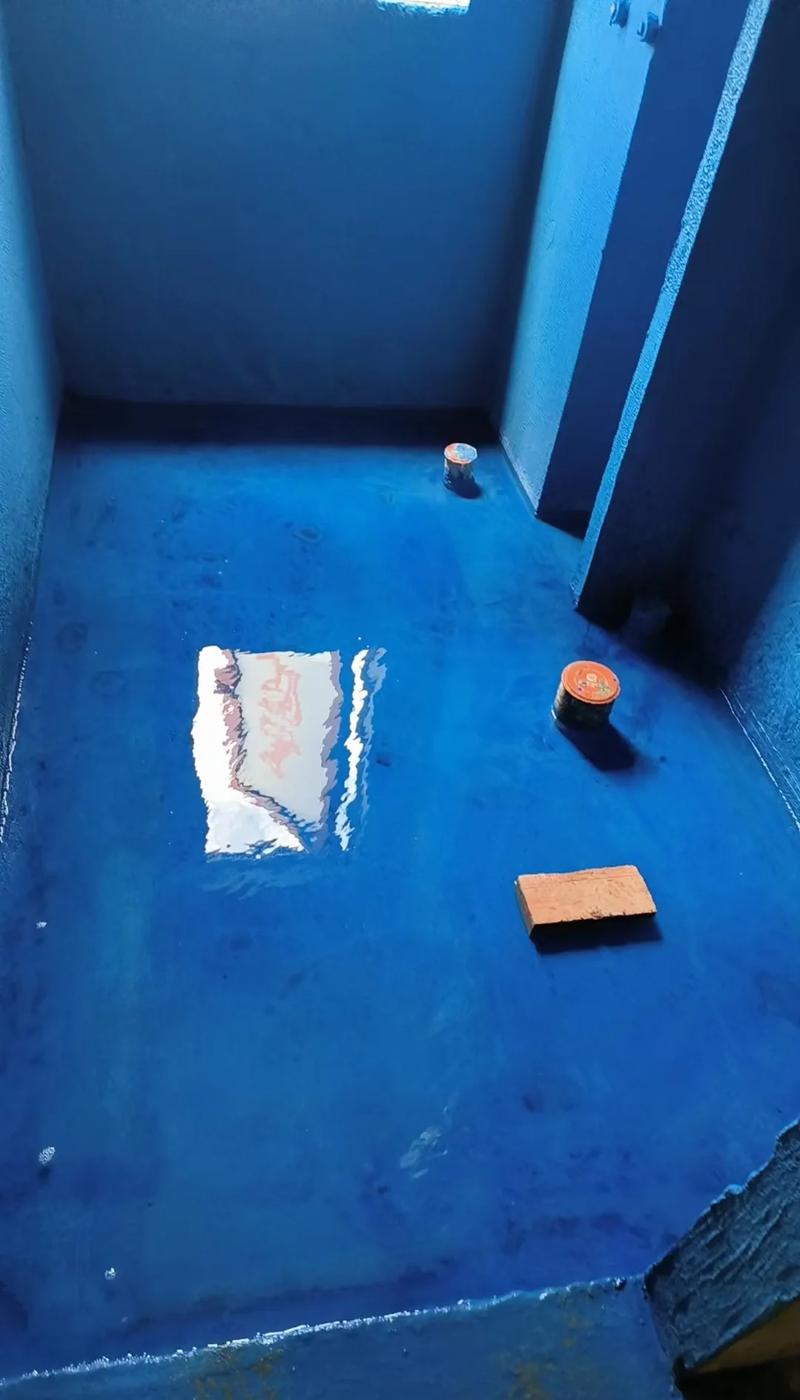

问:老房简装的水电必须全改吗? 答:真没必要。就看原来的线能不能用,拿个电笔挨个测插座通不通,电线剥开看线芯是不是铜的,发不发黑。 如果线芯亮堂堂的,插座都能用,局部改就行——比如原来没有空调专线的位置,单独拉一根4平方的线过去,比全改省至少3000块。 💡 常见误区:好多施工队一上来就说老房水电全换,光这一项就能赚你大几千,全改完和局部改完的使用体验,对出租房来说半毛钱区别没有。问:出租房的防水要做几遍才够用? 答:卫生间地面刷2遍,墙面刷到1.8米高就够,别刷到顶,纯浪费钱。闭水试验做48小时,去楼下看天花板漏不漏水,漏了就补完再测。 ❗ 别听人说出租房防水做1遍就行,真漏到楼下,赔业主天花板的钱,够你做10遍防水的。阳台如果有放洗衣机的位置,地面也要刷30公分高的防水,防止积水渗到楼下去。
出租房卫生间闭水试验现场实拍图
出租房卫生间闭水试验现场实拍图
问:简装的电路布局要留多少个插座才够? 答:按出租的标准,每面墙留2-3个五孔插座就够,别像装自己家似的每个位置都留USB口、网线口。 比如客厅:电视墙2个,沙发边2个;卧室:床头两边各1个,对面墙2个;厨房:操作台上方3个;卫生间:1个防溅盒的。算下来一套两居室15个插座足够,多了都是花钱买多余。 💡 别装那种带开关的高端插座,一个就要20多块,普通的五孔插座3块钱一个,用个五六年根本坏不了。问:老房简装要不要换窗户? 答:原窗户不晃、不漏雨、玻璃没裂,就别换。真要是漏风漏雨,就打一圈玻璃胶补上,别整窗换掉,一套两居室换窗户至少8000块,租出去每个月多收100块租金,得6年多回本,不划算。 不过话说回来,要是原窗户漏风漏雨到冬天能把墙皮吹掉,那还是换个便宜的塑钢窗,一平米200多块,也比铝合金的划算。

看得见的地方别瞎造:表面工程类问题

问:出租房简装选什么瓷砖最划算? 答:就选广东产的300*600的厨卫砖,35块钱一平的就行,客餐厅选800*800的抛釉砖,45块钱一平的优等品,够硬,耐磨,租客穿高跟鞋踩都没事。 ✅ 别选那种哑光砖、木纹砖,难打扫,租客住俩月就把砖缝搞的黑乎乎的,你下次转租还得重新美缝,麻烦死了。 常见误区:好多房东觉得亮面砖太廉价,选那种仿木纹的,最后清洁成本高到离谱。问:墙面刷什么漆最省钱还耐造? 答:就选工程装的乳胶漆,200块钱一桶的那种,刷两遍就够,别买什么净味、抗甲醛的高端漆,你哪怕刷可擦洗的都没必要。 💡 真要是墙面被租客画的乱七八糟的,下次退租你拿砂纸打一打,补两刷子漆,20分钟就搞定,比啥高端漆都划算。 对了,颜色就选白色。别整那些花里胡哨的颜色。我之前碰到个房东,把出租房的墙刷成了莫兰迪绿,结果租客说看着压抑,空了俩月才租出去,最后哭着把墙刷回白色。问:出租房要不要做复杂的吊顶和背景墙? 答:半毛钱都别做。走一圈石膏线就够,10块钱一米,装完显的屋子层高不压抑。 做个双眼皮吊顶,一米就要30多块,还积灰,租客根本不领情。背景墙?更扯,你贴个壁布、刷个艺术漆,大几千花出去,租客顶多觉得你屋子挺干净,根本不会为这个多给你房租。问:简装阶段除醛有必要花大价钱吗? 答:真没必要。你用的都是工程漆、最便宜的板材,装完开窗通风1个月,再放几盆绿萝,闻着没味道了就可以租了。 别信什么除醛公司,上门给你喷点药收你一两千,过俩月味道又出来了。 ❗ 注意,要是你用的人造板做柜子,就买最便宜的密度板的,装完放阳台晒10天再搬进去,比啥除醛方法都管用。

收房别当冤大头:验收&收尾类问题

问:出租房简装完验收要查哪几个关键点? 答:别整那些花里胡哨的检查项,就查四个地方:一是所有插座通电不,拿个插排挨个试;二是所有水龙头出水流顺不顺,下水堵不堵;三是墙面有没有大的裂缝,瓷砖有没有空鼓;四是窗户开关顺不顺,锁扣能不能扣上。 就这四项,查完没问题就可以收尾款了。 💡 别抠着瓷砖缝说美缝没做好,出租房的美缝甚至可以不做,打一圈玻璃胶就行,省的钱够你买俩新水龙头。问:简装完开荒保洁要自己做还是找保洁? 答:找保洁,200块钱一套房,比你自己擦一天强。别为了省200块钱自己蹲那擦玻璃、铲水泥点子,你俩小时时间都够你谈下一单租房的事了。— 💡 特别提醒1:好多房东一开始装的时候总想着“我多花点钱装好点,租客就能爱惜点”,醒醒吧。我见过太多花了10万装的出租房,租客住了两年造的和毛坯似的,最后算下来租金根本覆盖不了装修成本。出租房的核心逻辑是——花最少的钱,把房子搞的能合法出租,看着干净,没有安全隐患,不是搞慈善。💡 特别提醒2:别在装修阶段加那些“看起来高级”的配置。比如智能门锁、嵌入式洗碗机、网红灯,你装完这些东西,租客根本不会心疼,用坏了你还得花钱修。真要提升出租竞争力,不如把钱花在换个新的抽油烟机、装个质量好的热水器上,这些是租客每天都要用的,感知比那些花架子强100倍。
