硬装施工12答:资深装修工程师整理的避坑干货

流程工期基础问题

问:硬装施工正确顺序是什么,错了会有什么影响?

答:标准顺序是:主体拆改→水电改造→防水→贴砖→木工→墙面基层处理→厨卫吊顶→橱柜安装→木门安装→地板安装→壁纸铺贴→开关灯具安装→开荒保洁。

绝大多数翻车,都是乱改顺序搞出来的。比如先装地板再刷墙,弄得地板全是乳胶漆腻子,擦都擦不掉,还容易刮花新地板。

❗常见误区:别让工人为了赶工期跳过养护环节,水泥腻子没干透就进下一道,半年就开裂。

问:硬装施工正常工期大概多久?怎么避免无限拖工?

答:100平平层常规工期是45-60天,复式/大平层是60-90天。

每个工序都需要等材料干透,急不来。雨季装修一定要多留7-10天的干燥时间,别催工。

💡想不拖工,签合同的时候一定要写清楚每个节点的工期,超时一天罚多少钱,写进合同里。

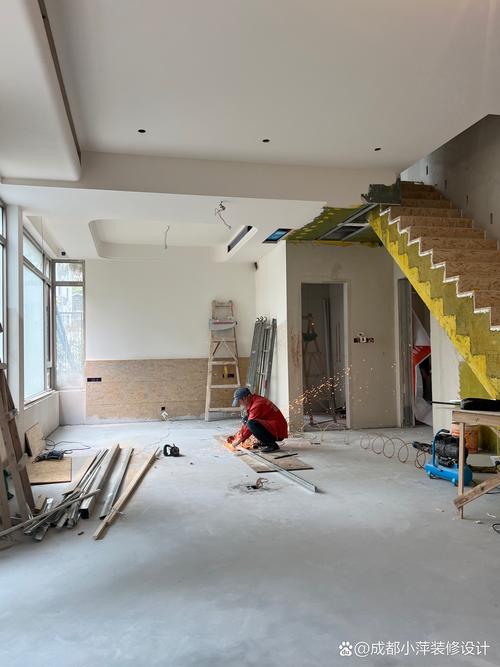

家装硬装施工工序现场实拍
家装硬装施工工序现场实拍

核心施工环节问题

问:水电改造怎么不花冤枉钱?有什么必须注意的?

答:不需要刻意追求全房换线,原开发商的线符合国标就能用,只改需要增加的点位就行,能省小几千。

改完一定要拍全景视频存手机,以后装吊柜、挂电视打眼,绝对不会打到线。强电弱电必须分开30cm以上,不能同槽,不然会干扰信号。

参考价格:全房改水改电大概80-120元/平(按建筑面积算),超出太多一定要问清楚原因。

问:防水要做几遍?闭水试验要做多久?

答:淋浴区墙面必须做满1.8米高,至少两遍,第一遍完全干了才能刷第二遍。干区墙面也要做30cm高,地面全做,别省。

闭水试验必须满48小时,做完一定要去楼下邻居家看天花板,有没有渗水痕迹,不是放了水就完事。

✅合格标准:水位线没有明显下降,楼下无渗水,才算过。

问:墙面开裂一定是施工质量差吗?怎么避免?

答:小的发丝裂纹其实是正常的,墙体热胀冷缩都会有,不影响住。但如果是大面积龟裂、开裂掉皮,那绝对是偷工了。

想减少开裂,腻子必须刮两遍,每遍都要打磨平整,不能一遍糊弄。乳胶漆必须刷一遍底漆两遍面漆,少一步都容易出问题。

问:旧房翻新硬装,老墙面必须全部铲掉吗?

答:只要原房子住了超过5年,原墙面是腻子层,全部铲到水泥层。不然你直接刷乳胶漆,不到一年就会掉皮起鼓,返工成本翻三倍。

要是原墙面是新做的防水腻子,可以做测试:泼点水,用铲刀刮,刮不动就可以留,否则必须铲。

问:贴砖空鼓率多少算合格?怎么验收?

答:行业标准是墙砖空鼓率不超过5%,地砖不超过3%,说白了就是单块砖的空鼓不能超过砖面的10%,边角空鼓可以忍,中心绝对不能空。

尤其是卫生间地面砖,中心空了用两年就裂,砸掉重贴连防水都要重做。验收的时候拿个小螺丝刀敲一遍,一听声音就知道,空的声音发闷,不一样。

问:硬装施工怎么防甲醛超标?

答:很多人觉得甲醛都是家具的,不对,硬装的人造板材、乳胶漆、腻子胶水都是污染源。选E0级的板材,乳胶漆要有十环认证,别买百八十块一桶的杂牌,味道大到熏眼睛。

说实话,装完通风半个月,比什么几千块的除醛套餐都有用。别买劣质糯米胶贴墙纸,那玩意才是隐形重污染源。

硬装施工贴砖空鼓验收现场图
硬装施工贴砖空鼓验收现场图

预算验收收尾问题

预算验收收尾问题
预算验收收尾问题

问:硬装预算怎么控制不超支?

答:硬装预算占总装修预算的55%-65%是合理比例,比如总预算20万,硬装留11-13万就对。

❗常见误区:一开始只算主材钱,忘了算工人费、辅料费、五金配件,这些加起来差不多占硬装总造价的30%,一定要提前留出来,别漏算。

问:小户型硬装施工,要注意什么才能更显大?

答:第一,别做复杂的多层吊顶,压层高,还显乱,简单走个石膏线就很好看。第二,墙面尽量用同色系,别分七八种色块,越分越挤。第三,插座多留,别后期到处扯插排,满屋子线能显大才怪。

问:盯工地需要天天去吗?哪个节点必须到?

答:不用天天蹲,抓住四个关键节点必须到场验收:水电改造完成、防水闭水完成、贴砖完成、乳胶漆完工。这四个节点出问题,后期改要扒掉重来,太费钱。

问:木门安装要在地板之前还是之后?

答:装实木复合/强化地板,先装门再装地板,留好伸缩缝。装地砖的话,先装门再打玻璃胶收边,缝隙更整齐。反过来搞很容易出现缝隙大小不一,还不好修。

特别提醒

特别提醒
特别提醒

1. 别信什么“一口价全包”“免费设计”的低价装修队,我见过太多业主,一开始报价5万硬装,最后增项加到15万,大多都是水电拆改里埋的坑,一定要把所有可能的增项提前写进合同,口头承诺不算数。

2. 别为了省几千块让工人偷工序,比如防水少做一遍,腻子少刮一遍,当时看着省了钱,住进去三五年出问题,重新硬装要花好几倍的钱,太亏了。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

赞 (0)
软装搭配常见问题解答 资深装修老师傅的避坑干货
上一篇 5小时前
全屋定制常见问题干货解答:老师傅掏心窝子的装修经验
下一篇 4小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
