前期进场与施工顺序问题

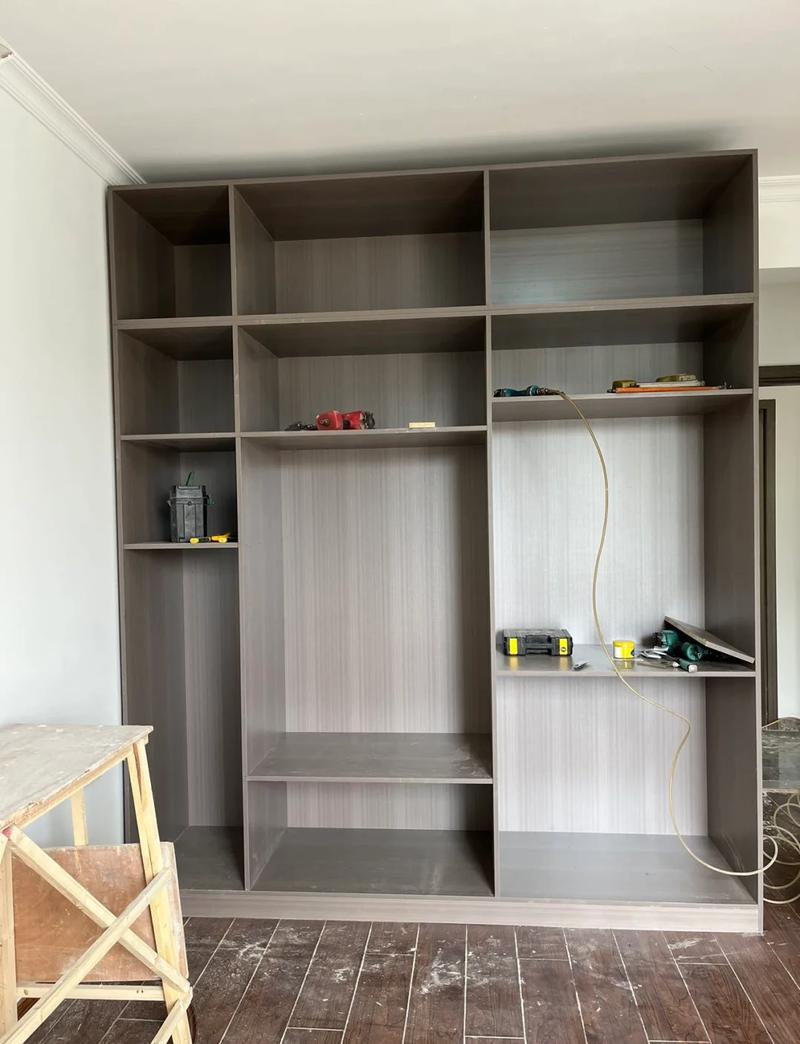

问:木工进场一般排在装修第几个步骤,有没有固定顺序?答:大多数家装里,木工排在水电改造、瓦工完工之后进场。水电要先改好走位,瓦工贴完墙地砖,场地平整了木工才好干活。不过也不是死规矩,如果是大面积全屋吊顶,先做木工再贴砖也没问题,厨卫铝扣板集成吊顶,一般都是瓷砖贴完再装。💡注意:一定要等墙面地面基层干透再进木工,不然板材吸潮变形,哭都来不及。问:做木工进场前,业主要提前准备好哪些东西?答:核心要备三样,第一是确认好的设计图和准确尺寸,别拿着个草图就让工人开料,错了割坏板材根本改不了。第二是所有木工要用的板材、五金提前进场验货,别等工人到了没材料干等,耽误工期还要算你误工费,犯不上。第三是提前把现场地面打扫干净,最好铺一层珍珠棉或者旧纸板,防止堆放材料划花刚贴好的瓷砖。❗常见误区:很多人图省事先不买五金,最后贪便宜买杂牌子,用两年铰链掉了、拉手松了,烦都烦死!铰链这种常用件,选DTC或者百隆的普通款,也就几块钱一把,真贵不了多少。
问:现场打柜和品牌定制柜,哪个更划算?答:只算总价的话,同板材等级,现场打柜比品牌定制便宜30%-40%。说实话,现在很多定制品牌溢价真的挺高,预算有限想要结实的实木芯板材,现场打更实在。不过现场打柜的封边确实不如工厂机器封边美观,环保性也略差一点。预算够想要整体风格统一,选定制;想要省钱结实够用,选现场打。

材料选择与预算控制问题
问:选木工板材怎么控制预算,又不踩环保坑?答:直接给你标准尺寸(1220*2440mm)的市面参考价:常用颗粒板100-180元一张,多层实木板180-280元一张,生态实木板220-350元一张。✅省钱技巧:柜体用性价比高的E0级多层板或者颗粒板就行,握钉力足够,柜门用好一点的生态板,既控成本又能保证外观和环保。注意:不管选哪种,一定要商家出示板材的环保检测报告,E1级是最低准入标准,不达标的再便宜也不能要。问:木工工钱一般怎么算,哪种方式更划算?答:目前市面上主流两种算法,一种是按天算,手艺普通的师傅300-350元一天,手艺好的老木工400-450元一天。另一种是按投影面积算,一平米大概180-280元,打多大面积算多少钱。如果家里做的木作多,按投影算更省心,不容易遇到磨洋工拖工期的情况。
问:做吊顶一定要用轻钢龙骨吗,木龙骨能不能用?答:预算够一定要选轻钢龙骨。木龙骨确实便宜,一平米才十几块,但是容易受潮变形,还不防火。轻钢龙骨虽然贵个二三十块一平米,不变形不发霉,使用寿命差着好几倍呢。💡如果实在要用木龙骨,所有木料必须提前刷一遍防火防腐涂料,千万别漏刷!

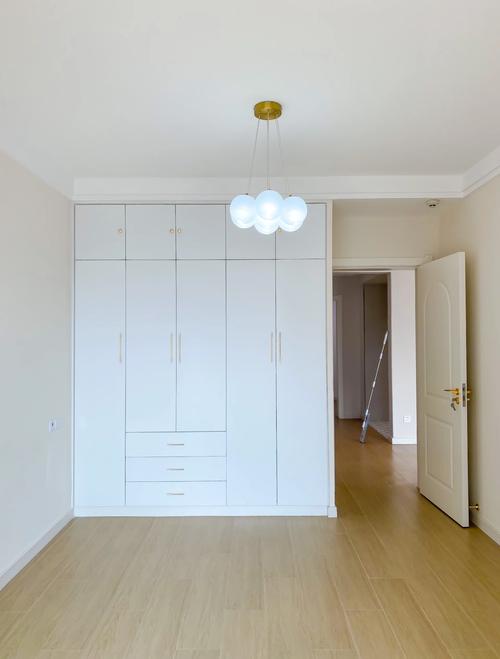

问:小户型做木工,怎么最大化利用空间?答:能做顶天立地柜就别做半高柜,顶部那几十公分空间别浪费,放换季被褥刚好。柜子侧面别空着,深度够的话可以做抽拉式鞋架或者开放格放零碎杂物。垭口、飘窗这些空余位置,能利用就做抽屉或者置物台,别空着积灰。

验收与售后注意问题

问:南方潮湿地区,木工做完怎么防发霉变形?答:第一,板材刚进场别直接贴墙放,底部垫木方架空,通风两三天再开料。第二,柜子背面如果靠卫生间墙面或者户外外墙,一定要刷一层防潮漆,或者贴一层防潮膜,别省这点材料钱。第三,别把柜子完全贴死在墙面上,后背留1厘米的通风缝隙,能有效减少受潮。
问:旧房翻新做木工,有哪些要额外注意的?答:旧房原来的墙面地面大多不平,一定要先找平再做木工,不然做完柜子歪歪扭扭,门缝都对不齐。原来的老木作要全部拆掉清走,别想着在原有结构上直接改,旧木料早就变形了,结构根本不稳,用不了多久就出问题。老房重做吊顶的,一定要先检查原有龙骨牢不牢,不牢全部换掉,别省那千八百块。
问:木工施工一般要多久工期?答:看做多少东西,只做一个主卧衣柜加客厅吊顶,大概3-5天就能做完。全屋打三个衣柜加吊顶加酒柜鞋柜,一般10-15天足够。提前和师傅说好工期,别无限拖,拖一天你就晚入住一天,成本真的不低。
特别提醒
1. 别为了省一两百块工钱,找没有实际作品的新手木工,木工全靠手上功夫,差师傅做歪了缝、装歪了框,改都改不了,最后亏的是几万块的材料钱,得不偿失。
2. 别听商家忽悠什么“零甲醛板材”,只要是人造板都有甲醛,选达标的E0/E1级板材,做完开窗通风两个月再入住,比什么除醛产品都管用。
