开工前期工地管理常见问题
问:装修工地管理,开工前需要做好哪些核心准备?答:必须先完成三项核心工作:工地放线、全区域成品保护、原始水电点位标记。放线能把家具尺寸、开关插座位置提前落到墙面上,提前规避装完衣柜挡插座、橱柜挡龙头这种低级错误。成品保护不能只包入户门,公共区域的电梯口、楼道地砖都要包好,刮坏了物业索赔动辄几千,完全没必要花这个冤枉钱。❗注意:原始水电点位一定要拍全角度照片留底,别等拆完墙才想起要留原线路,到时候哭都来不及。问:怎么通过工地管理控住预算不超支?答:核心原则就是:每一个施工节点验收合格再付钱,绝不要提前付超过30%的开工首款。很多业主一开始就付八成工程款,后面工地出问题工人根本不想给你改,你拿他一点办法都没有。常见误区:别信装修公司说的「付全款享9折优惠」,给你让的那点折扣,远不够填后期增项的坑。市面上正规工地的付款比例参考:开工付20-30%,木工验收完付30%,油工验收完付30%,整体完工验收合格付10%尾款,这个比例对业主最安全。问:业主没天天盯着,怎么防工人偷换装修材料?答:所有材料进场,必须你亲自到场核对型号再签收,不签字绝对不准开包施工。说实话,这种事真的不少见,你买的一线品牌水管,工人偷偷换成小厂杂牌,埋进墙里根本看不出来,出问题的时候已经晚了。💡小技巧:把你买材料的订单型号存在手机里,每样材料对着看批号和防伪码,也就抽一两分钟的事,能省你几万块的后期维修钱。
施工中期工地管理常见问题

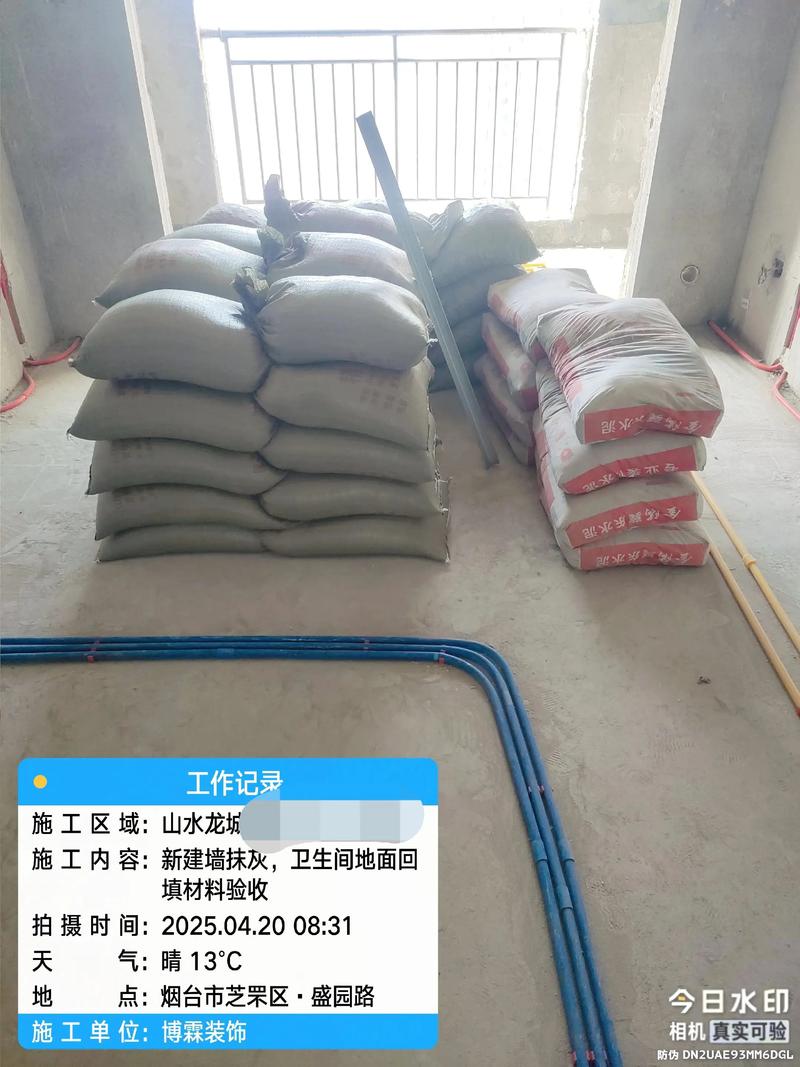

问:怎么管工地才不会工期一拖再拖?答:开工第一天就要把每个节点的完工时间写在工地显眼的墙面上,每延误一天扣多少尾款提前和工人、装修公司说清楚。工人手上一般同时开好几个工地,你不卡死节点,他就会把你家的活扔一边先去赶别家的工钱。常见误区:不要天天去工地碎碎念催工,没用,你就按约定好的节点卡,到点没做完直接扣钱,比说一百句废话都管用。一般家装工期参考:水电7天,木工10天,瓦工15天,油工15天,超出这个天数就要盯紧了。问:水电改造阶段,工地管理要抓什么核心重点?答:必须做两项测试:闭水试验和打压试验,做完一定要拍全房管线走向照片留底。✅打压合格标准:打到0.8MPa,保压20分钟掉压不超过0.05MPa就算合格。闭水试验要放满水泡48小时,一定要下楼去看楼下邻居的顶面漏不漏水,别嫌麻烦,漏了再砸砖返工,比什么都贵。❗注意:强电走顶、弱电走地,强弱电交叉的地方一定要用锡箔纸包弱电,避免以后电视wifi信号受干扰。问:瓦工铺贴阶段,怎么防瓷砖空鼓脱落?答:贴完砖24小时后,你拿个小橡皮锤挨个敲一遍,空鼓率超过5%直接要求返工。厨卫墙面空鼓会导致后期挂不住热水器、吊柜,掉下来砸人可不是小事。别听工人说「留一点空鼓很正常」,正常个鬼,全房空鼓率不能超过总砖数的5%,水槽附近、开关插座位置、门框周边一块空鼓都不能有。问:木工阶段,怎么防工地偷换不环保的板材?答:板材进场一定要看封边和环保等级,现在家装最低要用E0级,预算够直接上ENF级。💡小技巧:随便拿一块板材的边角闻一闻,刺鼻熏眼的直接让拉走,别废话。很多工地会把合格的好板材堆在门口给你看,里面藏的都是差板,一定要拆开里面的包装看,别只看门口那几块做样子的。问:油工阶段,怎么提前预防墙面开裂?答:新砌墙和旧墙的衔接处一定要挂网,阴阳角要找直,第一遍腻子一定要完全干透了再刮第二遍。很多墙面开裂都是因为没挂网,热胀冷缩直接拉裂,腻子没干透就刷漆,过半年就会发霉掉皮。别信工人说「挂网没必要多花钱」,挂网才几百块钱,开裂了重新铲墙做,几千块都打不住。
完工收尾工地管理常见问题

特别提醒
1. 千万不要同意工人住在你还没装修完的新房里,不说风俗忌讳的事,工人在里面做饭抽烟拉尿,味道半年都散不掉,卫生搞到你崩溃。2. 千万不要把钥匙全给装修公司就当甩手掌柜,哪怕你再忙,每周抽一个小时去工地转一圈,比你花几千块找第三方监理都管用,很多问题早发现早解决,装完再改成本翻十倍。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
