装修施工工艺:12个业主最关心的实际问题解答

基础施工类常见问题

问:装修水电改造,走顶还是走地好?答:优先走顶,特殊情况再走地。 走顶维修方便,漏水能第一时间发现,不会偷偷泡坏楼板和楼下吊顶,真出问题维修成本也低。走地虽然能省几百块材料费,但是漏了很难发现,等漏到楼下已经把地砖全泡坏了,砸砖加赔偿最少大几千出去。 ✅ 注意:走顶一定要固定好管卡,间距不要超过80cm,打压测试要打到0.8MPa,保压24小时掉压不超过0.05MPa才合格。 常见误区:为了省预算强行走地,真出问题修一次够你走三次顶的钱。问:防水做几遍?干了就能试水吗?答:墙地至少各两遍,必须横竖交叉刷,绝对不能图省事一遍刷厚。 一遍刷厚很容易开裂起鼓,防水效果直接打对折,横竖交叉刷能保证每个缝隙都覆盖到。 ❗ 建议:淋浴区墙面刷到1.8米高,干区也要刷到30cm以上,卫生间门口一定要做挡水坝,不然水会顺着墙面渗到门外地板起鼓。验收要等防水层完全干透再做48小时闭水,别赶工期急着试水,不然测不准。
卫生间横竖交叉刷防水施工实拍
卫生间横竖交叉刷防水施工实拍
问:墙面挂网到底有没有必要?是不是智商税?答:旧房翻新、不同材质接缝处必须挂,整墙挂看情况,不用全挂。 老房墙面基层本身疏松,新砌墙和原墙接缝热胀冷缩很容易裂,挂网能拉住基层减少开裂概率。如果是新房开发商做好的耐碱腻子基层,整墙再挂网就是多花钱,完全没必要。 💡 建议:选普通玻纤网就行,十几块钱一卷,别买所谓的进口钢丝网,贵一倍还没用,反而容易锈。问:旧墙翻新,原墙面一定要全铲掉吗?答:原墙是耐水耐碱腻子,没有掉皮起鼓发霉,就不用全铲,局部修补就行。如果是不耐水的大白腻子,必须全铲干净,不然后期刷乳胶漆半年就会掉皮。 全铲人工贵,还会破坏原房基层,没必要花那冤枉钱。

主材铺贴安装类常见问题

问:贴瓷砖用干铺还是湿铺?哪个不容易空鼓?答:80*80cm以上的大地砖干铺,墙砖小砖湿铺,这是标准工艺,干铺的空鼓率比湿铺低很多。 干铺就是水泥沙子拌半干灰铺底,再放砖调平,不容易起鼓。湿铺就是直接抹水泥粘贴,适合小尺寸墙砖。 ✅ 验收提醒:地砖整体空鼓率不能超过5%,墙砖不能超过3%,单块砖空鼓超过1/3就得重新贴,别听工人说没事,住进去没多久就会掉。 参考工费:贴砖工费大概40-80元一平,一线城市上浮20-30元,太便宜的游击队别找,贴完空鼓返工更贵。问:美缝什么时候做最合适?贴完砖立刻做吗?答:贴完砖等7天,墙砖地砖完全干透再做。 砖缝里还有潮气,没干就打美缝剂,后期很容易发黑发霉掉缝,用不了一年就得重新做。 💡 选型建议:普通亮光砖选真瓷胶就行,耐脏好擦,包工价格大概15-30元一米,哑光砖选环氧彩砂,效果更美观,价格贵一倍左右,看预算选就行。

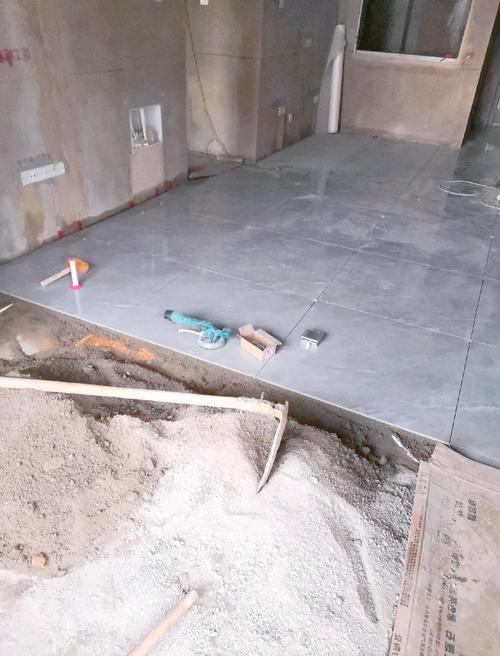

客厅大地砖干铺施工工艺现场图
客厅大地砖干铺施工工艺现场图
问:安装木门,先装门还是先刷墙?答:先刷完大部分墙面,装完门再补最后一遍面漆。 先装门再刷墙,很容易把墙面蹭脏,补漆还补不齐,很容易看出色差。先刷墙留一点最后补,缝隙填完漆补上,整体更整齐。 ❗ 注意:铺完地板之后门洞要比门多出1cm左右的伸缩缝,不然夏天热胀,门会卡住打不开,这是最常见的坑。问:铺木地板,伸缩缝要留多大?答:墙边必须留8-12mm的伸缩缝,不要太小也不要太大。 木地板热胀冷缩,不留缝肯定会起拱变形,留太大缝最后扣条遮不住,丑得没法看。 💡 小技巧:夏天装地板缝可以留偏下限,冬天装可以留偏上限,跟着温度调,不会出问题。

工期预算验收类常见问题

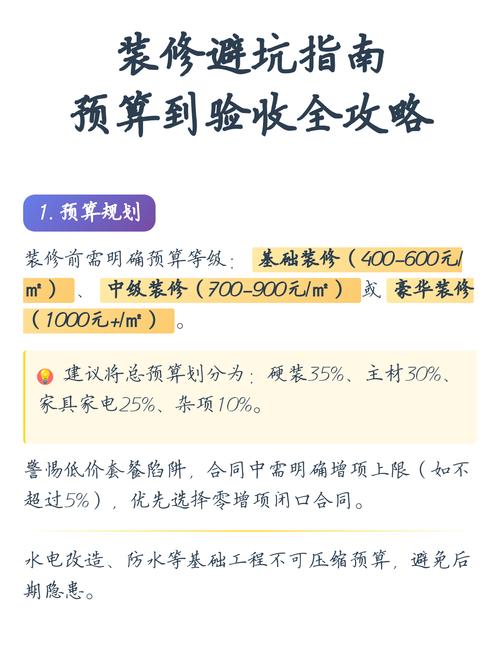

工期预算验收类常见问题
工期预算验收类常见问题
问:整体家装一般工期多久?拖工期正常吗?答:90-120天是正常范围,超过半年肯定是装修公司调度有问题。 只要主材提前定好,工人衔接顺畅,三个多月完全能装完。拖工期要么是工人不够到处调,要么是主材漏单缺货,提前没规划。 建议签合同的时候写清楚,拖工期一天赔付多少,别不好意思提,真拖了才有保障。问:装修怎么控制预算不超支?答:开工前把所有主材定完锁价,别边装边换款式。 我见过太多业主,装到一半看这个好那个好,换来换去预算直接超了一半,最后只能借钱收尾。 ✅ 必须留10%-15%的备用金应对突发情况,比如老房翻新铲完墙才发现基层全空鼓,要全重新做,多出来的钱得提前留出来,不会手忙脚乱。问:装修完除醛,什么方法最有效?答:开门开窗通风,其他都是辅助。 只有通风能把游离甲醛排出室外,炭包、绿植吸收量少得可怜,所谓的除醛喷剂也只能管表面,深层的根本碰不到。 💡 着急入住的话,买个工业大风扇对着窗外吹,每天吹八个小时,半个月就能降到合格线,比什么几千块的除醛服务靠谱多了。问:小户型装修,施工的时候有什么要注意的?答:少做复杂吊顶,少打满墙固定柜子,能做活动家具就别做死。 小户型本来就挤,复杂吊顶压层高,满墙柜子闷得慌,住几年想换布局都换不了,灵活一点住起来舒服太多。特别提醒
1. 别信工人说「我一直这么干都没事」,该按工艺标准来的一定要坚持,偷一时的懒,住进去出问题,维修成本是当初省的钱的好几倍。
2. 别找低价套餐引流的装修公司,免费设计免费量房看着香,开工后这加钱那加钱,最后算下来比整装还贵,工艺还偷工减料。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
