💡 开工前的清单:预算与规划
问:装修前应该列哪些清单?答:别急着砸墙!先列 3 张清单:
需求清单、预算清单、时间清单。需求清单是把全家人的生活习惯变成具体项目,比如“老婆要浴缸、我要全屋智能、娃要黑板墙”——别含糊,写下来!预算清单不是总价的简单除法,要拆到每个空间、每样材料,留出 20% 的备用金。时间清单是倒排工期,把拆旧、水电、瓦工、木工、油漆、安装节点串起来,尤其是定制品的下单周期,晚了就干等。

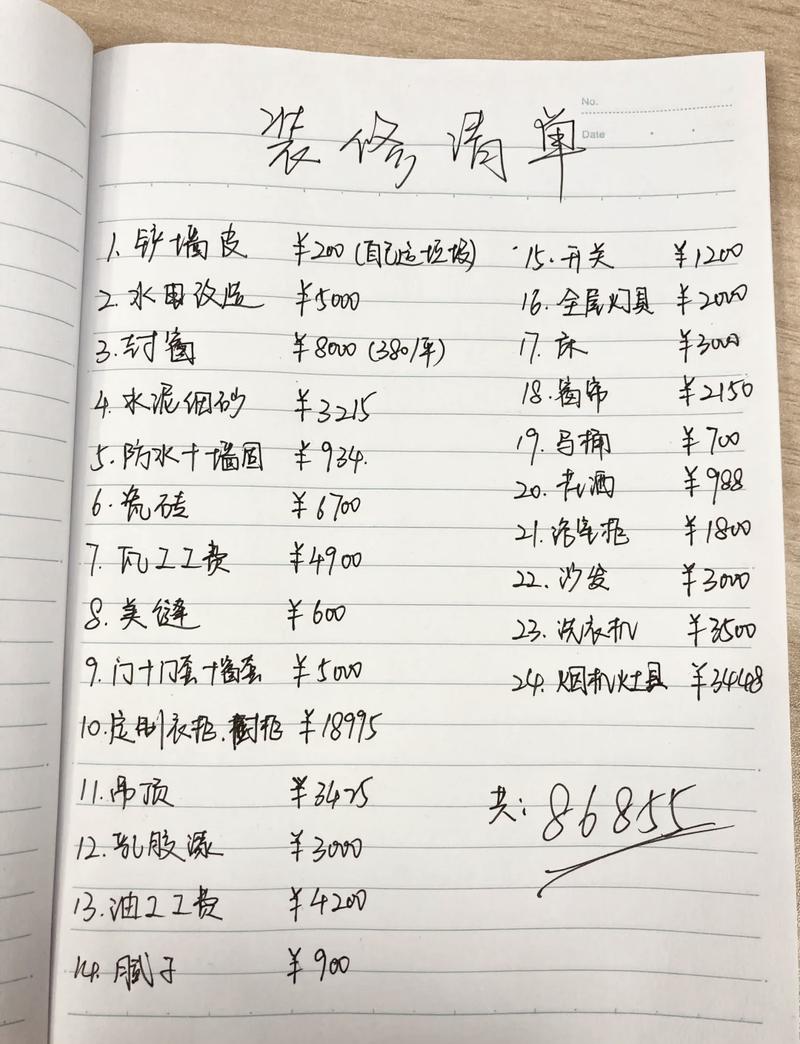

装修前期需求与预算清单手写笔记问:装修预算清单怎么列才不会超支?答:核心就一句:
把隐蔽工程的钱给足,面子工程的钱抠紧。水电、防水这种埋墙里的,一分不能省;瓷砖、地板、背景墙,差不离就行。我见过太多人把预算大头扔在花砖和岩板电视墙上,结果配电箱里空开还用的杂牌……本末倒置!做预算时,
按空间拆分,再区分“硬装、主材、软装、家电”四栏,
每项都加 10% 浮动。然后去建材市场实际逛一圈,更新预算表上的价格——网上查的报价,常有滞后。最后,
列好优先序:哪些是必须一步到位,哪些可以后期慢慢添。比如新风、中央空调必须硬装时搞定;投影仪、扫地机入住再买也行。
🔨 硬装阶段的清单:水电、防水与材料
问:水电改造清单有哪些必做项?答:水电点位,宁可多留,也别日后接插线板!我来给你个简版清单:
厨房台面插座至少 6 个(带开关五孔),水槽底下留 3 个(净水、垃圾处理器、小厨宝);
卫生间马桶边留插座(智能马桶盖用),镜柜里藏个插座(吹风机、剃须刀);卧室床头 USB 插座、飘窗旁插座;客厅电视墙留 5 孔带开关插座 4-5 个,沙发两侧各 2 个;弱电箱里别忘了给光猫和插座留路。另外,
冰箱、监控单独走线,不受总闸控制——出远门拉闸,冰箱不断电。水管的话,
热水管能走循环就做循环水,大房子不装零冷水,冬天放半天凉水,崩溃。

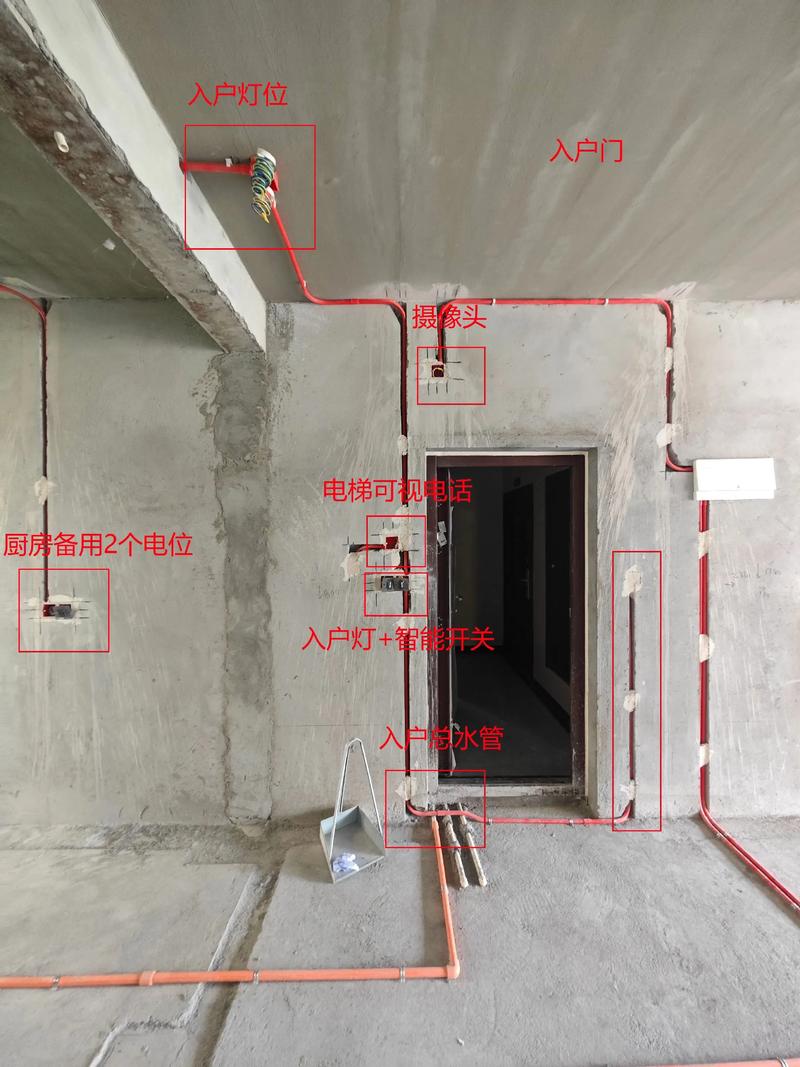

装修水电定位标记喷漆图问:防水工程清单怎样才算到位?答:闭水试验必须做满 48 小时!这是底线。工艺上,
墙刚地柔——墙面用刚性防水,贴砖牢;地面用柔性防水,抗拉伸。卫生间淋浴区防水至少 1.8 米高,隔壁是卧室衣柜的话,整面墙刷到顶。
门槛石处最容易漏:先贴门槛石,再在侧面刷防水,形成闭环。阳台、厨房地漏处也别省防水,尤其洗衣机放阳台的。
常见误区:以为开发商的防水能直接用——最好铲掉重做,否则新旧结合差,迟早起皮。
问:墙面材料清单:乳胶漆、墙纸还是硅藻泥?答:
80% 的家庭,无脑选乳胶漆,性价比最高,环保达标也快。墙纸的坑在于:基膜和胶水不好,甲醛挥发十几年;而且南方潮湿,几年就得翘边。硅藻泥……噱头大于实用,吸甲醛?是能吸,但吸饱了还会吐出来,不如个大炭包。乳胶漆就选大厂的中端系列,
优等品,耐擦洗次数 5000 以上。色卡选色时,
实际刷出来会比色卡深一个度,往浅里挑就对了。顶面用纯白色,别信什么通刷暖白,会压抑。
🏡 收尾验收清单:插座、环保与终验

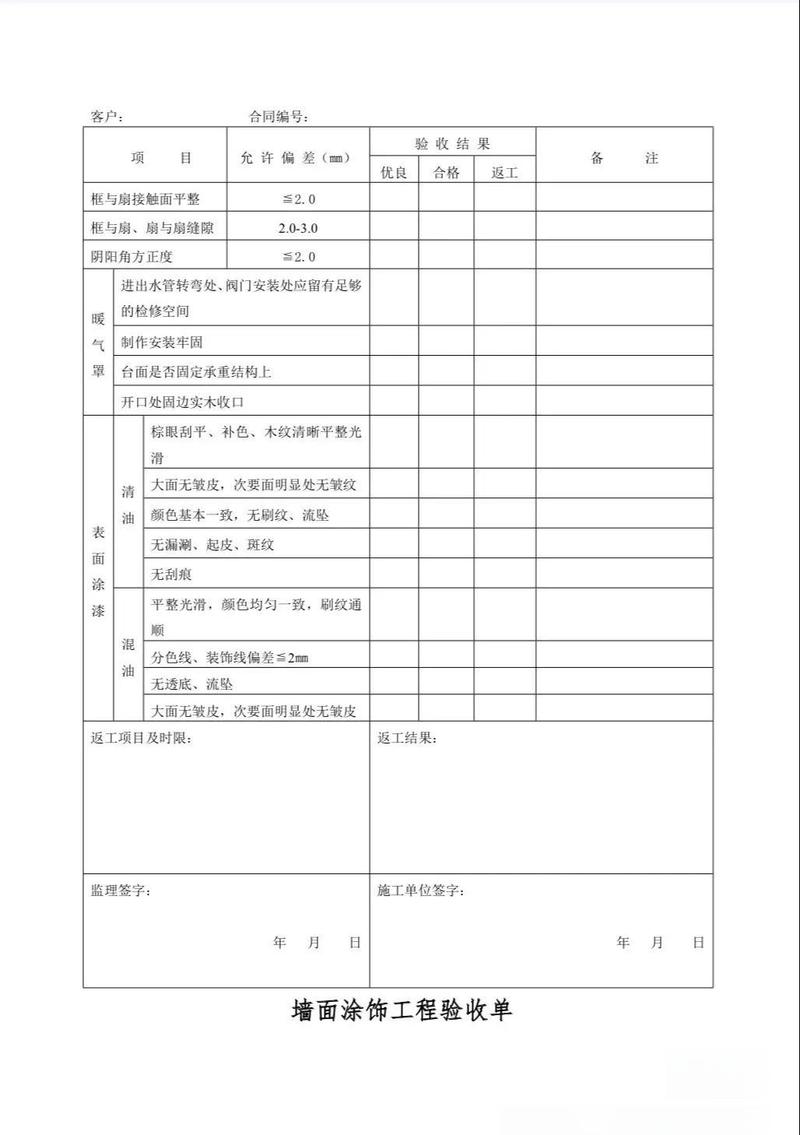

🏡 收尾验收清单:插座、环保与终验问:开关插座清单:数量与高度要注意什么?答:开关插座,师傅弹线时你一定要到场!
墙面插座统一高度 30cm,开关 130cm,但有些要特殊对待:
客厅电视机柜插座落在柜体上方 15cm,藏线又好看;厨房插座别扎堆,分散在常用小电器附近,带开关五孔;卫生间吹风机插座高度 120cm,避开淋浴水汽;卧房床头插座 70cm 左右,趴床上充电线不长不短。数量上,
每平方平均留 1 个五孔插座才够用。最后,
列个开关标签清单贴上,免得住进去瞎按。
问:厨卫装修清单有哪些容易漏掉的项目?答:说几个血泪教训:
橱柜吊柜底部留反光灯槽;水槽用台下盆,配抽拉龙头;烟道止逆阀换成密封好的防倒灌款;卫生间镜子做成镜柜,储物翻倍;淋浴区地面做中岛拉槽,下水快不积水;壁龛比三角篮实用太多;吹风机托架或置物架提前规划。这些一开始没列进清单,后期再改,加钱加到疯。
问:环保除醛,材料清单上要避开哪些坑?答:甲醛不是材料列表里标了 E0 就没事!叠加效应才可怕。所以,
板材用量大的地方,比如定制衣柜、榻榻米,尽量用 ENF 级或实木拼接。强化地板、墙纸辅料、家具背板都是重灾区。别让商家“零甲醛”的鬼话骗了——自然界都含甲醛。唯一的办法是源头控制+通风。
交房后测甲醛,密闭 12 小时再测,不超过 0.08 再住。那些治理公司搞的熏蒸、封闭剂,管不了多久。
问:装修验收清单,哪些环节必须盯?答:你不可能天天盯着工地,但 5 个节点必须到场:
水电验收(查管路交叉、打压测试);
防水验收(看闭水试验楼下无渗漏);
瓦工验收(敲空鼓、对缝齐不齐);
木工吊顶验收(看螺丝间距、转角 L 型整板);
油漆验收(光照下看平整度,阴角是否顺直)。每阶段完,拿靠尺、手电、空鼓锤实测,别信照片。最后竣工,
拿张验收清单逐项打钩,比如插座相位是否都用,下水是否通畅,门窗开闭顺不顺。
特别提醒:
1. 别一上来就被“设计感”带偏,把承重墙和管道包进方案,后面拆改贵还危险。先搞清单里安全项目。
2. 千万别一边施工一边加项,预算就是这么崩的。清单之外的需求,忍到入住再说,除非影响安全或不可逆。
