预算:没想好这几点,别动工
问:餐厅装修到底要花多少钱? 答:这么说吧,普通小馆子,按使用面积算,硬装起步800-1200元/㎡,中档1500-2500,上不封顶。但千万别信“一口价套餐”!✅ 建议你把预算拆成四块:设计费(5%)、硬装(50%)、设备家具(30%)、软装杂项(15%),留点备用金。💡 我见过太多人前期咔咔一顿猛装,最后买不起桌椅……控制预算的核心是:先定设备!厨房的冰柜、灶具尺寸定了,水电才能走,不然返工能贵哭你。问:找装修公司还是施工队? 答:各有各的坑。公司报价高但好歹有合同,施工队便宜但全靠人品。我个人倾向——如果你自己懂点、有时间盯,找个靠谱工长能省20%。但合同必须签死增项不超过5%!记住,所有口头承诺都是放屁。❗ 另外,别让设计师吃材料回扣,自己跑市场比价,累但是太值了。
水电:隐蔽工程最要命

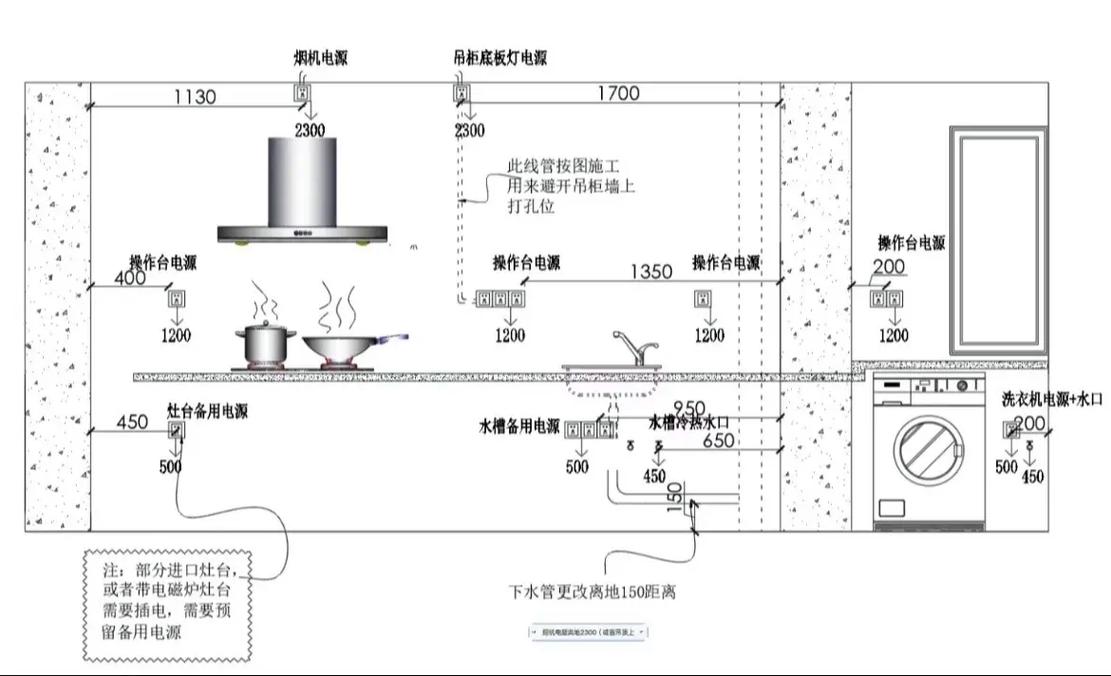

问:水电改造有哪些致命错误? 答:第一,厨房电线没走4平方专线,一开电磁炉就跳闸,想砸墙?晚了。第二,水管走地不走顶,漏水了楼下找你赔,还发现不了。🔥 注意:厨房和卫生间电路必须分路,插座加防水盒,接地别忘。还有排水管,斜度不够2%,洗菜水都能倒灌。问:验收时怎么查? 答:打压试验!水管打到0.8MPa,30分钟不掉压。电路用相位仪一个一个插座试,缺地线你会被电哭。弱电箱里留电源,以后路由器有地儿放。我每次验收都带记号笔,不合格直接画墙上,不改不付钱。
材料和细节:好看又不贵,可能吗?
问:地面用瓷砖还是木地板? 答:餐厅?必须地砖。木地板沾油水就完蛋,还响。选防滑砖,别光看颜值,哑光或带纹路的。⚠️ 美缝别用白水泥,两月变黑,用环氧彩砂。颜色选深灰或米黄,脏了不明显。问:墙面到底刷什么? 答:除非你走高端情调路线,否则乳胶漆最省心。墙纸在油烟区会翘边。注意,后厨部分墙面得贴瓷砖到顶,防火防油。💡 别傻到全屋一种漆,用餐区用蛋壳光,后厨用防水防霉涂料。问:灯光太重要了!怎么布? 答:别一个吸顶灯完事儿!分区:餐桌顶部吊灯,离桌面70-80cm,暖光3000K;过道筒灯,4000K中性光;收银台重点照明,显色指数Ra>90,不然菜单拍出来丑得没人下单。⚠️ 灯具别在线上瞎买,色差能气死你。
工期与除醛:想快点赚钱?
问:装修工期一般多久?怎么催? 答:不复杂的小餐厅,45-60天算正常。关键节点:拆旧2-3天,水电5-7天,泥瓦10天,木工油漆15天,安装5天。催工有技巧:材料提前进场,别让工人等料;白纸黑字定延期罚则,一天扣200。但别信什么“20天装完”,那是糊弄鬼。问:装修完急着开业,甲醛怎么办? 答:摊牌了,零甲醛是假的。最快方法:高温熏蒸后强通风!工业风扇吹,买个臭氧发生器闷一晚上,再通风。🌱 绿萝、炭包只是安慰剂。至少通风两周,请CMA检测机构,别用试纸自测。记住:员工和客人健康第一,别开业了还一股味。特别提醒:小白最容易栽跟头的地方
💀 误区一:熟人装修更靠谱杀熟这词儿怎么来的?我劝你,除非是一起扛过枪的亲兄弟,否则该签合同签合同,该留尾款留尾款。好多血案就是因为抹不开面儿,最后撕破脸。💀 误区二:效果图美就等于实际美
效果图里那灯光、那软装,都是“装修完”的样子,施工过程中你要考虑梁柱、管道、消防规范。一定要让设计师出施工详图,对着现场复核尺寸。否则你以为的宽敞明亮,可能挤得转不过身。好了,今天先吐那么多。装修就是一场修行,做足功课,保持怀疑,你的餐厅才能稳稳开业。有问题留言,我看到会回。
