朋友,你是不是觉得出租房随便弄弄就行了?大错特错。我干了十五年装修,专门接过出租房简装,见过房东为了省两千块最后多花两万的。也见过一装完就被租客嫌弃,空置半年的。所以,今天不聊虚的,我把这些年被问最多、踩坑最狠的问题整理出来,咱们一个一个说。
💸 预算和材料:别信“简装=便宜”
问:出租房简装,到底多少钱一平才不踩坑? 答:别听游击队报200块一平的,那是给你刷层灰就走。靠谱简装,300-500元/平米是底线,不含家电家具。这个价能保证基础隐蔽工程不出问题。我自己做的项目,400元/平左右,用普通品牌的瓷砖、多乐士的工程漆、联塑的管材。注意!低于300的,要么偷工减料,要么后期增项吓死你。建议先做预算表,把拆旧、水电、泥瓦、油漆、安装分项列清楚,隐蔽工程多花点,面子工程少花点。问:地面材料用木地板还是瓷砖? 答:出租房,我几乎只推荐强化复合地板或者瓷砖。别用实木!租客不会爱惜,高跟鞋一踩一个坑。强化地板选8mm以上的,耐磨转数6000转以上,50-80元/平包安装,性价比高。客厅卧室通铺就行。厨卫阳台必须瓷砖,防滑地砖30-50元/片(60×60)。记住,地板颜色别太浅,显脏。 ❗
🛠 施工顺序和工期:做错一步可能倒贴

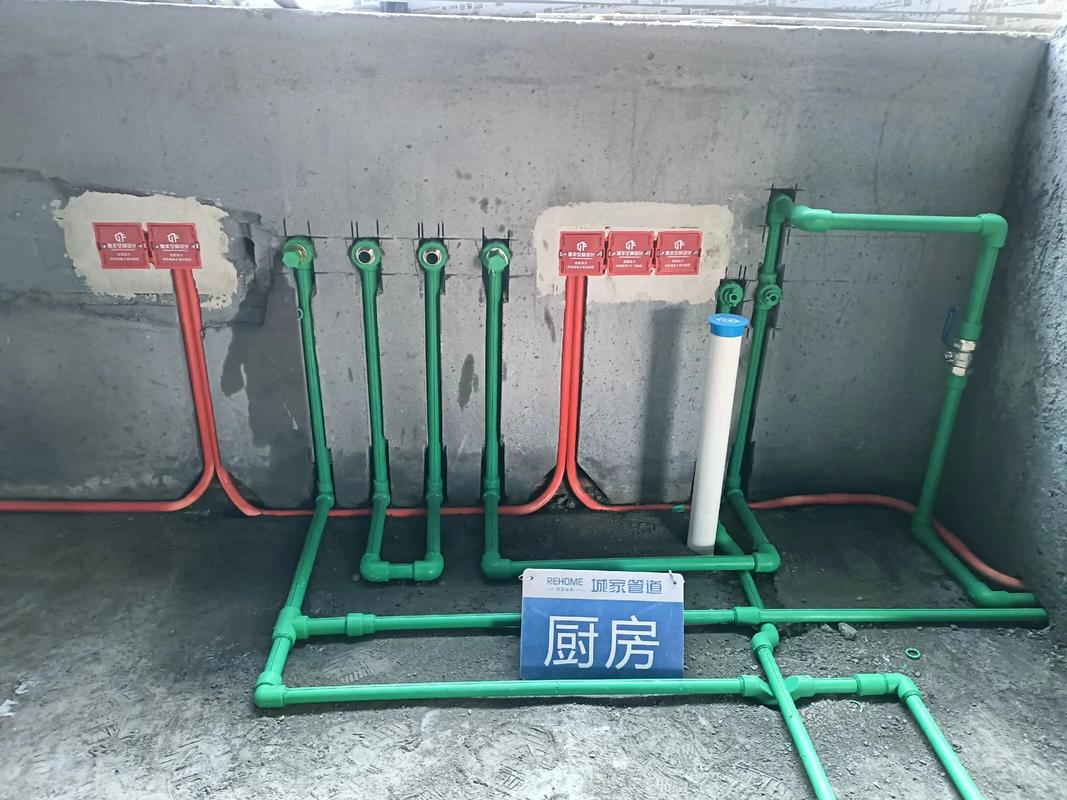

问:装修流程怎么安排? 答:简装流程不复杂:拆旧(如有)→ 水电改造 → 泥瓦工(防水、贴砖)→ 木工(简单吊顶或窗帘盒)→ 油漆工 → 安装(橱柜、洁具、灯具、开关插座)→ 保洁 → 进家具家电。千万别先刷墙再改水电,倒过来!我见过一个房东,刷完漆发现插座不够,开槽布管又把墙弄花了,哭着多花一千块补漆。问:工期一般多久?怎么催工头? 答:50平米小户型,全拆全改,正常工期25-35天。如果只是翻新墙面地面,10-15天。催工头没用,他们手上都几个工地。关键是在合同里写明延期罚款,比如一天千分之三总价。还有就是提前把材料买好,别等师傅要了才去买,等一周常有的事。我家装的时候,我都是蹲现场盯节点:水电3天完不成,马上问原因。💡问:水电改造必须全改吗? 答:老房(10年以上)建议全改。原来的铝线可能老化,负荷不够,租客开个空调跳闸,烦死。新一点的房,局部改造即可,厨卫加插座,换4平方电线。水路如果镀锌管必须全换PPR管,否则锈水堵龙头。全屋水电全改,40平小户型大概花2500-3500元。这钱省不得,漏水泡了楼下,赔得起吗?

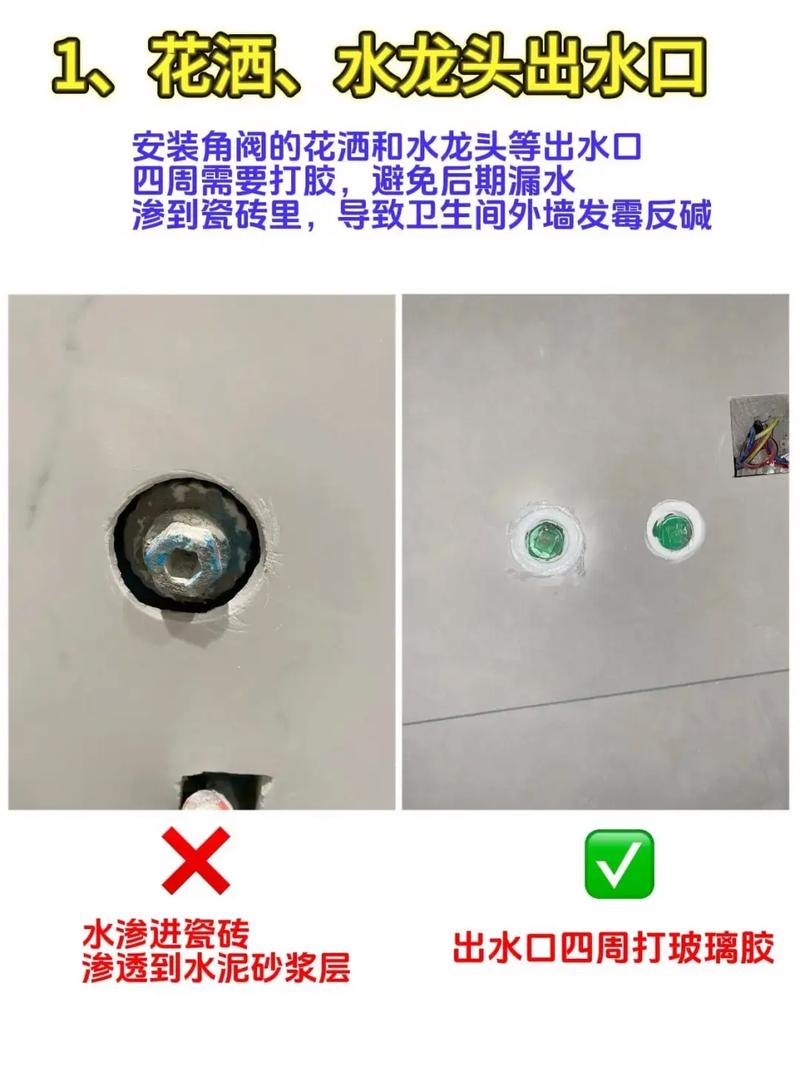

🚿 防水防潮:最容易翻车的地方

👀 验收和环保:别等租客投诉才后悔

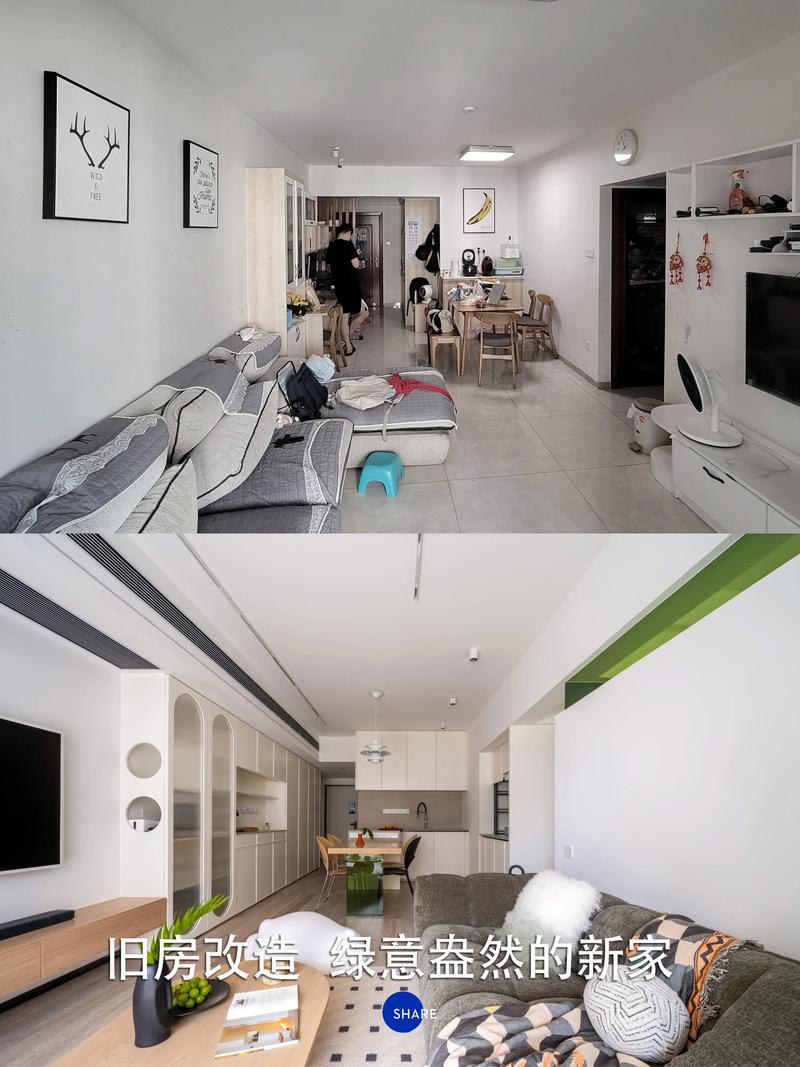

问:简装完怎么验收?重点看哪些? 答:带个空鼓锤敲瓷砖,单块砖空鼓率不超过15%,中心不能空。墙面用手电筒斜照,看平整度。水路打压0.8MPa,半小时不掉压。电路每个插座用检测器试一遍,左零右火上接地。下水倒水看通畅。这些自己都能做,别光听工头说“没问题”。发现一处,返工,不然尾款扣着。问:装修后多久能出租?甲醛怎么办? 答:如果用的材料都达标,通风15-20天差不多。但建议至少晾一个月。别迷信除甲醛公司,喷的那些封闭剂,时效过了甲醛还是释放。最有效的就是通风、活性炭、湿擦。夏天高温闷几天再通风,重复几次。急着出租的话,可以装新风系统或空气净化器,租客更安心。其实,甲醛问题看材料,用合格板材和漆,不会严重超标。重点看柜子,因为胶水多。便宜出租房,宁可用砖砌橱柜也别用劣质刨花板。🏠 小户型与旧房翻新:出租也要有尊严

⚠️ 特别提醒:两大决策误区
1. “装修越便宜越好,反正出租”
错!隐蔽工程太次,后期维修频繁,租客烦你也烦。水管爆一次,地板泡水全换,成本更高。把基础做好,硬装耐用,软装便宜点无所谓。
2. “环保都是噱头,通风几天就行”
通风是必须,但材料源头控制更重要。劣质板材里的甲醛释放十几年,租客生病你得担责。花多一点钱买E0级板材,比请除甲醛公司靠谱多了。
好了,今天就聊这些。有问题评论区骂我,不,问我。
