💸 预算怎么抓?别信套餐价!
问:四居室装修,到底要准备多少钱?答:没有标准答案,但硬装(人工+辅料+主材)1500-2500元/平米是二三线城市比较靠谱的区间,一线城市上浮30%。别信那些“99800全包拎包入住”的广告——后期增项能坑哭你。我见过太多业主被套餐价吸引,最后多花十几万。注意:先把家电、家具、软装的预算单列出来,硬装别超总预算的50%。很多人想着“一步到位”,结果就是刚装完就吃土。建议预留10%-15%的备用金,装修就是有无穷无尽的意外。常见误区:跟风做复杂背景墙、无主灯吊顶。你算算,四居室光吊顶+灯带就能多出2-3万,何必呢?不如把钱花在好的五金件和开关插座上,这些才是天天摸的东西。
🔨 施工顺序乱不得,不然等着哭

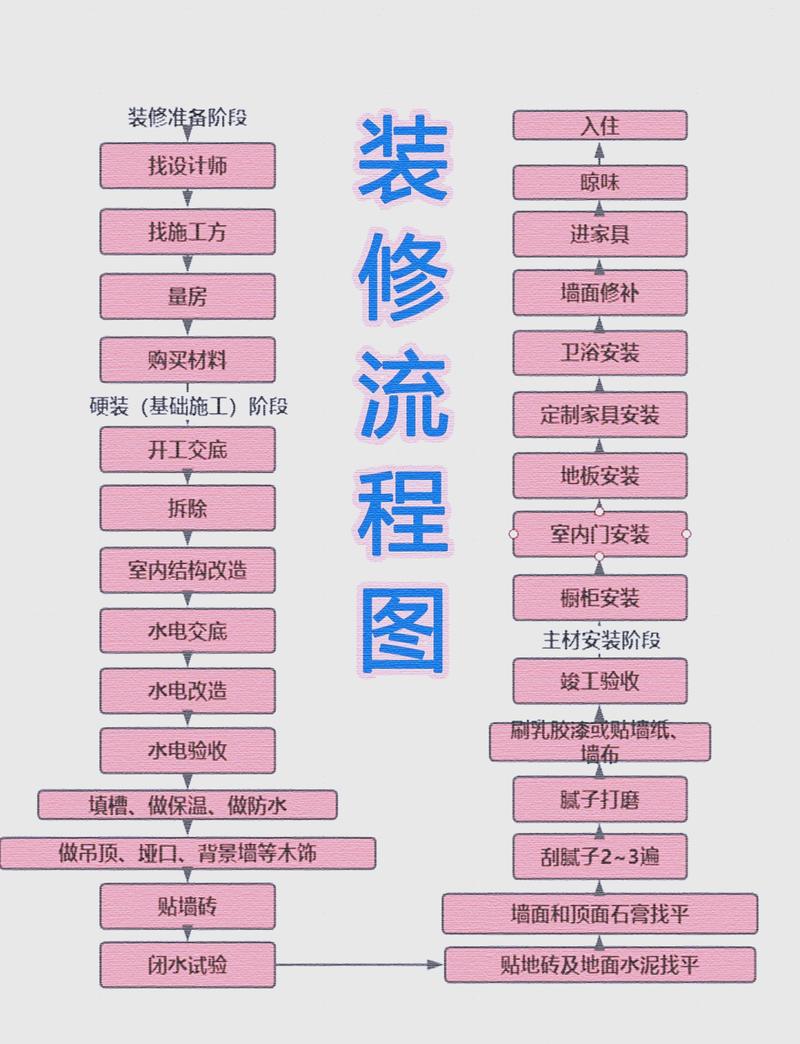

问:第一次装修,施工流程是怎样的?答:拆改→砌墙→水电→泥瓦→木工→油工→安装。听起来简单,但水电定位和瓦工交底要亲自到场! 这两个节点一错,后面全歪。💡 提醒:别等水电干完再想插座位置。四居室常住人口多,你要模拟生活场景——床头插座要带USB,餐桌旁留火锅地插,阳台给扫地机器人留个家。我自己的房子,光厨房就留了12个插座,至今不后悔。工期方面,四居室正常施工期在3-4个月,但前提是材料衔接没问题。瓷砖、定制柜、门套这些生产周期长,务必提前20-30天订货。有个业主,因为忘了订入户门,硬生生停工等了一个月。
🚰 水电改造,隐蔽工程最要命
问:水电改造有哪些坑?怎么验收?答:横平竖直是好看,但点对点走线才省钱,反正以后要贴砖埋起来。强弱电交叉必须包锡纸,否则网络卡到你怀疑人生。水管建议全换,开发商的工程管多数是次品,我见过交房两年就漏水的。验收时:打压试验必须亲自盯! 打到0.8-1.0MPa,保持30分钟掉压不超过0.05MPa才算合格。电路要用相位仪逐个插座测试,左零右火上接地,错一个都不行。特别提醒:厨房、卫生间单独走4平方线,冰箱单独回路,这样出远门关总闸,冰箱还能工作。全屋开关高度统一,别床头插座一个高一个低,逼死强迫症。🧱 瓷砖、地板、墙面,主材里的血泪史

🌬️ 防潮防水,你以为刷了防水就完了?

🌱 环保除醛,急入住?没捷径!

✅ 验收标准,有些细节不验后悔十年
问:最后怎么验收?重点看啥?答:带把靠尺、手电筒、乒乓球去收房。靠尺测墙面平整度,手电筒斜照看乳胶漆沙痕,乒乓球放地上看坡度——卫生间地漏处必须迅速滚过去。所有门窗开关顺畅吗? 把手晃不晃?双层玻璃里有水汽没?推拉门有防撞块吗?这些细节99%的人会忽略。电路:所有插座用相位仪测一遍,特别是厨房带开关的。水路:开所有水龙头看下水速度,接满一盆水猛地倒进台盆,看排水管是否返水。马桶冲十次纸,堵一次就返工。特别提醒:装修尾款至少压5%,搬家一个月后再结清。有些问题不住进去根本发现不了,比如网络模块没接好、空调洞倒灌风。💡 特别提醒:装修小白最容易中招的两件事
1. 别信“免费设计”! 免费设计就是套模板,设计师拿回扣为主。你想想,不收设计费的人怎么生存?必然从材料、施工加价赚回来。找个独立设计师哪怕花几千,能帮你省几万主材钱。2. 别在旺季开工! 金九银十工人忙到飞起,随手一项可能就粗糙了。春节后、梅雨前才是好时机,工人精神好,慢工出细活。我家装修特意选在3月份,师傅说这时候不赶工。好了,这些问答够你折腾四居室装修了。装修是场修行,放宽心,没有完美无缺的家,住得舒服就行。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
