💸 问:三居室装修,到底要准备多少钱才够?
答:先给你个扎心的真实数字:没有25万,别想装出像样的家。 我说的像样,是指材料不差、效果不土、住着不糟心。网上那些10万全包的贴子,你信了就等着哭吧。

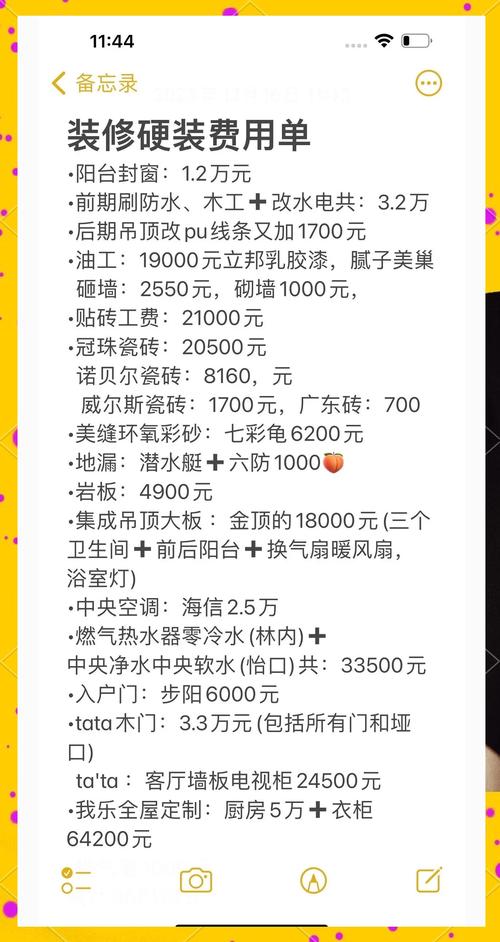

去年我自己装了一套118平的三居,硬装花了14万,软装家具家电又砸进去11万,这还没算中央空调和地暖!注意! 装修公司报价通常只含基础硬装,什么拆砌墙、水电改造、吊顶、刷漆贴砖,但小心增项——比如瓷砖倒角要加钱、墙面拉毛要加钱、垃圾清运也另算。我邻居就被坑了,签合同时8万8,最后结账15万,气得差点报警。
我的建议:先按每平米2000-3000元硬装预算打底,软装另备10万。如果想省心找全案公司,直接翻倍。特别提醒,别在隐蔽工程上省钱——水管电线一旦出问题,刨墙砸地花的钱够你再买一套三居家具。

🔌 问:水电改造,怎么走线才安全还不被坑?
答:点对点走最短路径,别傻乎乎听装修公司忽悠横平竖直。 真的,横平竖直除了让你多掏四五千块,屁用没有。后期你墙上钉个挂画,谁还记得下面有没有管线?都得靠图纸,而图纸只要准确,管线怎么走根本无所谓。

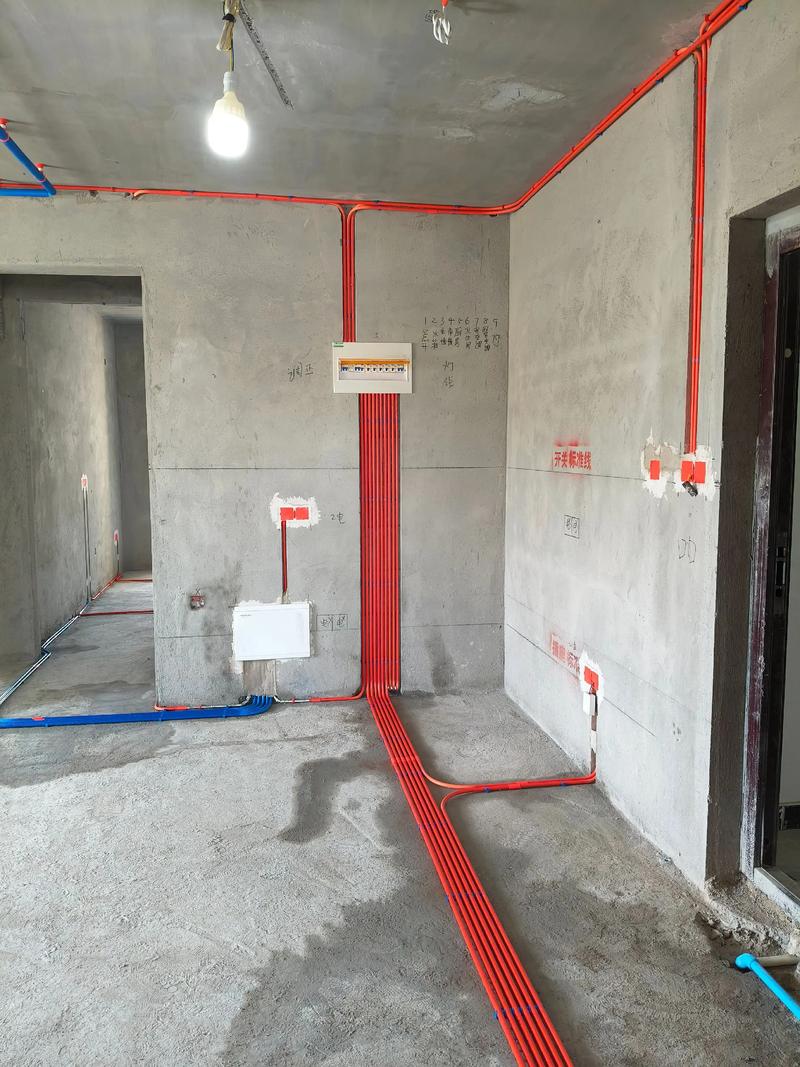

但!厨房卫生间必须走顶,别走地。 万一漏水,拆吊顶比刨地砖简单一万倍。另外,强弱电交叉必须包锡纸,不然你家网速总卡,别怪路由器。电线至少要4平方的给厨房、空调,普通插座2.5平方够用,1.5平方别出现。检查时带上卷尺,线管卡子间距要小于80cm,转角加吊卡,否则水泥一糊管子挤扁了,线抽都抽不出来。
我的惨痛教训:床头忘了留壁灯线,现在半夜摸黑找开关!所以,插座点位图一定要模拟生活场景,沙发旁、马桶边、厨房台面上,多留几个带USB的,记住,插座只会不够用,从没听说谁嫌多。

🛁 问:卫生间防水怎么做才能万无一失?
答:闭水试验不做够48小时,别给工人结账。 这是底线。很多瓦工赶工期,刷两遍防水涂料还没干透就放水,结果后面渗水到楼下,赔钱又丢人。
正确流程:先清理基层,堵好下水管口,墙地面阴角做圆弧处理,然后刷防水,淋浴区至少到1.8米,干区30公分就行。两遍涂料中间要等第一遍干透,像摸塑料皮一样不粘手再刷下一遍。完工后放水,水位别太高,2-3公分,隔几个小时去看下水位线,还要去楼下看天花板,手机手电筒照有没有潮痕。我监理时发现楼下管道根部渗水,直接让返工,工人还唧唧歪歪,别心软,这是你的权利。
💡 附加技巧:门口做个挡水坡,贴门槛石前用堵漏王封实,不然水从门口渗出去,泡了你的木地板,哭都来不及。常见误区:有些人觉得防水层越厚越好,其实过厚反而容易开裂,薄涂多遍才是王道。
🕒 问:三居室装修工期多久算正常?怎么催工期不翻车?
答:90个工作日打底,别信60天完工的鬼话。 我指的是工作日,不是自然日!中间周末不能施工,节假日停工,材料断货等等,实际耗时可能四五个月。急着入住的话,提前规划,别在旺季开工,三四月和九十月份工人最忙,随便一个瓦工都得等一周。
怎么催?把钱卡死在关键节点。签合同时写明每个阶段付款比例和超期赔付,比如每天赔100。但别天天催工人,没用。要盯项目经理,每天问他计划,提前一周确认材料到场没。我用的笨办法:自己画个横道图贴在墙上,完成一项划一项,所有人路过都看见,比嘴说管用。
还有,留点弹性时间。定制家具通常要等35-45天,你地板没铺完就下单,到时柜子来了地面还没干,只能干瞪眼。所以顺序是:开工就订窗户、防盗门,水电做完订瓷砖,找平后订木门橱柜,环环相扣才能快。
🪵 问:全屋定制怎么选板材?颗粒板、多层板、实木芯板,哪个划算又环保?

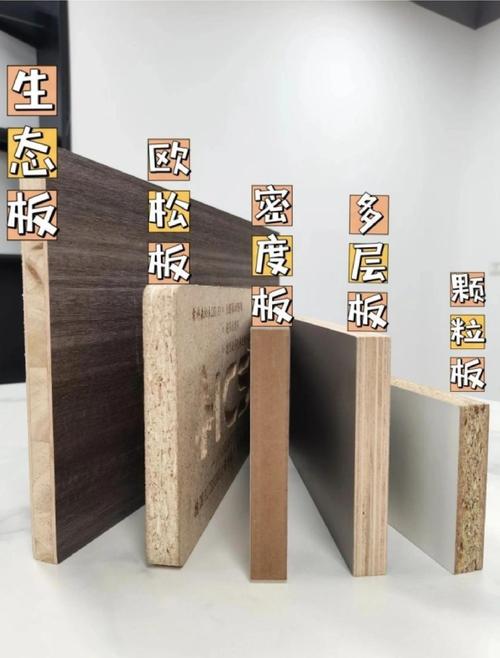

答:预算有限闭眼选颗粒板,但一定认准大牌和环保等级。 别听商家吹多层板多好,小作坊的多层板胶水比颗粒板还多,甲醛爆表。颗粒板稳定性好,只要达到国标E1级(现在新国标E0都有了),柜体妥妥没问题。门板要高颜值就上肤感膜或PET,但基层还是颗粒板。
实木芯板呢?贵,而且变形风险大,除非你家是中式必须实木纹理,否则没必要。重点来了:投影面积报价都是坑。一定要问清楚包含什么:铰链带不带阻尼?抽屉多少一个?拉篮、灯带、玻璃门统统加钱!我的衣帽间最初报价1万2,最后加这加那变成2万3,气得我删了设计师微信。
💡 避坑指南:签合同时把板材品牌、型号、环保等级写死,比如“爱格W980柜体+激光封边”,到货开箱验真伪,扫码查防伪。别信口头承诺。

🌿 问:装修完甲醛怎么散最快?那些除醛神器有用吗?
答:闷放法最有效,高温高湿加速释放,然后强力通风。 扯什么绿萝、活性炭能除醛的,都是心理安慰。一盆绿萝吸的甲醛还不如你放个屁来得快。活性炭饱和了还会释放,懒人别用。
我实践过的狠招:夏天关窗,开加湿器和暖气(或地暖),室内温度提高到30度,湿度70%以上,闷12小时,然后打开所有门窗、工业风扇最大档对着窗外吹2小时。循环一个月,比自然通风半年效果好。只是要有人守着,怕家具变形。
当然,源头控制才是王道。买板材E0以上,乳胶漆选有蓝天使认证的,窗帘布艺洗一遍再用。入住前务必请CMA检测机构上门采样,别用那种几十块的手持检测仪,都是玩具。我家检测时0.03mg/m³,稳稳的。
⏳ 问:旧房三居翻新,有啥特别要注意的?
答:先查墙体和管道! 老房子说不定是沙灰墙,一铲掉渣,必须铲到红砖重新粉水泥。别抱着侥幸心理刷界面剂,没用,以后掉皮空鼓烦死你。还有下水管,铸铁的老化锈烂,最好换成PVC的,顺便包上隔音棉。
另一个坑:电表容量可能不够。现在厨房电器、空调一大堆,老电表才40安,一开即热热水器就跳闸。提前联系电力公司增容,否则你满屋新电器用不了。
门窗也是,旧窗密封差,冬天透风,换了断桥铝中空玻璃,安静节能。但换窗要在拆旧后马上量尺,制作周期20天。我忘了这茬,结果墙都刷完了窗框还没装,遇到暴雨,我家变水帘洞,简直崩溃。
🪟 问:阳台封不封?封的话选什么窗型?
答:封!必须封!断了在阳台养花喝茶的念想吧。 现实是阳台不封,一年积灰、夏天蚊子、冬天冷风,最终变成杂物堆。如果你家就一个阳台连着客厅,更得封,让客厅显大,还能多出个书房或地台区。
窗型推荐断桥铝平开窗,内开内倒最好。别用推拉窗,密封隔音都差。但内开注意别碰头,我已经撞了不下十次,差点脑震荡,准备贴防撞角。玻璃选双层中空或三玻两腔,隔热隔音。
封阳台前问物业允许方案,有的小区要求统一外观。而且施工时外沿要做好斜坡防水,打发泡胶后外部用耐候胶再封一遍,不然后期渗水墙皮脱落,楼下找你麻烦。
🏠 问:最后悔的装修决定是啥?能说几个让大家避雷吗?
答:跟风做了开放式厨房! 咱中国家庭炒菜油烟大,别信抽油烟机能hold住。我家每次炒完辣椒,客厅沙发都是味道,后悔没装个折叠门。如果非要开放,至少配个强力集成灶,并预留门框位置,以后还能补救。
第二,用了柔光砖做地面。好看是好看了,但显脏到发指!一根头发跟刻在上面的似的,每天拖地三次还是觉得脏。有洁癖的别碰,乖乖亮面砖或木地板。
第三,插座留少了,尤其厨房。电饭煲、微波炉、空气炸锅、破壁机……台面排插乱成蜘蛛网。所以,厨房台面至少5个带开关插座,离台面30公分高。
第四,柜子没做到顶。留个顶面接灰,上面堆杂物还丑。现在我一抬头就闹心。
💣 特别提醒:装修小白最致命的两个思维!
1. “熟人装修更靠谱”——大错!恰恰是熟人抹不开面子,做得不好不好意思说,价格也不好砍。最后出了大问题,连朋友都做不成。我表姐找她堂哥装修,墙面开裂一年没人修,一提就翻脸。记住了,装修是生意,不是人情。
2. “开工前就能定下所有东西”——太天真了!装修过程处处是变数,进度、喜好、预算都会变。留点余地和弹性,别死磕最初设计图,否则你会焦虑死。我的沙发背景墙本来要做硬包,后来觉得贵,改用石膏线造型,省了三千,效果更复古,意外之喜。
