材料选不对,墙塌了哭都来不及

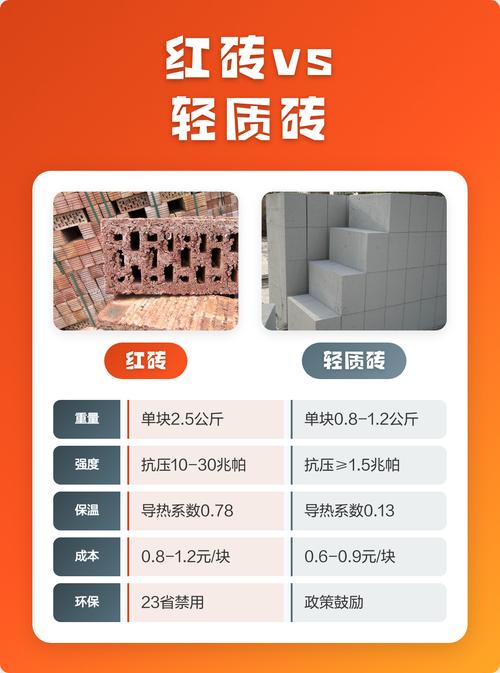

问:新建墙体用什么砖最好?红砖、轻质砖还是加气块? 答:💡家装首选轻质砖(加气块),工装或者潮湿区域考虑红砖。别动不动就用红砖,那玩意儿重得要死,老房楼板根本扛不住。轻质砖自重轻,隔音保温都还行,关键是便宜省空间。但卫生间那块,我还是建议用小红砖或者水泥砖,防潮好一点。✅ 注意:轻质砖吸水率高,粉刷前一定要湿水,否则后期百分百空鼓。问:小户型新建隔墙,怎么选材才能更省空间? 答:👀 省空间就两条路——要么用75系列轻钢龙骨加石膏板,要么用6公分薄型加气块。前者能走电线,后者挂重物更安心。我见过最蠢的操作是拿12公分红砖砌小房间,瞬间吃掉一平米,房价多贵啊!❗误区:千万不要为了省钱用木龙骨,受潮变形,门套开裂的时间问题。施工狠活,你不盯着工人就乱搞


关键区域,防水防潮一失足成千古恨
问:卫生间新建墙体如何做防水? 答:卫生间墙体,分三步。第一步:底部必须做水泥基座(地梁),就是上面说的止水梁,浇筑后养护两天。第二步:墙面抹灰找平后,涂刷防水涂料,刚性防水刮到顶,地面用柔性防水,交界处做圆角处理,涂料干透再贴砖。第三步:门洞两侧的防水要外翻30公分,别让水汽顺着门口渗出来。💡 我一般会用雨虹或者德高的防水,别吝啬这桶涂料钱。问:砌墙过程中有哪些常见误区? 答:见过太多翻车了,说几个气到吐血的: 1. 工人在砂浆里加洗衣粉!为了好抹,但后期强度崩的,一敲一个洞,看见直接让他滚。 2. 砌块不洒水。干燥的砖会把砂浆里的水吸干,粘不牢,直接导致整面墙松散。 3. 顶砖斜砌。梁下一两砖的位置,必须用标准砖斜着挤紧,等沉降两三天再做,不然顶部开裂没跑。 4. 过门梁用木方?找死。必须用预制混凝土梁或角钢,搭接长度至少门洞宽加50公分。验收和预算,心里没谱就被坑

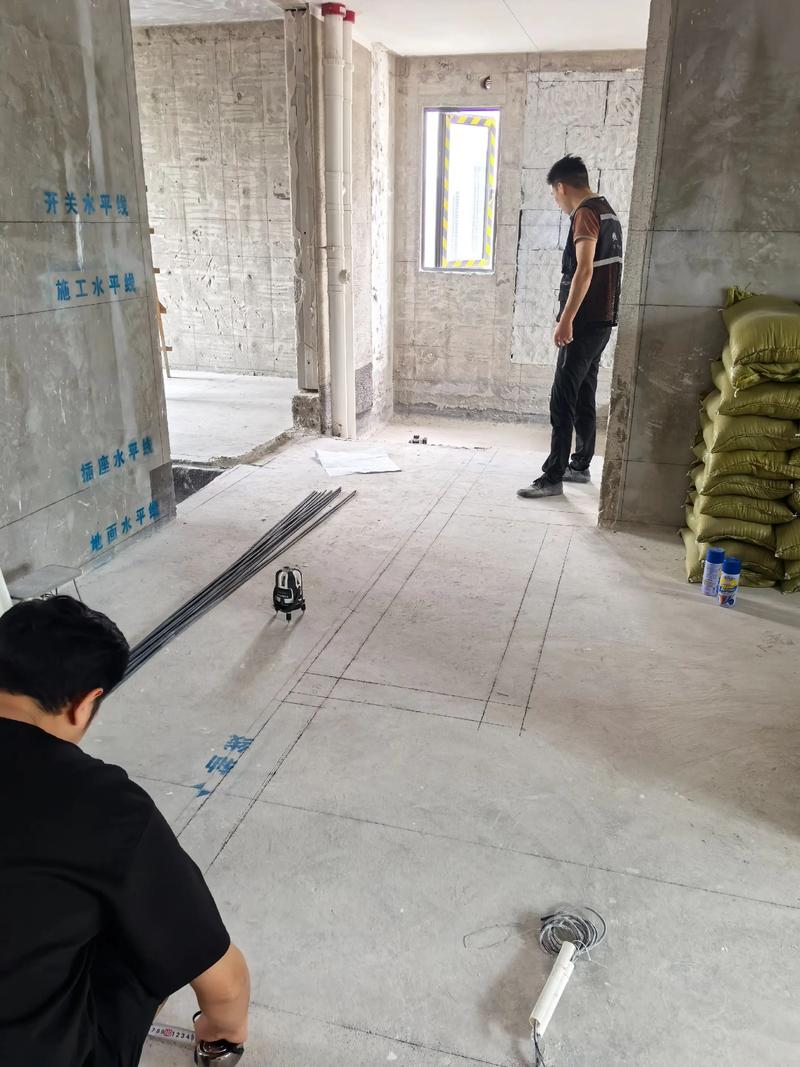

问:如何控制砌墙的垂直度和平整度?验收标准是什么? 答:施工中,每砌30公分高就拉一次线,用2米靠尺靠一靠,垂直度偏差小于4毫米,平整度偏差小于3毫米算合格。验收时直接上工具:靠尺、塞尺、直角尺。墙角必须90度,否则后期柜子装不上别怪我没说。❗ 如果发现墙面波浪起伏,别听工人说腻子能找补,超过5毫米必须敲掉重粉,腻子太厚会掉。问:墙体新建包括挂网、批荡等工序,预算大概多少? 答:各地人工不同,给个参考范围。12公分轻质砖墙,包工包料大概180-240元/平米(含双面抹灰)。红砖墙贵20%左右。这个价不含挂网,满挂钢丝网另加15-25元/平米。止水梁另算,一般100-150元/米。💡 谈价格的时候,把材料搬运、垃圾清运写进合同,有些工头低价接单,后期加钱加到你肉疼。问:墙体新建的合理工期是多久?如何管理? 答:正常速度,一个泥工一天砌8-10平米。100平米的房子,新建墙大概20平米左右,砌墙2天,含植筋放线。关键是养护时间不能省:砌完等沉降3天,抹灰每遍间隔1天,总养护期至少5-7天。所以从进场到水电开槽,建议留10天左右。千万别催,一催就开裂。问:旧房翻新时老墙体拆除新建有什么特别注意的? 答:老房拆墙,先确认是不是承重墙!否则坐牢去吧。然后,拆墙要从上往下,禁止大锤直接砸底墙,容易塌。新砌墙如果遇到老墙是石灰砂浆那种,粘结差,一定要把粉层全部铲到砖,再湿水植筋。特别提醒:老房楼板可能预应力,开槽打钢筋?你胆子也太大了,就近延线盒走明管吧,或者加厚地面找平层。特别提醒,小白千万别犯傻

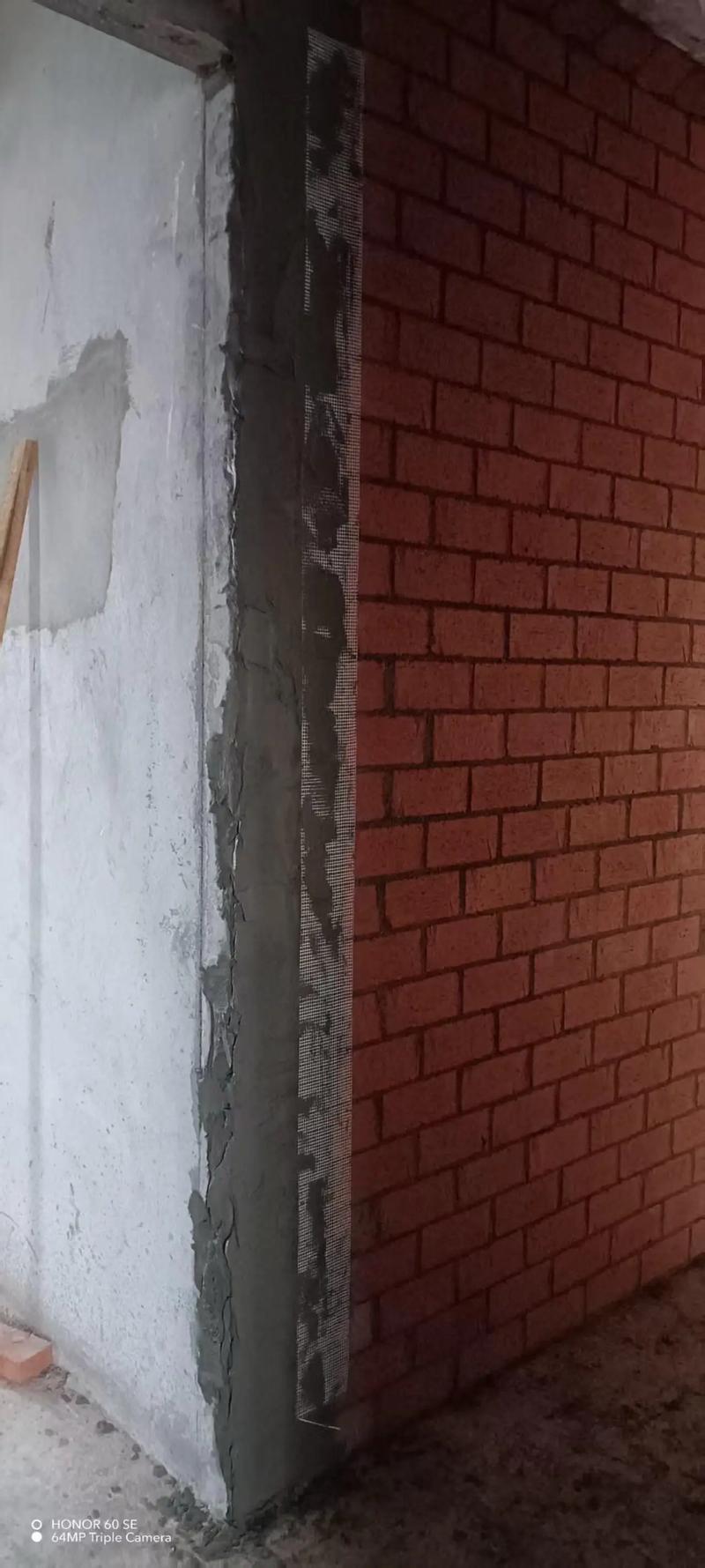

💡 别信“零甲醛”的玻化砖上墙瞎折腾。有的设计师忽悠你卫生间用玻化砖,轻薄省空间,但粘不牢啊!要用专用瓷砖胶加背胶,成本翻倍,而且墙体新建的干燥度要求更高。没干透就贴,过两年掉砖,砸到人你全责。 💡 别在砌墙阶段省钱省工序。止水梁不做、挂网偷工减料、养护不洒水,当时看不出来,半年后裂缝、潮湿、发霉全来了。到时候返工代价是现在的三倍。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
