精装房改造:工程师掏心窝子的10个问答,看完省下10万块

关于预算与合同

问:精装房改造到底要花多少钱?我总听人说无底洞,吓都吓死了。答:先给你一颗定心丸——控制好了,1500元/平就能出质感,上不封顶那是自己作的。 常见误区是上来就拆墙改格局,那预算立马飙到3000+。 听我的,局部改造才是省钱王道。 比如只换地板墙面,不动厨卫,90平房子7-10万全搞定,含家具! 但注意❗ 这笔钱里必须有15%做备用金,因为拆开地面发现防水烂了、线路老化这种意外太常见了。 合同阶段就要写明增项不超过总价5%,超过部分你拒付,白纸黑字敲死它。 说实话,见过太多人预算表漂亮,最后翻倍。 为什么? 因为工长总说“这个开关位置不好,加一个吧”、“这儿不包隔音棉以后后悔”——你一心软,钱就飞了。 所以,预算单上每个项目要精确到米、个、平方,别写“电路改造一项”,必须拆成“开槽XX米,2.5平线XX米”。 这样你才能掐住脖子。 品牌建议? 地板用圣象或大自然的中端强化复合,80-120元/平,脚感不输实木还耐造;墙面用多乐士或立邦的儿童漆系列,即刷即住,别信什么进口硅藻泥,多半智商税。 总之,不是花得少,是花得准。

问:找装修公司还是找工长?朋友推荐的那种游击队敢用吗?

答:敢! 前提是你自己得懂点儿,或者脸皮够厚天天盯工地。 我反而更建议找工长直做,少了装修公司抽成30%,但必须签正规合同并查验电工证、焊工证。 公司派单那种,设计师就是个销售,画个图就消失,后面工长根本不按图施工——这种破事我处理过太多。 强烈建议先看工长在建的精装房工地,别只看样板间,突击去看,烟道口有没有密封,瓷砖空鼓多不多,这些才见真章。 价格参考:纯施工半包,北京上海这种一线,靠谱工长报400-600元/平,低于350你反而要警惕后期增项。 还有一招:合同里注明“所有辅材进场前必须业主验收签字”,水泥要钻牌或海螺,别让工长拉回一车过期的。 最后,千万别一次性付款! 按3-3-3-1节点给,尾款留10%入住一个月再付,这能治大部分拖延和扯皮。

精装房改造预算清单明细表格手写实拍
精装房改造预算清单明细表格手写实拍

关于施工与材料

问:精装房改造,到底先刷墙还是先换地板?顺序错了会怎样?

答:这问题能逼死强迫症。 标准做法是:拆旧→水电改造→墙面处理→地面铺装→安装灯具开关→进家具。 但精装房改造多数不动格局,所以更灵活。 我建议先做墙面,哪怕只刷漆。 因为刷漆难免落灰点子、滚筒溅开,要是先铺了地板,你擦缝儿能擦哭。 不过话说回来,如果你只是局部换几块地板,那就先保护好原地板,再施工墙面。 注意❗ 无论哪种,地面保护必须做到位,用厚质发泡膜加多层板,胶带封边,别听工人说“会注意的”,砖角砸个坑你就永远看着闹心。 常见误区是有人先换门,结果搬材料磕了门套,哭都来不及。 顺序搞对,工期至少少扯皮一周。 工期管理上,紧凑的80平改造,14天能完成,关键在材料提前下单、师傅紧密衔接。 自己画个进度表,每天下班去拍照留底,群发工长,形成压力——这招屡试不爽。

问:水电改造有必要全改吗?还是局部断点改造就行?别忽悠我。

答:看房龄! 5年内的精装房,主线不用动,断点改插座位置、加网线即可,成本2000-4000元。 但若是10年以上,或者开发商用的电线缩水成1.5平方的,必须全改! 不然后期用个取暖器就跳闸,地线都没接,那是玩命。 我见过最离谱的精装房,冰箱插座和照明一路线,冰箱一启动灯就闪,这种必须重新分路:厨房、卫生间、空调各专路,最小2.5平线,厨房主线用4平。 改造时注意,墙面开横槽不能超过30公分,尤其承重墙,一开深槽,楼怕是要抖。 还有网线,开发商预埋的五类线趁早抽了换六类或超六类,等你用千兆宽带就懂我的先见之明了。 验收小技巧:带上相位测试仪,十几块钱,插每个插座,看接线对不对;摇表测绝缘电阻,小于0.5兆欧赶紧返工。 别指望物业验收,他们只看亮不亮。

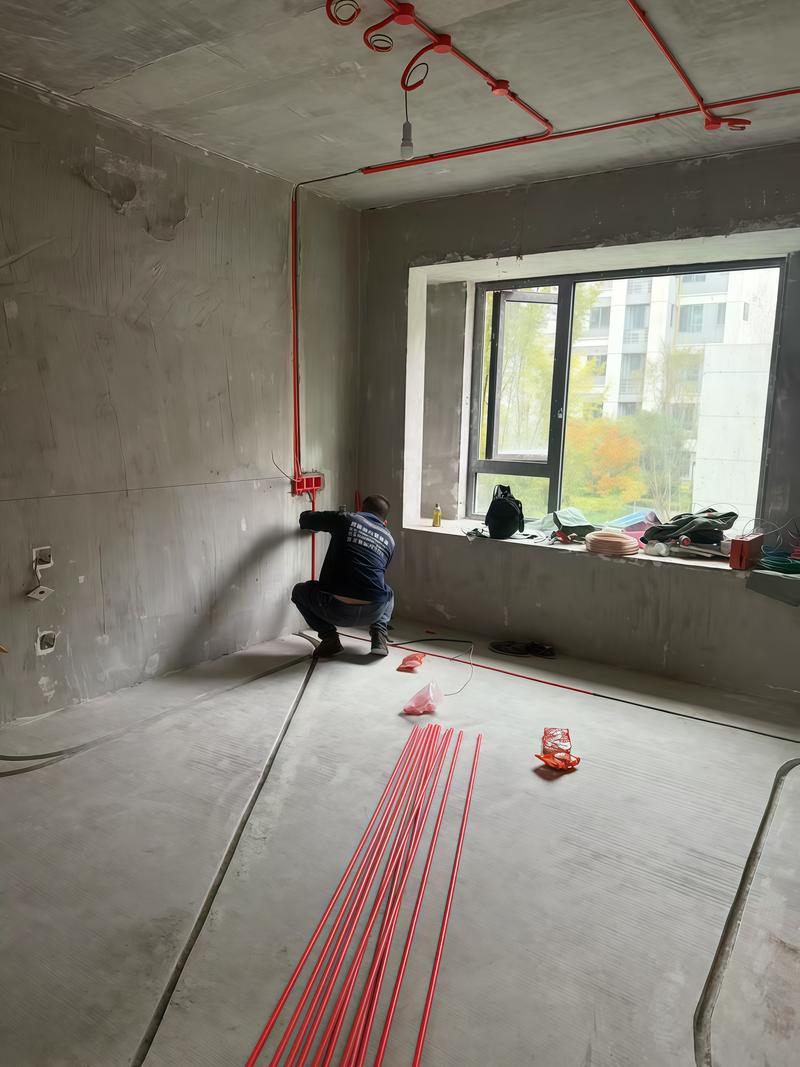

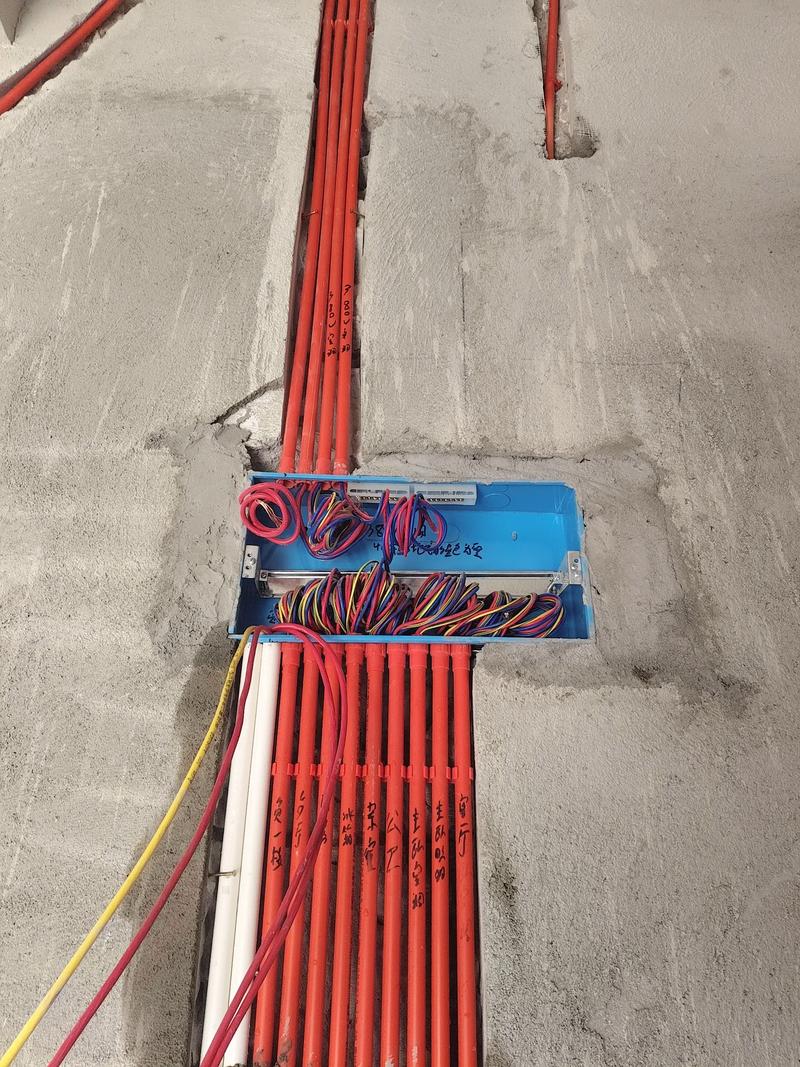

精装房改造水电开槽布管施工现场实拍
精装房改造水电开槽布管施工现场实拍

问:厨卫防水到底要刷多高?闭水试验多久靠谱?

答:卫生间淋浴区,防水刷到1.8米高! 非淋浴区0.3米,但建议满墙刷,差不了几个钱,隔壁卧室衣柜不发霉才是真省钱。 厨房地面加墙面30公分,水槽后刷到1.2米。 材料别用灰浆,直接上聚合物水泥基,比如雨虹HCA系列,弹性好。 闭水试验必须做满48小时! 24小时根本不够,有些渗漏很慢。 去楼下邻居家,用强光手电斜照管道根部、墙角,哪怕是水渍没滴落都算不合格。 特别提醒💡 门槛石底部也要刷防水,形成挡水坎,很多人忘记这里,导致水顺着砂浆层渗到客厅地板下,鼓起一大片,那时就晚了。 还有地漏,装完要用塑料袋塞严,防止水泥块掉进去堵死;

问:环保除醛,是不是装修完放俩月、摆点绿萝就成了?

答:天真! 甲醛释放周期长达15年,通风只能减少游离甲醛,板材里的你吹不走。 我的主张是从源头掐:所有胶水自己买,瓦克的玻璃胶、百得的白乳胶,别用工人带的杂牌;柜体板材尽量用爱格或克诺斯邦的F级颗粒板,或者兔宝宝的E0级杉木芯生态板。 确实预算有限? 那就少做定制柜,多用金属衣架+成品实木柜。 入住前,密闭12小时再测甲醛,0.08mg/m³以下再住人。 超过0.1,新风系统全天开或者买大功率工业风扇对着窗外吹,加速换气。 绿萝? 心理安慰剂罢了。 活性炭包有用但一周就饱和,得暴晒再用。 最粗暴有效的法子:关窗密闭一天让室温升高到30度,然后突然开窗大风量吹,反复三五次,比放三个月效果好——这叫强制释放法,工程师实测有效。

关于验收与入住

问:验收时哪些地方最容易藏猫腻?给我列个红黑榜。

答:直接上干货! 带一把空鼓锤、一个水平仪、一个手电。 第一,敲全屋瓷砖,空鼓率单片≤15%,中心不能空,超过就灌浆或重铺。 第二,用长靠尺或水平仪检查墙面平整度,误差超3mm,后期装射灯一照全是波浪。 第三,看所有打胶处,窗框、踢脚线、柜子收口,是否饱满顺滑,有没有气泡,胶的好坏差十倍价钱。 第四,检查排水坡度,往地漏倒一盆水,看是否快速流走不积水。 第五,强电箱每个回路标签清晰,漏保每月按一次测试。 最坑的是:五金件里预埋了生锈螺丝或者用塑料胀管,你当时看不出,半年后毛巾杆整个脱落。 建议所有挂重物的五金,自己买慧鱼的尼龙锚栓,几毛钱一个,承重几十公斤。 验收不签字别付款,发现问题开整改单,整完再签,态度要硬。

问:精装房改造工期怎么管?我请不了假盯工地啊。

答:不用全天候,关键节点到场就好。 拆旧、水电定位、防水验收、竣工验收,这四个你必须出现。 其他时候,让工长发每日进度照,厨房卫生间区域多拍。 工期延误罚则在合同里定死,每拖一天扣50-100元。 但也要人性化,偶尔卡材料,别太较真,防着工人心里有气故意使坏。 常见延误:定制门和柜子量尺往返错漏,你一定复尺签字,错一点都不行。 整体工期,80平改造15-20天是正常,超过30天要么工艺复杂要么管理稀烂。 管理工具就微信群置顶,消息免打扰关掉,有问题@工长,两小时内必须回复,不然电话轰炸。 把自己武装成最难搞的业主,你就赢了一大半。

精装房改造验收入户门保护贴膜实景
精装房改造验收入户门保护贴膜实景

问:小户型精装房,怎么显大又实用?感觉砸墙是唯一出路吗?

答:砸墙? 那得看是不是填充墙,承重墙你动不了。 其实视觉显大有奇招:墙面颜色用浅灰或奶油白,一个空间里不要出现超过三个颜色;窗帘顶天立地,挂到天花板下沿,拉伸层高;家具选细腿、悬空,扫地机器人能钻进去,地面露得多,空间就透了。 收纳上,柜子做通顶,不留积灰层,里面不用隔板用挂衣+抽屉,利用率高两倍。 强烈建议把传统茶几换成边几或可移动推车,占地小,小孩玩耍也安全。 卫生间不好干湿分离? 用淋浴帘加挡水基,三百块搞定,别折腾砌墙,又贵又缩小地方。 灯光多点分散,不要一灯走天下,灯带、射灯、落地灯配合,层次感立刻上去。 记住,小户型精装改造核心是“减法”,不是“加法”。

问:旧房精装翻新,铲墙皮看到什么就要警觉了?

答:铲到红砖墙! 若原墙面是沙灰层,一搓就掉沙,必须铲到基层重新水泥砂浆找平,否则刷漆后必定大面积空鼓开裂。 有些老房子用的腻子一遇水就软,也得铲。 这就意味着费用暴增,每平多40-60元。 所以下手前,自己泼水上去用手抠一下,能抠出一个坑就别犹豫。 另外,下水管老房多是铸铁,锈得跟酥皮月饼一样,改造时顺手换PVC管并包隔音棉,免得楼上冲水你听得一清二楚。 窗户也是,单层玻璃密封条老化,冬天冷死还灌风,换成断桥铝双层中空,一平米600-800,值得投。 最怕的是白蚁! 旧房木龙骨吊顶里可能生虫,拆开发现木屑粉末,立即停工,找专业白蚁防治,这钱不能省,不然你新家具全遭殃。 翻新就是揭开伤疤,要有心理准备。

特别提醒

💡 小白决策第一雷:贪便宜比总价。 装修报价不是越便宜越好,要看细项。 有一家报8万,另一家报10万,可能8万的漏了所有五金安装费、垃圾外运费,后期改不了增补到12万。 永远对照工艺说明比价。 第二雷:盲目信短视频的“改造魔法”。 网上几十秒变豪宅的,要么钱堆的,要么摆拍。 真实的改造,总会留下一些开发商设计的无奈痕迹,比如那拆不掉的大横梁,不如用弧形弱化或者干脆露着刷黑当工业风。 接受不完美,是装修的第一课。 你花的是真金白银,不是游戏币,所以每一步都问自己:这是我要的,还是别人晒图里的? 祝你能住进真正自在的家,而不是样板间。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
老房翻新,你以为敲掉墙重刷就算完?太天真了!——一位装修老炮的掏心问答
上一篇 2小时前
简装不简单:装修工程师踩坑后写下的12个灵魂问答
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
