我干了十五年装修,最怕的就是“老房翻新”。真的,比做别墅还累。为什么?因为全是坑啊,你一锤子下去,不知道敲出来的是砖头还是隔壁老王家的电线。不过话说回来,老房翻新后那种脱胎换骨的爽感,也确实是新房给不了的。今天就以问答形式,跟你聊聊那些必须知道的事——别嫌我啰嗦,这可都是花真金白银买来的教训。
🔨 拆改与结构:别一上来就抡大锤!
问:老房翻新第一步到底干什么?是不是先拆光?

答:错!千万别先砸。第一步永远是——找原始结构图,去物业、去档案馆,或者厚脸皮敲邻居门。老房子,尤其是90年代以前的砖混结构,那墙可不是你想敲就能敲的。我见过太多愣头青,一锤子下去,楼上裂缝了……赔了八万。✅ 正确顺序:确定承重墙和非承重墙——加固需要改动的门洞(预制板顶过梁,懂吧?)——再拆除非承重部分。💡 注意:即使是非承重墙,如果上面有梁,拆之前也要做临时支撑。别信工头说的“没事”,出了事他跑得比兔子还快。

问:旧墙面空鼓了,是不是直接铲掉重抹就行?
答:铲?你以为铲锅巴呢。老房子墙面抹灰层,有的还是石灰砂浆,你光铲掉表面腻子,后面该掉还是掉。我的标准做法:铲到红砖或者混凝土基层。 别嫌麻烦,这可是底子。然后洒水湿润,刷界面剂(墙固),再重新水泥砂浆找平。❗常见误区:有些工人直接挂网刮石膏,当时平了,过一年就大面积开裂。参考价格:铲到基层+抹灰,大概每平多花30-50元,但值!
水电改造:埋在地下的,看不见才最要命
问:老房水电,全换还是可以局部改造?

答:一句话:除非你只住了三五年,否则全换!尤其是铝线、铸铁管,留着过年吗?铝线载流量小,接个电暖器都可能跳闸。铸铁管生锈堵塞反味,想想都酸爽。我强烈建议:全屋电线换成铜芯线,厨房卫生间单独回路,进户线最好10平方毫米以上。如果你家还在用刀闸开关……啥也别说了,立刻换配电箱带漏保。至于水管,那必须全换PPR啊,走顶最好,虽然费点钱,但万一漏水,拆吊顶总比砸地板强。参考价:100平米老房水电全改,大概1.5-2.5万,根据走线复杂程度浮动。💡 验收小技巧:水管打压别只看半小时,打到0.8-1.0MPa,保持2小时,掉压不超过0.05才行。

厨卫与防水:最烧钱也最不能省的地方
问:卫生间翻新,防水到底要不要重做?
答:你这个问题问得我血压有点高。这么说吧——除非你打算以后给楼下免费装修,否则必须重做!老房的防水层,时间久了脆化开裂,根本不顶用。哪怕挖开地砖看着是干的,那也是假象。我的施工标准:先做基层找平,然后刷两遍柔性防水涂料,墙面至少刷到1.8米高,淋浴区刷到顶。做完必须闭水试验48小时!约上物业、楼下邻居一起看,大家签字画押。💡 注意:老房子很多卫生间是预制板沉降式的,那种更麻烦,必须把回填层挖开,彻底清理,做二次排水,再重新回填防水。这种大概要多花三四千。
问:老房厨卫的旧瓷砖,能不能直接在上面贴新砖?
答:能是能,但我不推荐。老瓷砖表面光滑,直接贴容易空鼓脱落。除非你用专用瓷砖胶薄贴,那也得把旧瓷砖表面打毛,或者刷背胶。不过这样一来,厚度增加,门套可能就不合了。还不如老老实实敲掉重铺,顺便检查背后有没有隐藏的漏水点。我见过一客户,瓷砖没翘,但背后水管接头渗水,差点把楼下吊顶泡塌……想想都后怕。
问:老房要不要装地暖?暖气片改地暖行吗?
答:实话实说,老房装地暖,是提升幸福感最直接的方式之一——但你得接受地面抬高8-10厘米。进门可能要加个小坡,室内门可能要重新调整。暖气片改地暖?技术上可行,但最好把分集水器和管路全换,因为老管径不一定匹配地暖的流量。另外,注意水温,暖气片一般需要70-80度,地暖40-50度就够了,所以要加混水装置。💡 特别提醒:如果楼下没住人,或者没吊顶,地暖保温板一定要选好的,别让热量跑楼下去了,白烧钱。
门窗与其他细节:让你后悔的往往是小件
问:老房子木门窗挺新的,保留下来刷漆行吗?
答:哎呀,情怀归情怀,性能是性能。老木窗密封性极差,冬天灌风,夏天漏冷气。现在断桥铝窗,隔音隔热,一平也就六七百,你一年空调费省下来的钱,两年就回本了。如果是实木门,保留下来做做翻新还行,毕竟那木头现在可买不起了。但门套和五金,果断换掉!合页、把手这些,用久了会摩擦变形,关不上门是常事。💡 注意:换窗户一定要在拆改阶段就测量下单,因为制作周期长,别等到快完工了才安,耽误工期。
问:老房翻新后,甲醛问题怎么弄?晾半年够吗?
答:晾半年?那是心理安慰。甲醛释放期长达15年,靠通风只能降低游离在空气中的浓度。所以,核心在于源头控制——所有胶水都用无醛的,腻子用成品耐水腻子,别让工人现场掺胶。板材尽量选实木指接板,或者达E0级的人造板。装修完,夏天关窗闷三天,再开窗强排风三天,反复几次。入住前,找CMA认证机构检测一下,花几百块买个安心。别信那些除甲醛的喷雾,大多就是封闭剂,过阵子照样反弹。
预算与工期:控制不好就是无底洞

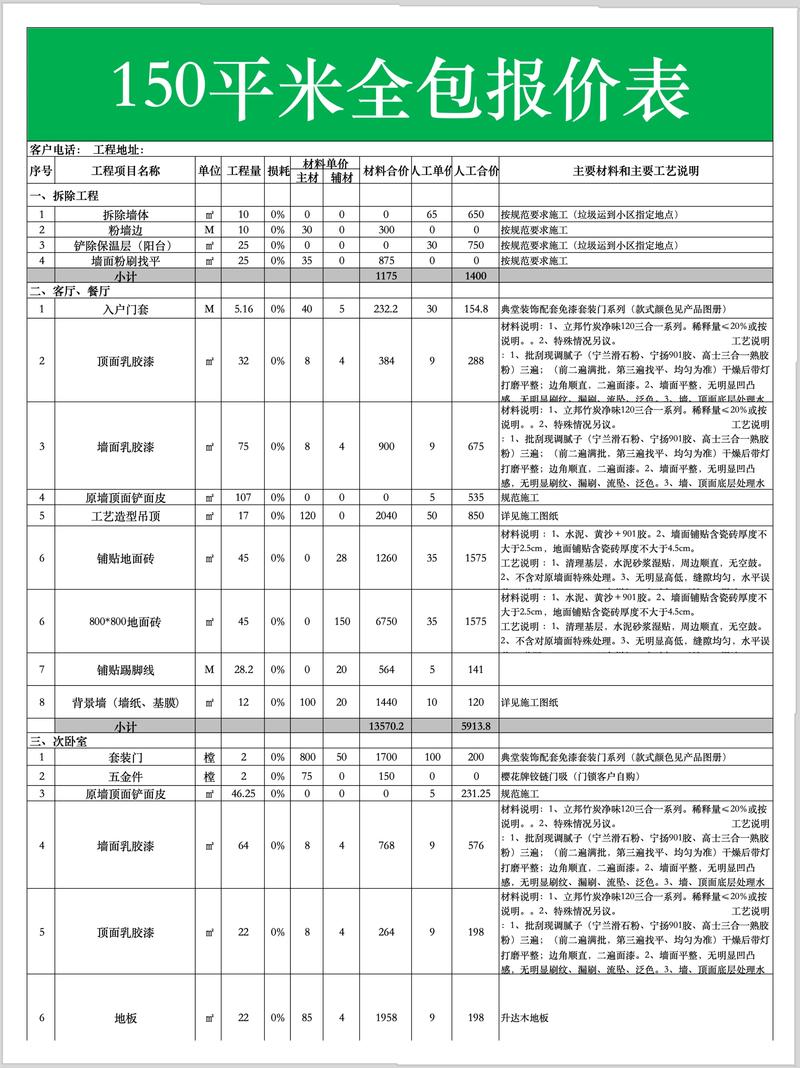

问:老房翻新,预算怎么做?为什么总超支?
答:哎呀,说到这个我就来气。你总想着这儿省点儿那儿省点儿,最后发现没省下,反而多了拆改费。记住一个公式:老房翻新总预算 = (新房装修预算 × 1.3) + 意外准备金(15%)。为什么?因为老房有太多“看不见”的东西:拆旧垃圾清运费,大概一车五六百;铲墙重抹要加钱;水电增容可能要换电表;物业敲竹杠也要备着……所以,别把预算卡太死。常见误区:一开始就买昂贵的家具,结果后期水电增项没钱付,停工扯皮。
问:一般翻新要多久?怎么跟工长约定工期?
答:80平米老房,彻底翻新,紧凑点60-70天。但必须提前说好!合同里写上关键节点:拆改3天,水电7天,瓦工15天,木工油漆15天,安装收尾10天,散味7天。每个节点延期要扣款,比如一天200元。不过,我也得替工长说句话,老房施工中经常遇到突发问题,比如墙体歪斜需要多找平一层,这时候你也要有点弹性,别把关系搞僵。毕竟,让他带着怨气干活,质量就堪忧了。
问:我是找装修公司还是直接找工长?怕被坑。
答:这是个永恒的问题。如果你自己懂点行、有时间盯,找个靠谱工长(带自己班组的)最划算,直接省下30%的管理费。但如果你完全是小白,找个口碑好的半包公司,虽然贵点,有个约束。啥也不懂就选全包?那是坐等被宰。💡 建议:不管找谁,材料必须自己验收,合同里写清辅材品牌型号,比如“金隅水泥”“伟星管”,别写“优质水泥”这种鬼话。
问:老房翻新最难的是什么?
答:最难的是……邻居!你砸墙他投诉,你运垃圾他嫌脏,你打孔他说震裂他家墙。所以,开工前拎点水果去楼上楼下左邻右舍打个招呼,留个电话,随叫随到。我就碰到过因为施工噪音,邻居直接把老人送过来躺在现场的!你说怎么办?最后免了邻居家两个裂缝修补费才完事。所以,人情世故也是老房翻新的一部分啊。
💡 特别提醒 1:千万别以为“不动墙”就不需要审批。很多老小区,即使你只改内部,也要去物业备案,否则装修押金不退,还可能被勒令停工。尤其涉及改动燃气管道,必须找燃气公司,千万别自己瞎搞!
💡 特别提醒 2:老房翻新最大的省钱误区——先住着,只改局部。你想想,改个卫生间,灰满屋,停水停用,全家人陪着受罪。最后发现厨房更旧,墙地也不搭,再次折腾。还不如狠狠心,一次性彻底搞,虽然当时痛,长远爽啊。
