预算与前期:别被忽悠瘸了
问:餐厅装修,大概要准备多少钱?答:说实话,这问题就像问“吃顿饭多少钱”——你要是去苍蝇馆子,人均30;去米其林,1000起步。餐厅装修也是,丰俭由人。但普通中小餐厅,我给你个实在区间:按建筑面积算,低成本简装600-800元/平米,中档大众餐厅1000-1500,讲究点的高端餐厅2500往上没顶。注意⚠️ 这个价不含厨房设备、桌椅软装!很多新手以为装修就是刷墙铺地,大错特错。后厨设备、排烟系统、消防改造才是吞金兽。尤其是消防,改动喷淋头一个点位就要两三百,整下来经常好几万没了。所以,做预算时,一定把设备、消防、通风单独列出来,别混在硬装里,不然最后超支超到你怀疑人生。
水电与防水:看不见的地方最要命

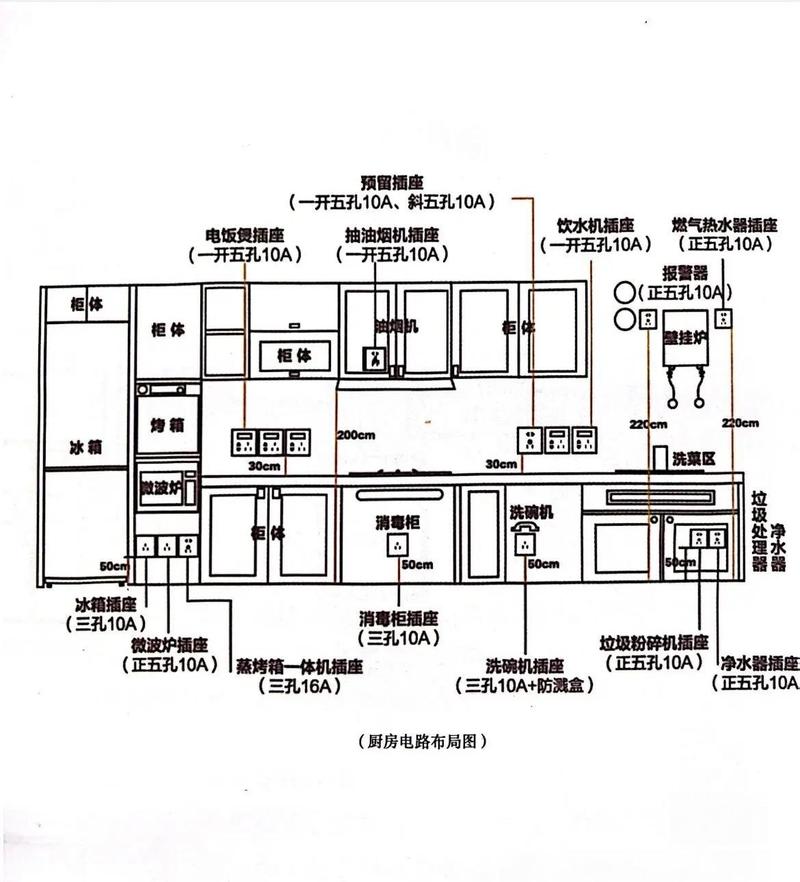

问:餐厅水电有什么特殊要求?答:和家装完全是两码事!首先,电——厨房设备功率大,蒸箱、烤箱、电磁炉,动不动就几千瓦,所以主电缆至少10平方毫米,进线建议三相电。每台大功率设备必须单独回路,千万别串在一起,否则跳闸跳到你崩溃。再说了,后厨潮气重、油污多,所有插座、开关必须带防水防油罩,线路套管用金属管或阻燃PVC,别省这个钱。水路更讲究——除了常规冷热水,很多设备需要单独管路,比如制冰机、开水器。还要预留排水沟,坡度一定要够,不然天天积水养蚊子。💡小技巧:施工前让设备供应商提供详细的给排水、电气点位图,按图施工,别自己凭空想象。
材料与细节:别光盯着颜值
问:餐厅地面选什么材料好?答:别只看展厅里亮闪闪的大理石,你得考虑实际——油不油?滑不滑?耐不耐砸?前厅可以用仿古砖或通体砖,防滑且耐磨,颜色选深色带点纹理的,耐脏。千万别用亮光砖,客人走路反光刺眼,而且一点水渍就很显脏。后厨地面,强烈推荐防滑地砖或者工业环氧地坪。环氧地坪无缝、耐油污,但造价高一点,大概200-300元/平米。如果你预算有限,至少用深色防滑砖,留缝要小,用美缝剂填实,不然油污嵌进去,不出仨月就发黑,怎么拖都脏。注意!不论哪种地面,一定要做坡度向地漏,排水快,地面干爽。别小看这点,厨房摔一跤就是工伤。问:墙面和天花板怎么选?答:前厅随便你凹造型,但后厨墙面——必须贴着“实用”两个字。操作区墙面建议用不锈钢板或铝塑板,耐擦洗、防火、好清洁,高度做到1.2米以上。或者用瓷砖,但得用光滑面的,别用仿古凹凸的,擦油污擦到哭。天花板,最头疼的是油污和水汽。别用石膏板,即便防水石膏板久了也会发霉掉皮。用铝扣板或塑料扣板,便宜实惠,检修也方便。吊顶内记得留检修口,清理管道和风机。对了,排烟罩上方墙面和天花板最容易积油,必须用清洗方便的材料,并且定期清理,不然消防检查一查一个准。工期与验收:心急吃不了热豆腐

问:正常餐厅装修工期多长?答:中小型餐厅,从拆除到硬装完成,一般45-60天。但这只是理想状态。现实中,设备安装、消防验收、燃气接通经常会卡壳,拖个两周很正常。所以合同一定要写明各节点完成时间和违约责任。建议你自己排一个倒推时间表:开业日期倒推,留出至少15天通风除味、设备调试和试营业。别信施工队说“交叉作业、同步进行”,多工种同时挤在一起往往乱成粥,质量难保障。特别提醒:环保检测别忘了!硬装结束后,把门窗关闭24小时,请第三方测甲醛、苯系物,不达标坚决不营业。很多顾客反映的头晕恶心,就是污染超标搞的鬼。问:验收时重点查哪些地方?答:我给出个清单,拿着逐条对: ✅ 所有插座用相位仪检测是否接线正确,漏保开关测试是否灵敏。 ✅ 冷热水量和压力是否足够,排水是否顺畅,地漏有没有反味。 ✅ 瓷砖敲空鼓,重点敲厨房墙地砖,一块空鼓率超过5%必须返工。 ✅ 检查所有阴角、管道根部防水附加层是否到位。 ✅ 通风系统试运行,排烟效果如何,噪音大不大。 ✅ 消防喷淋头间距、烟感数量是否符合规范。别怕麻烦,你这时候较真,比开业后砸墙维修强一万倍。
特别提醒:小白最常踩的坑
💡提醒一:别一上来就砸墙!很多新手租下铺面,看着格局不顺,抡起大锤就拆。结果拆完之后发现是承重墙,被责令恢复,还要罚款。或者拆掉发现里面藏着管道、烟道,要改起来巨费钱。所以,动工前一定拿到原始结构图,搞清楚哪些能拆哪些不能。最好请专业人士现场勘察。💡提醒二:预留够插座和网线!现在餐厅点餐、支付、后厨打印订单全部联网,你想想,收银台就两三个三孔插座哪够?手机充电、音响、叫号机……还有卡座区,客人要充电吧?服务柜要有备用插座吧?厨房新设备可能增加吧?所以,宁可多留,别省那点开槽拉线的钱。另外,网线至少六类线以上,主路由加AP实现全屋覆盖,否则高峰期网络卡顿,生意都受影响。好了,啰嗦这么多,其实就一个核心:餐厅装修,实用永远摆在第一,美观是锦上添花。别被效果图带偏,多去后厨、设备间转转,你才知道真正的好餐厅是怎么装出来的。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
