💡 预算与核心工程
问:瓷砖怎么选不踩雷? 答:进瓷砖店,店员跟你吹什么通体大理石、瓷抛砖,别懵。就认准:吸水率小于0.5%的瓷质砖,拖地不腥。尺寸上,客厅用600*1200或750*1500,缝隙少,显大。厨房卫生间墙面用300*600或者400*800,别用小白砖,美缝做到哭。✅ 教你一招:拿钥匙划砖面,没划痕的是好砖;背面滴水,不渗透说明密度高。💰 广东砖性价比高,牌子嘛,马可波罗、蒙娜丽莎可以,但二三线品牌也能淘到宝。问:乳胶漆和壁纸到底哪个好? 答:我站乳胶漆。壁纸三五年翘边、发霉,除非你特别勤快。乳胶漆现在调色技术强,什么灰、蓝、粉,刷出来高级感满满。注意:一定要刷底漆!不然面漆起皮。耐擦洗次数怎么也得5000次以上,小孩乱画能擦掉。环保方面,现在水性漆很成熟,别信零甲醛的噱头,那是没测出来而已。认准十环认证。❗ 色漆留备用漆,磕碰后修补,不然色差逼死强迫症。🎨 选材与细节

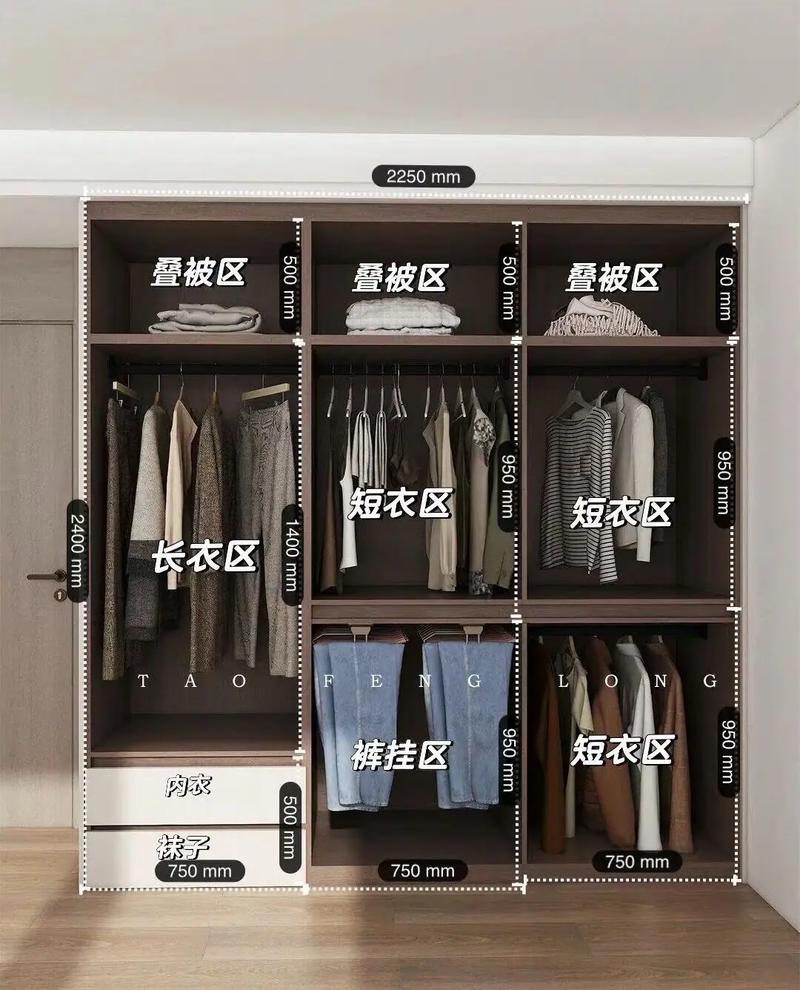

问:定制柜子还是成品柜? 答:空间不规则就定制,比如楼梯下、凹位。否则,成品柜不香吗?省钱又好看。定制柜最大的坑:低价套餐吸引你,一算总价翻倍。五金、抽屉、拉直器都要另加钱。本地工厂用爱格板、禾香板,投影面积一千出头能有不错效果。💡 建议:内部结构自己画,少做层板多做挂衣杆,叠衣区真的鸡肋。别选复杂的模压门,容易藏污纳垢,平板门简洁大气。
🔧 工期、验收与环保

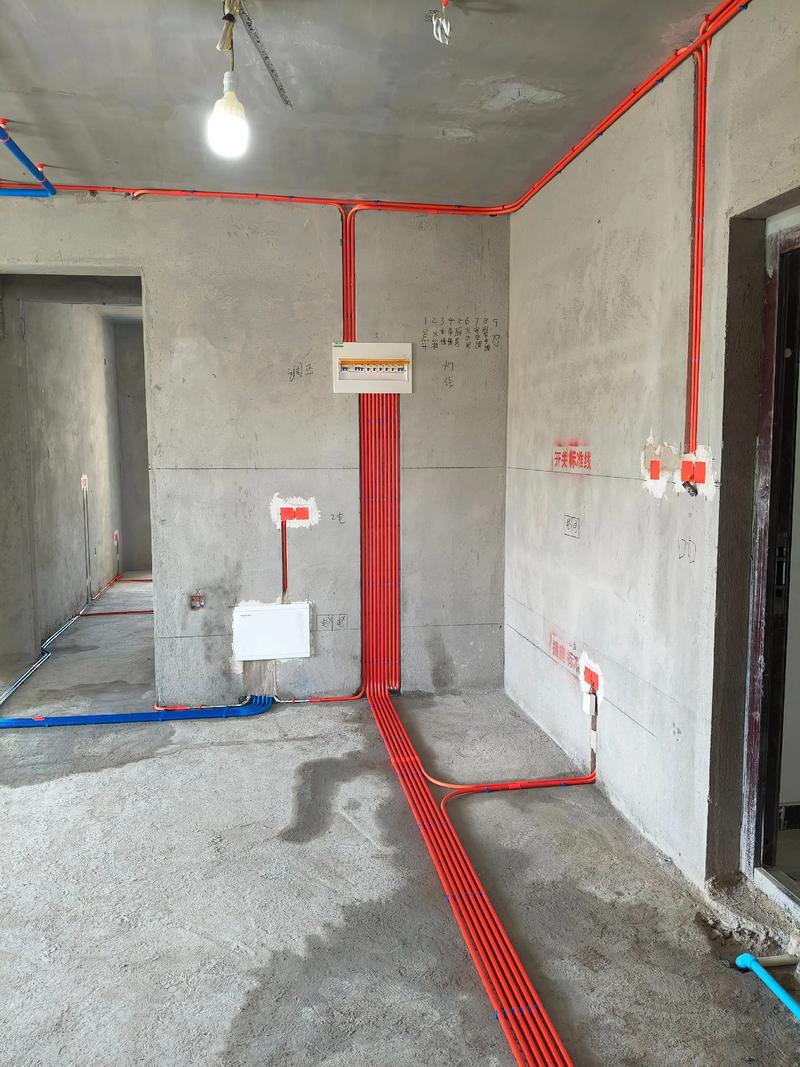

问:装修工期一般多久? 答:新房100平米,正常工期三个月。但没几个不延期的。水电一周,泥瓦两周,木工一周,油工两周,安装阶段半月。定制产品下单生产就得30-45天,所以提前量要打好。❗ 特别提醒:签合同明确工期拖延赔付,按天算。我遇到太多口头承诺,最后工人三天打鱼两天晒网。💡 合理安排工序,比如木工和泥瓦可以交叉,但要沟通好。问:如何验收新房? 答:带上水平仪、空鼓锤、相位仪。电路检测:相位仪插每个插座,看接线正确;漏保测试按一下跳不跳。水路打压试验,0.8兆帕保持半小时不掉压。墙地面空鼓,拿锤子敲,一片都不能有,尤其瓷砖四角。平整度靠尺检查,误差2毫米内。门窗开关顺畅,密封胶条严密。💡 卫生间坡度倒一盆水,看水流向地漏,积水就返工。别急着付尾款。问:环保除醛怎么办? 答:装修完至少通风三个月。夏天高温高湿时除醛快。别信柚子皮、茶叶,那只是掩盖味道。光触媒除醛需要紫外光,普通室内效果有限。活性炭吸附饱和后会释放,要勤换。根本办法:源头用环保板材,E0级、ENF级。但是,叠加污染要小心,单个合格堆在一起可能超标。入住前找个CMA认证机构测一下。💡 新风系统确实有用,关窗也能通风,预算够就上。问:施工顺序到底是怎样的? 答:记住这句:拆改先行,水电断后,泥瓦冲锋,木工随后,油工收尾,安装进场。交底—拆墙砌墙—水电定位开槽布管—水电验收—防水施工闭水试验—瓦工贴砖—木工吊顶打柜子—油漆刮腻子刷漆—安装厨卫吊顶橱柜—装门地板插座—补漆—保洁—家电家具进场。💡 每个环节验收完再继续,别图快。特别提醒:1. 装修千万别找熟人!血泪教训:碍于面子不好砍价,出了问题不好撕破脸。最后钱没少花,情分没了。要么找正规公司签合同,要么自己盯。2. 别被风格绑架。什么轻奢、工业风,住进去发现不实用。多考虑生活习惯,比如谁爱看书就多装灯多留插座,谁爱衣服就多做挂区。家是住的,不是看的。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
