风电这十年:我们真的在正确道路上吗?
说实话,每次看到新闻里说“风电装机再创新高”,我心里都会咯噔一下。不是不高兴——是有点心虚。干了十几年制造,眼看着机组越做越大,叶片快赶上波音747的机翼了,可底子呢?真的扎实吗?
我去年在内蒙古一个风场,看到一台1.5MW的老机组,齿轮箱漏油漏得像个筛子。运维小哥倒是淡定:“哥,这算啥,前年换的轴承,供应商都找不着了。”你看,这就是现状。一边是轰轰烈烈的“平价上网”、“绿电替代”,另一边,早期机组的遗留问题才刚刚开始爆炸。
风电场齿轮箱漏油现场图
大兆瓦竞赛:技术真的成熟吗?
大兆瓦竞赛:技术真的成熟吗?
2024年了,10MW陆上机组都开始吊装了。够猛吧?可你仔细看,随便拎一个机型出来,从样机到批量投产,周期缩到不到两年。说实话,我有点怕。叶片越来越长,用的碳纤维、新材料,疲劳测试做够了吗?主轴承设计寿命20年,可我们才跑了几年数据?
不是说不能快。工业就是这样,不进则退。但有些东西,快不得。我记得2015年那会儿,业内还在为“直驱还是双馈”吵得不可开交。现在倒好,没人吵了,因为大家都忙着抢市场,先干再说。结果呢?某头部整机商去年召回了一批机组,因为叶片连接螺栓断裂——细节不说了,反正圈里人都知道。这还不算完,海上风电更吓人,一台机组趴窝,单次出海维修成本能买辆宝马。可我们还在追求大、更大、最大。是不是该停一停?
材料的极限,往往被装机容量数字掩盖。我记得有位材料学教授跟我说:“现在的叶片设计,是在钢丝上跳舞。”风切变、涡激振动,这些理论模型,遇到真实复杂的风况,立刻变成一堆废纸。更别说那些偷工减料的叶片夹芯了。唉。
运维:被遗忘的利润黑洞
你有没有算过一笔账?一个10万千瓦的风场,一年运维成本轻松突破2000万。注意,这是平均数。有些老场子,齿轮箱批量出问题,光更换费用就够喝一壶。更可怕的是,很多业主根本没把这笔账算进投资模型里。前些年补贴高,利润厚,没人在意。现在电价一分一分往下抠,你再算算?

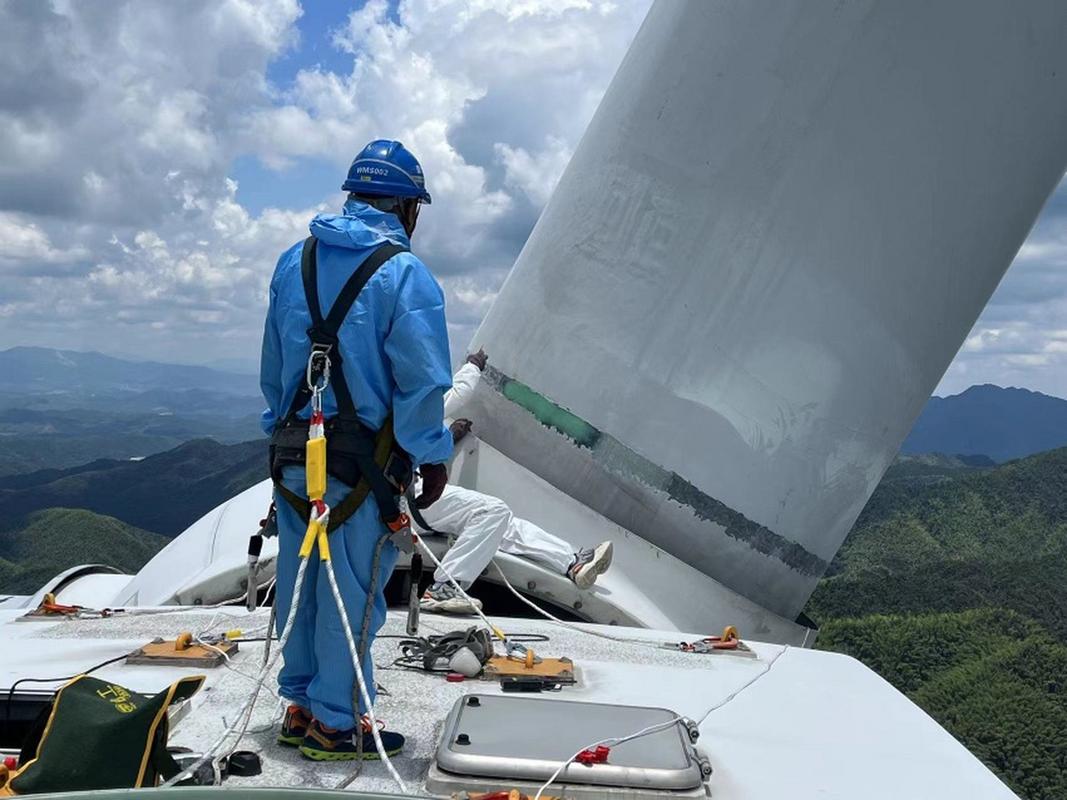

风电运维人员高空作业检修图
我接触过一个业主,他们场子出质保后,运维招标价格压得太狠,中标公司直接派了俩实习生驻场。结果呢?半年后机组可利用率从98%掉到91%。这就是恶性循环。还有,备件供应链。你知道吗,有些关键部件的停产周期,比机组寿命还短。主控PLC,厂家停产十年了,你上哪儿找去?
问:现在风电运维到底有什么新技术能降本?
答:别提了。数字孪生、AI预测维护,听起来高大上,其实落地难。传感器加了一堆,数据回来没人看。为什么?因为懂数据分析的人不愿意去风场,愿意去的又不懂算法。还有个尴尬的——无人机巡检,确实查得细,可查出来问题你得修啊,修就得停机,停机就损失发电量。业主不干,宁可让它带病运行。你说这技术有用吗?
海上风电:盛宴下的暗流
海上风电:盛宴下的暗流
去年我参加一个海上风电论坛,某开发商老总拍着胸脯说:“我们度电成本已经做到0.3元以下了!”台下掌声一片。可我真想问问,算没算上后期运维的潜在风险?算没算上海底电缆被渔船锚拉断的赔偿成本?算没算出台风过境后机组偏航系统损坏的维修费?都没算吧。数字游戏谁不会玩。
更让人头疼的是,海上施工窗口期越来越短。以前以为一年能打240天桩,实际呢?渤海湾能给你100天就烧高香了。安装船租金一天几十万,等啊等,等得人心焦。还有环保审批。福建一个项目,因为用海审批拖了两年,机组摆在码头生锈。这都是真金白银啊。
问:那海上风电到底有没有前途?
答:当然有!风速稳定,不占地,离负荷中心近——这些都是明摆着的优势。但是,前提是我们得把产业链短板补上。比如高压柔性直流输电,关键设备还得靠进口;运维母船,国内能做的没几家;还有那个可恶的环氧树脂,叶片灌注用的,配方老外卡得死死的。什么时候这些突破了,再谈大发展不迟。对了,最近有人搞浮式风电,样机是有了,可离商业化还远着呢。步子大了,容易扯着蛋。
最后说点个人感受。我经常凌晨三点还睡不着,翻看国际风能展的照片——人家西门子歌美飒、维斯塔斯的车间,那工艺管理,啧啧。我们呢?有的厂子还在用卷尺量叶片长度,工人拿角磨机修边。不是说国外就一定好,但基础工艺这东西,真不是靠融资、上市、补贴能砸出来的。需要沉淀。十年?二十年?不知道。
这行当,最缺的不是钱,是敬畏心。
