工厂落地看板管理:别做样子,要真提效
上周去东莞一家做汽车零部件的工厂看现场,进门抬头就是一块4K大屏,滚动着生产数据——老板说花了12万做的看板管理,上线半年,换线效率还是没提上去,该欠交还是欠交。
工人路过连眼皮都不抬一下。说白了,那块屏就是给客户参观看的,不是给生产用的。
很多人搞反了:看板管理是工具,更是生产逻辑
最早丰田推出看板管理的时候,用的就是硬纸板、塑料片,写清楚工序名称、生产数量、物料型号,放在周转箱上,后工序拿走了,前工序就接着生产。整个逻辑就是后拉式生产,杜绝过量生产,把浪费暴露出来。
根本和设备贵不贵、屏幕大不大没关系。

丰田原厂现场手工看板管理实拍
很多工厂上来就砸钱搞大屏,把一堆历史数据、绩效报表往上堆,就是没搞懂看板的核心:它是给现场一线用的执行工具,不是给老板做汇报的展示屏。
问:我们工厂已经上了MES,还要单独做看板管理吗?
答:MES管的是全厂生产计划、数据汇总和流程追溯,本质是后台管理系统。看板管理是放在现场的
执行协同工具,一个管计划,一个管落地,根本不是一回事。我见过不少工厂把MES的报表直接投到大屏上,就说自己完成了看板管理升级,这纯粹是自欺欺人。一线工人不需要看全工厂上个月的平均OEE,他们只需要知道“我这个工序接下来要做哪单,还差多少料,有没有异常要处理”,就这么简单。
问:几十人的小工厂,规模小也适合做看板管理吗?
答:太适合了。看板管理从来不是大厂的专利,丰田最早搞看板的时候,整个工厂也就两三百人。反而小工厂流程短,部门墙少,落地起来更快。我去年接触浙江一家30人的五金定制加工厂,老板花180块买了一块大白板,加几盒彩色磁贴,自己画了工序进度表,每个工单走完拔一个磁片,缺料就贴红标,不到一个月,交期准时率从72%涨到94%,库存积压降了四分之一。比很多花十几万搞电子屏的大厂有用多了。
2024年工厂落地看板管理的三个核心要点
💡 第一点:看板必须放在工序旁,不是大堂门口。
放在进门大厅给客户看的那叫广告位,放在冲压工序入口、组装线侧边,工人抬头就能看到,伸手就能改的才叫看板。别搞面子工程,没用。
❗ 第二点:只放现场需要的信息,砍掉所有冗余。
我见过最夸张的一块看板,塞了二十多个数据模块,从当日产量到年度目标全有,工人根本找不到自己需要的信息,等于没有。正常来说,一线工序看板只需要留四个模块:当前工单信息、完工进度、缺料预警、异常提醒,够了。多一个都是干扰。
✅ 第三点:信息必须流动更新,不能是一潭死水。
手工看板,每完工一批工单就要更新一次;电子看板,最多一小时更新一次。要是一块看板一周都没改一次内容,用不了半个月,就没人愿意看了,最后只能落灰。

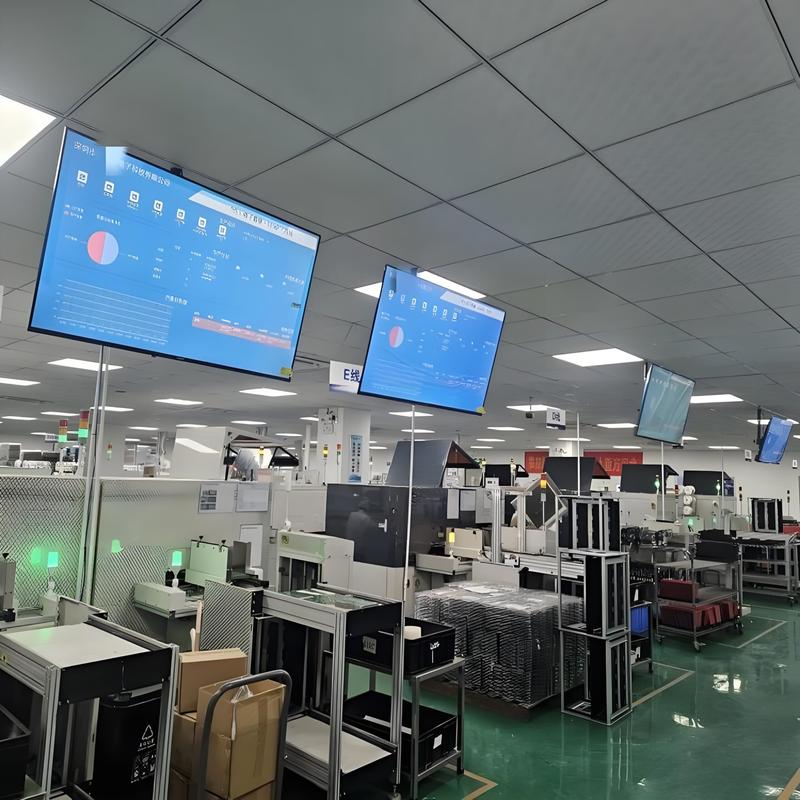

机械加工厂组装线现场电子看板管理实拍
避开最容易踩的四个坑

避开最容易踩的四个坑
第一个坑:非要追求高大上,上来就搞全电子看板。
不少工厂刚启动,流程都没跑通,先砸几十万上电子看板系统,最后各个部门配合不上,数据更新不及时,慢慢就废了。正确的思路是:先用手工看板跑通流程,把规则定清楚,半年后再根据需求换电子的,成功率能翻三倍。
第二个坑:只做生产进度看板,不做异常看板。
说实话,看板管理最大的价值不是报进度,是暴露异常。哪台设备故障停机,哪个工序缺料,哪个质检出了不良,直接在看板上标红,相关负责人一眼就能看到,不用到处打电话问,大大缩短异常响应时间。很多工厂就是只放进度,异常都藏着,攒到最后影响交期才发现,晚了。
第三个坑:只有一线执行,管理层不跟进规则。
看板上标了缺料,采购半天不处理;标了设备故障,维修半小时不到场,那看板有什么用?落地看板的第一天,就要定规则:看板上挂出的异常,相关责任人必须半小时内响应,到期不处理直接按制度考核,不然就是摆设。
第四个坑:一成不变,看板内容从来不调整。
新产品上线了,工序改了,客户需求变了,看板内容还是老一套,慢慢就和实际生产脱节,没人看了。不过话说回来,调整也不麻烦,每个月抽10分钟,拉上班长、调度开个现场会,看看哪些信息没用,哪些信息需要加,改一改就好。
今年跑了二十多家不同规模的制造工厂,看板管理做得好的,没几家是砸了大价钱的,反而都是摸透了核心逻辑,贴合自己工厂的现场来调整的。
别跟风,别搞面子工程。能帮你少积压库存,少停线,少欠交,就是好的看板管理。
