风电大基地降本:藏在塔筒和基础里的新答案
跑了三趟内蒙、甘肃的风电基地,回来鞋上还沾着半厘米厚的黄沙。
早两年去风电项目现场,大家围着风机聊的都是单机容量又提了多少,风能转化率又涨了几个点。
这半年去,所有人坐下来吹着风沙吃泡面,开口第一句永远是:你这度电成本压到多少了?
平价上网时代,早没了补贴兜底,项目赚不赚钱全在这一分一厘的抠。
大基地时代,降本已经卷到零件缝隙里了
现在国内风电开发的主流,就是千万千瓦级的大基地,都集中在西北戈壁、荒原,交通差,施工条件烂。
早几年行业降本的核心路径很简单:拉大单机容量。同样一个基地,装10台10MW,不如装5台20MW,单位千瓦的投资降了,发电量还更高,算下来度电成本确实掉得快。
但是这条路现在越走越窄。你把单机做到18MW、20MW,叶片就得做到百米以上,塔筒直径直接冲到6.5米甚至7米。
啥概念?高速限宽4.5米,你一个塔筒7米宽,根本没法走整体运输。只能拆收费站、拓路,有时候遇到桥还得加固,一趟运输下来,运费能涨到原来的三四倍。算下来,发电量涨出来的收益,全填了运输和施工的坑。

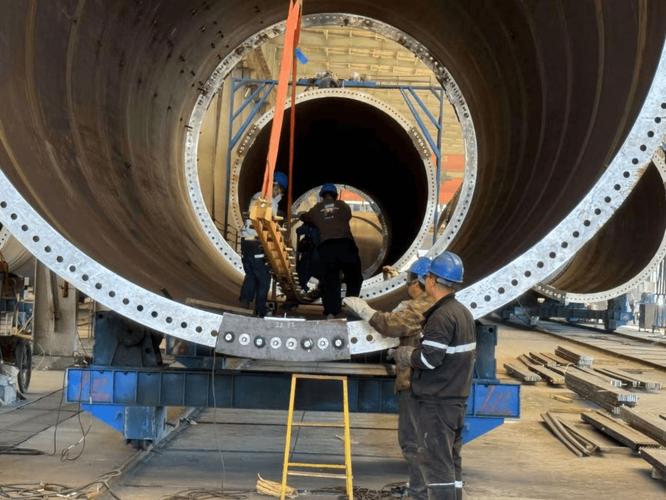

内蒙戈壁风电大基地整机吊装现场
问:现在降本的新空间到底在哪?难道不是整机厂的技术升级吗?
答:整机的技术升级空间当然还有,但现在最容易被忽略、降本效果最明显的,其实是占总成本近一半的塔筒和基础。我给你算笔账:一台15MW的风机,塔筒成本占整机造价的28%左右,基础又占15%,加起来快45%了。这里哪怕砍10%的成本,度电成本直接掉三分,效果比你把单机再往上拉两三个MW还明显。
分瓣塔筒+预制基础,已经从试验走向批量应用了
说实话,分瓣塔筒这个概念不是新东西,十几年前就有,但那时候加工精度不行,拼接处的应力总是不达标,没人敢大面积用。
这两年不一样了,数控切割和高精度螺栓连接技术成熟了,工厂把塔筒沿着轴向分成2-3瓣,运到现场再用高强螺栓拼接,或者直接焊接,精度误差能控制在0.1毫米以内,强度和整体塔筒完全没差。
最大的好处就是运输。原来7米直径的整体塔筒,拉一趟要十几万,现在分瓣之后叠起来,宽度能控制在4.5米以内,直接上高速拉,运费直接砍60%,一个项目下来,光运费就能省几百万甚至上千万,你敢信?
基础也是一样。原来的风电基础都是现场浇筑混凝土,戈壁荒滩哪来的商砼站?水泥沙子石子都要从几百公里外运过来,遇到下雨降温,现场停个十天半个月,窝工费都能吃掉你5%的利润。现在用预制桩拼接基础,所有构件都是工厂预制好,拉到现场打桩拼接,最快7天就能做完一台基础,施工成本直接降15%-20%,工期还能缩三分之一。

风电项目分瓣塔筒现场拼接作业
问:分瓣塔筒和预制基础适合所有风电项目吗?沿海的台风区、北方的大风区能用不?强度够不够?
答:这个问题我问过不下五个行业专家,也看过已经运行两年多的项目检测数据。只要加工精度到位,拼接工艺合格,强度完全符合国家标准,应力偏差不到设计值的5%,根本不用担心。现在内蒙、甘肃几个已经并网的千万千瓦级大基地,15MW以上的机型,超过六成用的都是分瓣塔筒,去年江苏沿海几个新开工的风电项目,也已经批量用了,抗十三级台风完全没问题。唯一要注意的,就是别找加工精度不够的小厂,省那点采购钱,不出事还好,出点事够你亏十年。
全周期降本,别忽略运维的隐形空间

全周期降本,别忽略运维的隐形空间
不过话说回来,降本不能只算建设期的账,风电项目寿命是20年,运维成本占全周期总成本的20%左右,这里的空间也不小。
现在最新的玩法,就是全线路在线监测。叶片埋光纤传感器,塔筒、偏航、变桨系统全装应力传感器,数据实时传到后台,哪里有裂纹、哪里应力超标,后台直接预警,不用安排工人三个月爬一次塔。
你知道爬一次塔多少钱?一个工人爬一台100多米的风机,单次人工费就是四千多,一个一百台机组的项目,一年光爬塔巡检就要小一百万,还不算工人的安全风险。用了在线监测之后,只要半年或者一年做一次现场校验就行,运维成本直接砍一半还多,度电成本又能往下掉一分多。
💡 给刚拿了大基地指标的开发商提个醒:
现在招标的时候,别光盯着整机的初始报价压价。一定要让乙方给你算
全生命周期度电成本,把运输、施工、运维二十年的钱全加进去,比一比哪个真的便宜。
❗ 别踩两个坑:
1. 选分瓣塔筒一定要找有至少10台以上两年运行经验的供应商,别贪采购价的便宜
2. 基础一定要根据地质选方案,不是所有项目都适合预制,软土地基还是要调整,别生搬硬套
说实话,我以前总觉得风电行业的降本空间差不多快挖完了,这几趟跑下来才发现,根本不是这么回事。大家现在不是在拼谁的概念新,就是在拼谁能把每一个细节的成本抠下来。
一分钱一分钱地抠,一度电一度电地挤。
风电的下一轮竞争,本质就是成本的竞争。谁能先把度电成本压到0.2元以内,谁就能吃下接下来大部分的市场份额。
就这么简单。
