上个月跑珠三角的制造工厂,连着看了五个项目,四个都跟储能有关。真的吓我一跳。
原来储能早就不是电站、车企那些大厂玩的概念,现在开到镇上的五金注塑厂,老板都能跟你聊半小时峰谷套利。
工业储能不是电网储能的缩小版
很多厂商拿到需求,直接把大电网的储能方案改改尺寸,就卖给工厂。能用吗?能用,但不好用。
工厂的用电特性,跟电网完全不是一回事。
你开一条压铸生产线,开机那一瞬间的冲击电流,是正常运行的三倍,分分钟能把普通储能的逆变器干跳闸。夏天赶订单,全厂机器满负荷开,峰值电费是谷段的四倍,再碰上个错峰限电,一停就是八个小时,违约金够买半套储能了。

工厂屋顶分布式光伏加集装箱储能柜实景图
问:工厂装储能不就是冲补贴来的吗?现在补贴退坡,是不是没人愿意装了?
答:早两年确实有不少老板是奔着补贴拿项目,现在真掏钱装的,都是算过自己的账。我上个月聊的东莞那家汽配压铸厂,去年装了1MWh的用户侧储能,峰谷套利加上需量电费管理,一年实打实省出38万,不算补贴,回本周期不到6年。更别说去年广东好几次错峰限电,人家靠储能撑住了三条核心生产线,一天没停过工,保住了给海外客户的交期,这隐形收益,比那点补贴香多了。
说白了,工业储能核心需求就三个:帮我省钱,帮我扛限电,稳定厂区用电。跟电网要的调峰、调频完全不是一个逻辑,偷工减料改出来的方案,早晚出问题。很多厂子用了不到两年,电池衰减超过20%,找厂商都找不到,哭都没地方哭。
当下工业储能主流的靠谱技术路线
别一提起储能就只想到锂电池。现在工业领域,不同场景用不同方案,活得都挺滋润。
💡
磷酸铁锂电池依然是绝对主流,占了80%以上的市场份额。技术成熟,能量密度够,成本也下来了,适合绝大多数工厂的需求。
❗ 这里必须提一句:别图便宜买小厂商拼装的拆机梯次动力电池。我跑现场摸过那种拼装组,连焊点都歪歪扭扭,单体一致性差得离谱,用不了一年容量掉一半,省那几万块,不够后期修的。
✅ 除了电储能,很多有特殊需求的厂子,早就玩起了其他储能路线。比如做食品冷链、化工降温的厂子,现在很多装
冰储能,晚上谷电制冰存起来,白天化冰供冷,不用开大功率冷机,一年能省几十万电费,这不就是妥妥的储能吗?还有长时需求的大型厂区,现在全钒液流电池的项目也越来越多,衰减小,安全,就是初期投资高一点,适合十年以上的长期项目。

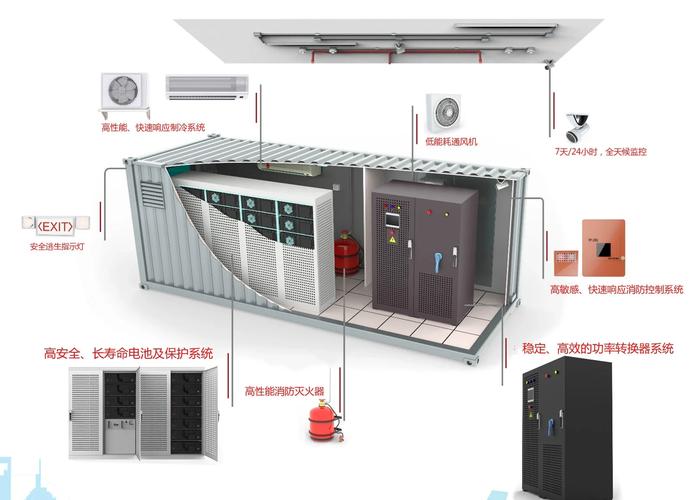

工厂侧集装箱式磷酸铁锂储能柜内部接线图
问:我们就是个百十人的小工厂,预算有限,能不能装储能?最低要投多少钱?
答:真不是只有大工厂才能玩得动储能。现在很多厂商做了模块化的标准储能柜,100kWh起就能装,算下来总投资二三十万就能落地,年用电量超过100万度的工厂,算完峰谷差价就有的赚。更何况现在还有EPC租赁模式,不用你掏一分钱,厂商负责投资安装运维,你只需要分省下来的电费,小厂子零门槛就能上。
说实话,2024年这一波工业储能起来,核心就是门槛降下来了。原来一度电储能投资要1500多,现在不少厂商做到1100-1200,很多原来觉得装不起的小厂子,现在都能算过账来。
装工业储能一定要避开这几个坑

装工业储能一定要避开这几个坑
跑了这么多项目,见过赚得盆满钵满的,也有亏得一塌糊涂的。坑真不少,给大家列几个最常见的。
1.
消防坑:工业储能的消防要求比户用储能高太多,很多厂子图省钱,只装了普通烟感,连热失控预警都没有,温度一高根本控不住。去年江苏有个加工厂,储能起火烧了半条生产线,赔到姥姥家,这个钱绝对不能省。
2.
并网坑:很多地方电网对用户侧储能并网有明确要求,不提前去电网报备做方案,装完了不给你并网,堆在那里就是一堆废铁,赚不到一分钱。
3.
容量虚标坑:这是重灾区。很多厂商标1MWh的容量,实际可用容量也就800出头,你原来算的6年回本,直接变成8年,很多老板直到抄表才发现不对,已经晚了。
不过话说回来,现在大部分省市的工信部门或者行业协会都出了储能厂商白名单,选白名单里的头部玩家,基本不会出这种低级问题。还有一个很多人忽略的点:老厂房装储能,一定要提前做厂内电网检测,储能并网带来的谐波干扰,搞不好会烧坏你几十万的数控机床,别等装完了才返工。
接下来几年,工业储能的增速肯定会超过大型电网储能。不是因为什么风口概念,是工厂老板都不傻,真金白银能省钱,关键时刻能救命的东西,自然有人用。你说对吧?
