光伏项目隐形陷阱:被所有人忽略的支架生死局
前两个月跑了江苏三个分布式光伏项目,两个并网拖了两个多月,一个直接停摆。不是缺组件,不是拿不到电网批复,是安装支架出了问题。小厂赶单,孔位开错了快三分之一,拉到现场装不上,返厂重新加工,一来一回,错过了并网补贴的窗口期,业主直接亏了小一百万。
你以为光伏拼的是组件效率?其实支架才是隐形杀手
现在全行业都在卷TOPCon,卷异质结,拼转化率谁比谁高零点几个百分点,发布会开得一个比一个热闹。没人提支架。毕竟那就是个铁架子,能摆组件就行对吧?
去年我去西北戈壁看一个运行四年的平价光伏大基地,走近了吓一跳。一万多根热镀锌支架,靠近地面的部分,三分之一已经锈出了深凹坑,手一扣就能掉一块锌皮。业主找过来的时候,脸都是绿的。换吧,拆组件、重新施工的成本,是支架本身造价的三倍还多。不换,再有两年大风刮过来,成片塌,整个项目的发电量保险都赔不起。

西北光伏电站锈蚀支架现场图
问:不就是个放组件的铁架子?能有多大差别?
答:真不是差一点半点。先说分布式光伏,大部分装在存量工业厂房屋顶,屋面荷载是卡死的红线。很多小厂商为了抢单降本,直接把型钢壁厚从设计要求的2.0mm减到1.2mm,甚至还有1.0mm的,一吨钢材就能省四五百块钱,报价直接压得比同行低一大截。看起来差不到0.8mm,遇上去年冬天山东那场暴雪,直接连屋顶带光伏整个压垮,倒了不下十个项目,全是
支架偷工减料的锅。
再说跟踪支架,现在大基地都爱用,能提发电量没错,但很多人在减速器上做文章。用普通工业减速器代替光伏专用防尘防水减速器,一套能差两三千。风沙大的西北,不到一年齿轮就磨坏卡壳,支架转不动,
发电量直接掉20%以上,找谁修?爬上去换减速器,人工成本比买新的还贵。
今年光伏支架的新进化,已经超出很多人的认知
说实话,我干工业这么多年,看着光伏支架这几年的变化,真的挺惊喜的。三四年前还全是清一色热镀锌固定支架,现在新材料、新结构卷得比组件还凶。
最明显的就是锌铝镁合金型材,代替传统热镀锌钢材。我一开始也觉得是商家炒概念,直到上个月去唐山看一个建了五年的渔光互补项目,支架下半部分常年泡在水汽和腐蚀性鱼塘水里,传统热镀锌的已经锈得坑坑洼洼,锌铝镁的还跟刚装上去一样,摸上去连锈点都找不到。而且重量比热镀锌轻15%,运输成本降了,屋面荷载压力也小了,安装速度能快三分之一,算下来全生命周期成本其实比热镀锌还低。
还有跟踪支架的渗透率,今年已经干到35%了,放在五年前才不到10%。很多大基地现在都要求必须配平单轴,提发电量的效果实在太明显。还有BIPV一体化支架,现在新建工业厂房,直接把光伏组件做成屋顶,支架和屋面龙骨整合在一起,不用额外做防水,省下来的屋面造价刚好覆盖光伏的成本,相当于业主白拿一个屋顶,还能25年发电赚钱,这好事谁不心动?

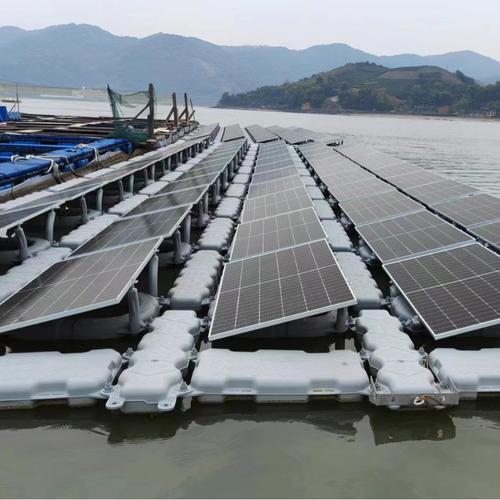

水面渔光互补光伏锌铝镁支架实拍
问:跟踪支架比固定支架贵快三成,真的能回本吗?
答:这得看你项目在哪,不能一概而论。西北、华北这些年辐照量超过1400kWh/kWp的地方,平单轴跟踪能提升发电量15%-25%,度电成本能降八分到一毛二,一般五到六年就能收回多投的成本,支架设计寿命是25年,剩下十几年全是纯赚。但如果你是南方山区,多云雾,地形碎得拼不成整排,或者就是个几千瓦的户用光伏,那真没必要花那个钱,固定支架就够用,瞎上跟踪,回本要十五六年,纯纯交智商税。
光伏项目选支架,三个避坑硬核标准

光伏项目选支架,三个避坑硬核标准
干了十几年工业项目,我总结了三个死标准,别管销售吹得天花乱坠,卡着这三条走就不会错:
✅ 壁厚必须现场抽检,别光看厂家给的检测报告。拿游标卡尺一量就现原形,差0.1mm,一吨钢就能省好几百,十万吨就是几百万,全是从你项目寿命里抠出来的利润。
❗ 防腐等级必须匹配场景,别图便宜凑数。沿海盐雾地区、水面光伏、高污染工业区,必须上锌铝镁或者氟碳喷涂,普通热镀锌撑不过十年,五年就得锈穿,到时候哭都没地方。
💡 大项目一定要找有自有加工工厂的供应商,别找二手分包。去年我接触的一个大基地项目,分包出去的支架,切割开孔全是小作坊干的,一万根桩有两千根孔位偏差超过一厘米,现场装不上,全部重新打孔,耽误了三个月并网,少发了上千万度电,这个损失找谁补?
不过话说回来,现在整个光伏产业链都在挤水分,降成本,很多人把降成本做成了降质量,尤其是支架这种不显眼的环节,更是重灾区。但你要知道,光伏是赚25年的慢钱,不是赚一锤子买卖的快钱。初期省个几十万,后面亏个几百万,太常见了。
真的。别拿半辈子的投资,赌那点蝇头小利。
