汽轮机通流改造,这次我们聊点真东西
干这一行快二十年了,每次打开汽缸,看见那些冲蚀得不成样子的叶片,心里还是会咯噔一下。
上个月在华东某个电厂,一台200MW的机组,高压缸效率已经掉到了78%以下。运行专工挠着头说,煤耗比设计值高了快20克。20克什么概念?一年下来,几百万就烧没了。

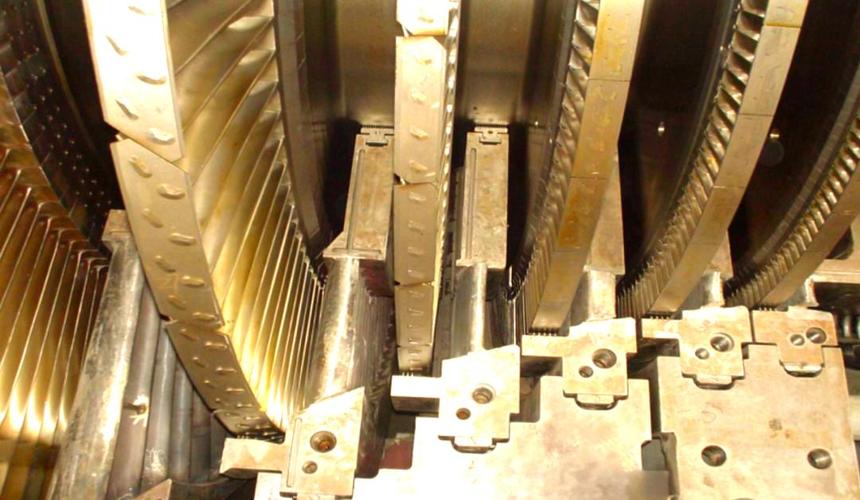

汽轮机通流部分冲蚀损伤实物特写
说实话,现在很多老机组都面临这个坎儿。设备没到退役年龄,但性能衰减得厉害。换新机?投资太大,审批流程能让人脱层皮。所以——通流改造这条路,绕不开。
改造不是换个叶片那么简单
早年间的思路很粗暴。叶片坏了换叶片,隔板锈了换隔板,跟修自行车似的。现在谁还敢这么干?通流改造是个系统工程,得从热力设计开始翻新。
去年我们做了一个项目,用的是全三维弯扭叶片技术。老叶片是直叶片、等截面,新叶片弯扭、变截面,型线复杂得让加工厂叫苦连天。但效果呢?高压缸效率直接拉回到85%以上。客户那边验收的时候,汽机专工笑得合不拢嘴——这是人类真实的高兴,不是写报告的那种。
但是!这里有个大坑。很多人以为换了高效叶片就万事大吉,忘了汽封。汽封间隙哪怕多0.2毫米,漏汽损失就能吃掉你半个百分点的效率。所以我们现在做改造,必须配套蜂窝汽封或者刷式汽封,间隙控制精确到丝。
汽轮机刷式汽封安装现场特写
还有进汽室、排汽缸的型线优化……有时候改动很小,收益却大得惊人。比如把老式焊接隔板换成铸造隔板,再修一下静叶尾迹,哎,级效率又上去一截。
问:通流改造到底能收回成本吗?
答:这是每个领导都拍桌子问过的问题。我一般直接算账:一台300MW机组,改造后煤耗降低10~15克/千瓦时。按年利用小时5000、标煤单价过千算,一年省下的燃料费轻松过千万。改造投资大概两到三千万,两三年回本。后面就是净赚。这还没算碳交易收益——现在碳价涨得厉害对吧?少烧煤,配额能卖钱。❗所以从经济模型上看,只要机组还能跑个七八年,闭着眼睛都应该改。
材料与工艺的实操痛点
前年有个项目让我特别懊恼。新叶片的司太立合金片钎焊,居然在运行半年后出现了裂纹。查原因,追溯回制造厂——焊接工艺评定没做透,预热温度偏差了20度。20度,就毁了整圈叶片。
所以现在我们对关键部件的材料验收近乎偏执。光谱分析、硬度抽检、渗透探伤……一个都不能少。特别是末级叶片,抗水蚀是个老大难。有的厂用激光熔覆强化,有的直接上17-4PH沉淀硬化不锈钢。我个人倾向后者,虽然加工难度大,但现场表现确实稳。
还有一点容易被忽视:改造后的转子动力学。新叶片重量不同,离心力变了,轴系振动特性就变了。我见过一个案例,改造后开机,低压转子临界转速飘移,差点儿把轴振保护跳了。后来不得不重新做现场动平衡,费了牛劲。
工期与现场管理的血泪史
工期与现场管理的血泪史
电厂大修工期卡得死死的,改造最多给你45天窗口。现场交叉作业,土建、电气、热控一窝蜂。汽轮机本体的活,精度要求又高得像绣花。通流间隙测量,得等缸温降到环境温度,你急得跳脚也没用。
有一次,吊出旧隔板时发现定位键槽变形严重。原以为修配一下就行,结果需要现场镗孔。镗孔机一调就是三天,后面的人都在等。那次我们连续干了38个小时,最后躺在汽机平台的保温棉上眯了十分钟。
所以现在做计划,我们都会留出3天的“幽灵时间”,专门应对这些不可预见的破事儿。✅经验之谈,要听劝。
问:改造后的机组,运行和维护有啥不同?
问:改造后的机组,运行和维护有啥不同?
答:很多运行人员以为还是原来的操作习惯。不对!改造后蒸汽通道变了,调门特性、胀差变化规律都会变。一定要重新做阀门流量特性试验和滑压曲线优化,否则AGC考核会让你怀疑人生。检修方面,新型汽封比如刷式柔度好,但一旦磨损,间隙恢复比较麻烦,需要专用工具。建议把检修规程更新一下,不然老师傅凭经验可能会搞错。
说到这儿,💡有个小技巧:改造后第一次启动,务必在低负荷多暖机一段时间,让动静部分充分磨合。曾经有台机急着带负荷,结果轻微碰摩,振动值飘忽不定,虚惊一场。
现在有些前沿的做法,比如数字孪生技术。在改造设计阶段就建一个虚拟样机,模拟变工况性能,能提前发现很多细节问题。这玩意儿不便宜,但对于几百万的改造项目,那点仿真费真不算啥。
总的来说——哎,禁止用“总的来说”?好,不总结。那就说句掏心窝的话:汽轮机通流改造这事儿,技术本身是成熟的,成败全在细节。你得盯着每个焊口、每条间隙、每道工序。别信制造厂的PPT,信你手里的游标卡尺。
下次有机会,聊聊燃气轮机的热端部件修复,那个更刺激。
