自动化仓储的坑,我替你踩过了
去年帮一家汽配厂做自动化立库升级,设备跑起来第一天,堆垛机就卡在巷道中间,把一托盘刹车盘给掀了。现场鸦雀无声,老板的脸比货架还绿。我站在那,脑子里就一个念头:完了,又得通宵。说实话,自动化仓储这玩意儿,外行看是科技感,内行看的全是教训。今天不聊虚的,就吐吐槽,顺便把那些年流过的泪,总结成几句人话。
自动化立体库堆垛机故障现场工人抢修
很多人以为上套系统,买几台AGV,就能仓库变魔法。别天真了。自动化仓储的本质是流程再造,不是设备堆砌。设备只是手脚,软件才是大脑,而数据是血液。三者断档,就是一场昂贵的瘫痪秀。我见过最离谱的项目,光硬件投了2000万,WMS(仓库管理系统)用的还是十年前的老古董,接口全靠人工导Excel。结果呢?AGV跑得挺欢,货对不上,库存准确率从95%跌到80%,还不如人管呢。
为什么你的自动化立库越忙越乱?
因为没搞懂“货到人”和“人到货”的真正区别。很多老板被四向穿梭车、多层货架这些概念冲昏头,非要用密集存储,可你家的SKU动辄上千,出入库频次忽高忽低,巷道设计一旦不合理,那就是死胡同——堆垛机互相等位,设备闲置率能到40%!我看着都心疼。其实,选型之前就该问自己三个问题:流量峰值在哪?拆零比例多少?未来三年SKU增减趋势? 答不上来?别急着签合同,先去仓库蹲三天。
💡 这里有个血泪经验:永远不要相信供应商的“理想工况”。他们演示时都是标准箱、标准托盘,实际生产里,纸箱变形、胶带翘边、甚至临时用塑料膜缠的异形件,哪个传感器不懵?我们曾经为了一款新灯管的包装尺寸,改了两个月的WCS(仓库控制系统)调度逻辑。工程师头发都快薅没了。❗

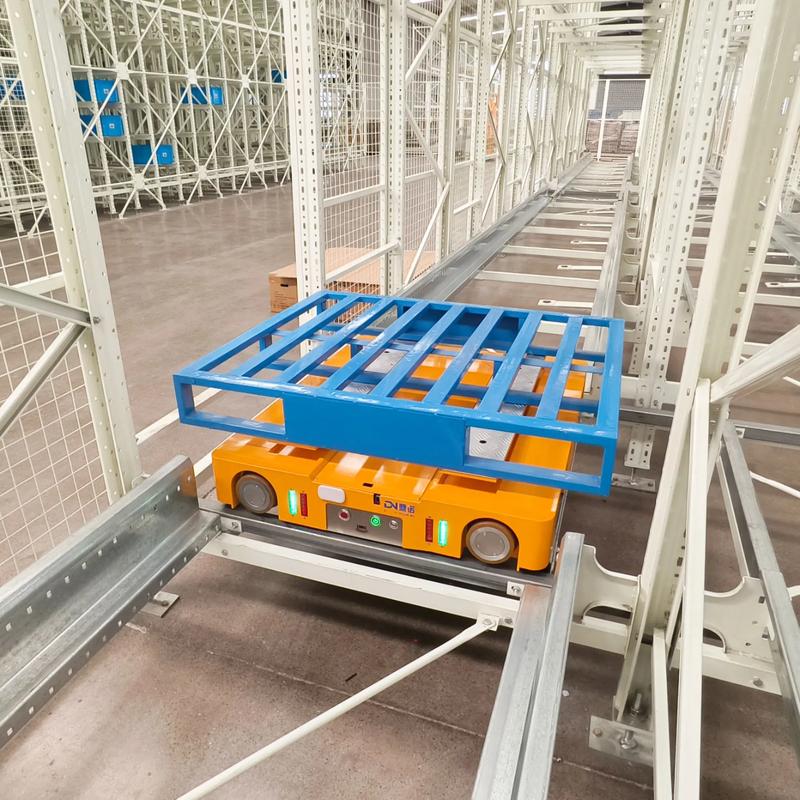

四向穿梭车在密集货架巷道上运行
说到WCS,就得扯点更底层的痛。自动化仓储系统里,WMS和WCS的协同是魔鬼细节的集散地。举个真实场景:WMS下发出库指令,WCS要把任务分给堆垛机,堆垛机取货送到输送线,输送线转给AGV,AGV再对接月台。这中间任何一个环节延迟超过3秒,波次计划就可能全乱。数据延迟、PLC信号丢失、RFID误读…… 这些破事儿,每天都能上演。而且,很多项目的WMS和WCS是不同厂家,一出问题互相甩锅。那会儿我真想冲他们喊:能不能先承认是自己接口协议没对齐?!
那些让你半夜惊醒的灵魂拷问
那些让你半夜惊醒的灵魂拷问
问:上了自动化,我的人是不是就能裁一大半?
答:赶紧打消这念头。自动化替换的是重复性体力劳动,但需要更多人来做异常处置和系统运维。我们一个中等规模无人仓,光IT运维团队就5个人,比原来多了一倍。设备坏了,你难道指望机器自己修?而且,你得有人懂业务又懂代码,这种复合型人才,太难招了,招来还得花半年培养,不然就被设备商牵着鼻子走。
问:电商大促时,系统崩了怎么办?
答:这个问题价值一百万。去年双十一,某客户峰值单量是日常的10倍,我们的策略是提前两周做压力测试,但依然在晚上8点差点挂掉——因为数据库死锁。最后靠降级部分WMS功能、人工介入才挺过去。所以,容灾方案必须从设计阶段就嵌入,别等上线了才想。冗余服务器、数据库读写分离、手动应急通道……一样都不能少。而且,一定要演练!实打实跑一遍,否则预案就是废纸。
问:老仓库改造,能不能不停产?
答:能,但极其痛苦。我们干过一个项目,要求在老立库加装一套新输送线和穿梭车,还不能影响白天发货。结果施工都在半夜12点到凌晨5点,切割火星溅到货架上差点火灾。而且新旧系统并行,接口兼容性搞死人。结论是:如果预算允许,咬咬牙新建一个,别折腾改造了,成本可能更高,安全风险还大。
2025年了,别再掉进这些坑
2025年了,别再掉进这些坑
这两年行业变化快得吓人。AI视觉已大量用于拆码垛和异常检测,激光SLAM导航的AGV满街跑,5G远程调试也成了常态。但工具越先进,人的决策越重要。我发现一个怪圈:很多企业花大价钱买了最好的设备,却在流程梳理上抠门——不请顾问,不培训员工,连个标准的SOP都没有。导致设备利用率不到60%,投资回报周期拉长到5年以上,这谁扛得住?
✅ 我的建议简单粗暴:先做咨询,再做规划,最后才选设备。找个懂行业的第三方,花两周时间把业务数据跑透,模拟几个极端场景,再出方案。哪怕花个小几十万,也比投几百万打水漂强。另外,签合同时,把售后响应时间、备件供应、软件升级条款写死。别信口头承诺,对方销售离职后,你跟谁说理去?
最后说个现象:有些企业老想着一步到位建全自动“黑灯工厂”,却忽略了半自动化也有春天。比如,在拆零拣选区保留人工加电子标签拣选,配合输送线,灵活性极高,成本低很多。自动化仓储不是非黑即白,找到适合自己业务规模和发展节奏的方案才是最关键的。别被概念绑架了。
哦,对了,那家汽配厂后来怎样了?我们连夜改WCS调度算法,把巷道分段优先级做了调整,一周后终于跑顺了。老板高兴,请我们吃烤全羊。说实话,干自动化这行,没掉过坑都不好意思称专家。但坑掉多了,总得长出点记性,对吧?
