联排别墅装修避坑11问:跟了80套工地的老施工员掏的实在话

干了14年装修,光联排别墅的工地我就跟了快80套,踩过的坑比业主吃过的外卖盒还多。最近接了三个同小区的联排单,问来问去都是那几个问题,干脆攒成问答,省得我每次翻聊天记录重复说。

预算&工期最容易被坑的两个问题

问:联排别墅装修,总预算里哪块最容易超?

最先超的不是主材,是土建改造的增项。

很多业主一开始照着普通平层的拆改算钱,结果进场才发现要拆配重墙、要给地下室开采光井、要搭二层楼板,这部分钱动不动就超总预算的20%-30%。按建面算的话,联排的土建改造(含搭楼板、地下室采光井、外墙局部保温)每平1200-2000是正常行情,低于这个价的,后期百分百给你加钱。

注意,签合同的时候一定要把“拆改过程中发现墙体内部有空心砖、需要额外加固”的条款写进去,不然拆到一半施工队说要加钱,你掏也不是不掏也不是。💡 别信什么“免费做结构验算”的鬼话,正规第三方结构验算,一套300平左右的联排收费3000-5000,这钱真不能省。

问:联排别墅正常装修工期到底要多久?

300平左右的联排,从进场到拎包入住,10-12个月是合理区间,低于8个月的要么偷工减料,要么工序衔接全是漏洞。

联排要走的工序比平层多太多:地下室防潮、搭楼板、外墙防水、挑空区域的高空作业,每一样都要等材料干透才能进下一道,你想快都快不了。常见误区:很多业主为了赶时间硬压工期,我上次碰到个业主,为了赶在过年搬进去,硬把工期压到6个月,结果地下室墙根的防潮层没干透就贴了砖,住进去第三个月,墙皮直接泡掉半面墙,返工花了8万多。❗ 工期节点一定要写进合同:拆改完15天、水电完20天、瓦工完45天、木工完30天、油工完30天,每逾期一天扣工程款的千分之一,别不好意思提。

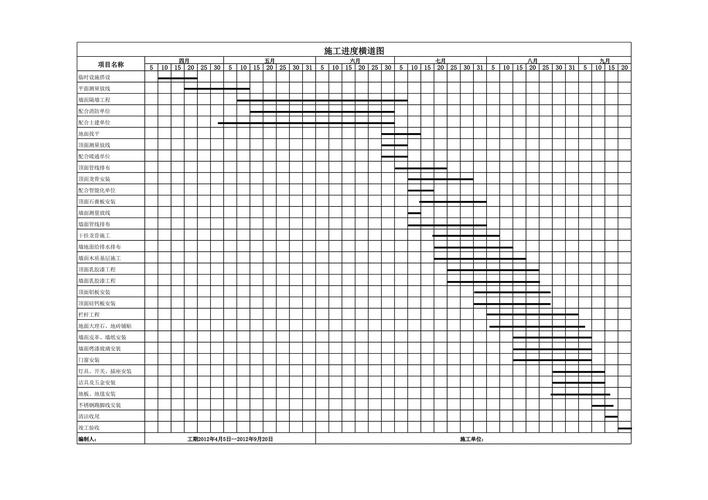

300平联排别墅装修工期节点横道图
300平联排别墅装修工期节点横道图

水电&防潮这俩隐蔽工程,踩了坑一辈子难修

问:联排的水电改造,和平层比有啥不一样?

首先得把地下室的排水单独做一套强排系统,别跟地上层的排水串一起。

联排的地下室一般比市政管网低1-2米,靠重力排水根本排不出去,要是串了地上的管道,哪天堵了,污水直接倒灌进地下室,哭都来不及。强排泵选国产的新界、格兰富基础款就行,一套下来8000-12000,别买杂牌的,用个两三年就烧了,换一次要拆半面墙。注意,强排系统一定要单独留个检修口,别到时候坏了要砸砖。还有,联排的挑空区域,一定要提前预留好电动窗帘、吊扇灯、甚至升降晾衣架的电位,别等吊顶封完了才想起来要拉线,到时候走明线丑到你想砸了重装。

问:联排别墅的防潮,到底做几层才够?

从里到外做三层:地下室顶板的外防水、墙面的防潮涂层、地面的防潮找平层,少一层都不行。

说实话,我见过太多业主省那点钱,只在地下室墙面刷一层防潮漆,结果梅雨季一到,墙面摸上去全是水,放的除湿机一天能接两大桶水。💡 给个参考标准:地下室墙面从地面往上1.8米的高度,刷两遍渗透型防潮剂,地面做8公分厚的细石混凝土找平,里面掺防水剂,外墙的防水卷材要铺到高出室外地坪30公分的位置。常见误区:别信什么“防潮墙布能解决返潮”的鬼话,墙布只是把潮气闷在墙里,时间长了墙皮发霉发黑,到时候撕都撕不下来。

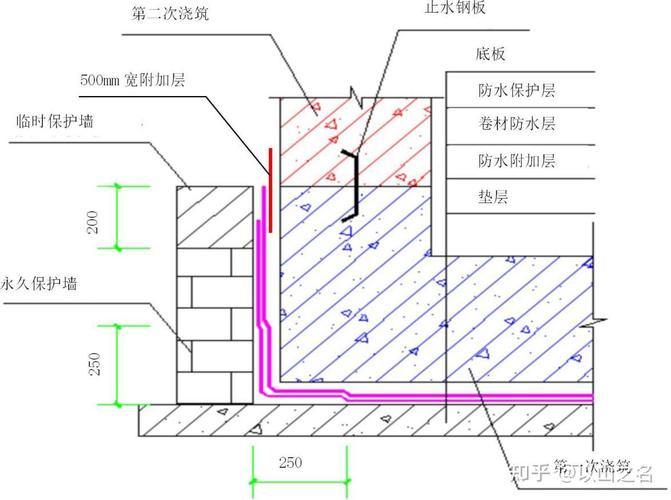

联排别墅地下室三层防潮施工节点剖面图
联排别墅地下室三层防潮施工节点剖面图

问:联排的防水,最容易漏的地方是哪?

三个位置:露台的边角、地下室采光井的侧壁、一二楼之间的楼板拼缝。别等漏到楼下邻居家才想起做防水。

操作要点:露台的防水做完,一定要做48小时闭水试验,蓄水深度2公分以上,漏了就返工,别凑合。采光井的位置,要比室外地面高15公分,防止下雨的时候雨水顺着墙根渗进来。注意,很多施工队做楼板拼缝的时候,只在表面刷一层防水涂料,其实正确的做法是把拼缝凿开3公分深,填嵌缝膏,再贴两层网格布,不然过个两三年,温度热胀冷缩,拼缝百分百开裂漏水。

材料选择&空间利用,别花了大价钱还装得憋屈

问:联排的地下室,到底装什么材料最耐用?

地面选800*800的通体砖,别用实木地板,别用普通的强化复合。

地下室哪怕防潮做的再好,空气湿度也比地上层高10%-15%,实木地板用个两三年就起翘发霉,擦都擦不干净。墙面的话,选防水的无机涂料,别选乳胶漆,别选墙布。参考价格:通体砖选广东砖的话,每平80-120就够,无机涂料每平包工包料60-80,算下来比你装实木地板加墙布便宜一半,还耐用。

问:联排的挑空区域,怎么利用才不浪费?

别全封成楼板,留个挑空的客厅才是联排的灵魂。

对吧,花大价钱买联排,不就是图个敞亮?我上次碰到个业主,为了多要一个卧室,把6米高的挑空全封了,结果客厅跟普通平层一样,瞬间没了联排的感觉。建议:挑空区域留15-20平正对客厅的位置,剩下的部分搭个小阁楼,做个书房或者储物间就行,别全封。💡 搭楼板的时候,一定要用钢结构加混凝土的组合,别用纯钢结构,走上去咚咚响,隔音差到你能听见楼上邻居走路的声音。

问:联排装修的环保除醛,怎么做才真的有用?

别信什么“空气治理公司喷一遍就没醛”的鬼话,核心是从材料源头控醛。

定制柜子的板材选ENF级的,别选E0级的,毕竟联排的柜子多,算下来总用量比平层多两倍,E0级的积少成多,甲醛很容易超标。装修完之后,别着急住,每天开窗通风,配合工业风扇对着窗外吹,吹个3个月再找CMA机构测一下,达标了再搬。常见误区:别放几箱绿萝、炭包就觉得能除醛,那点吸附量,跟你柜子释放的甲醛比,杯水车薪。

问:联排的入户楼梯,用什么材料最划算?

选现浇混凝土基础,铺岩板踏步,别选实木楼梯,别选纯钢结构的。

实木楼梯用个两三年就会被踩得掉漆,还容易吱呀响,岩板的耐磨度高,踩上去没声音,还耐脏。参考价格:一套300平联排的室内楼梯,包工包料做下来,每步1200-1800,比实木楼梯便宜三分之一,用个二三十年都不会坏。注意,楼梯的扶手一定要选圆边的,别选那种棱角分明的,家里有老人小孩的,磕一下真的疼。

问:联排的外墙装修,选什么材料耐造?

选真石漆,别选干挂石材,别选普通的外墙涂料。

干挂石材的成本太高,一套300平的联排做下来,光石材就要十几万,还容易掉,安全隐患大;普通的外墙涂料,晒个两三年就掉色,丑的很。真石漆的话,每平包工包料120-180,耐晒耐雨淋,颜色还多,我跟了这么多工地,真石漆的外墙用个15年都不会出大问题。常见误区:别选那种亮面的真石漆,太阳一照反光,邻居都能被你晃得睁不开眼,选哑光的最耐看。

问:联排装修的验收,重点要查哪几个地方?

三个核心:一是所有墙面的空鼓率,超过5%的必须返工;二是所有的下水管道,倒一桶水进去,看排水顺不顺畅,有没有漏水;三是所有的窗户,关窗之后拿个A4纸夹在缝隙里,拉不动的才是密封合格的。

💡 小技巧:验水电的时候,拿个验电插头挨个插,看每个插座的零火线有没有接反,别等装了柜子才发现插座没电,那时候拆柜子都心疼。

❗ 特别提醒1:别一开始就盯着“网红设计”装,什么悬浮楼梯、无主灯、开放式厨房,联排本身的层高、采光条件跟大平层不一样,很多网红设计装进去,反而会让空间显得压抑。我见过个业主,把无主灯的吊顶做了30公分厚,本来联排的层高就只有3米2,吊完顶剩2米9,走进去跟个鸽子笼一样,后悔都来不及。

❗ 特别提醒2:联排的邻里关系真的很重要,装修之前一定要跟左右邻居打个招呼,尤其是你要拆改外墙、要在院子里动土的时候,别等邻居投诉到城管那里,勒令你停工整改,那时候耽误的工期,损失的都是你自己的钱。
