硬装核心问题解答
问:

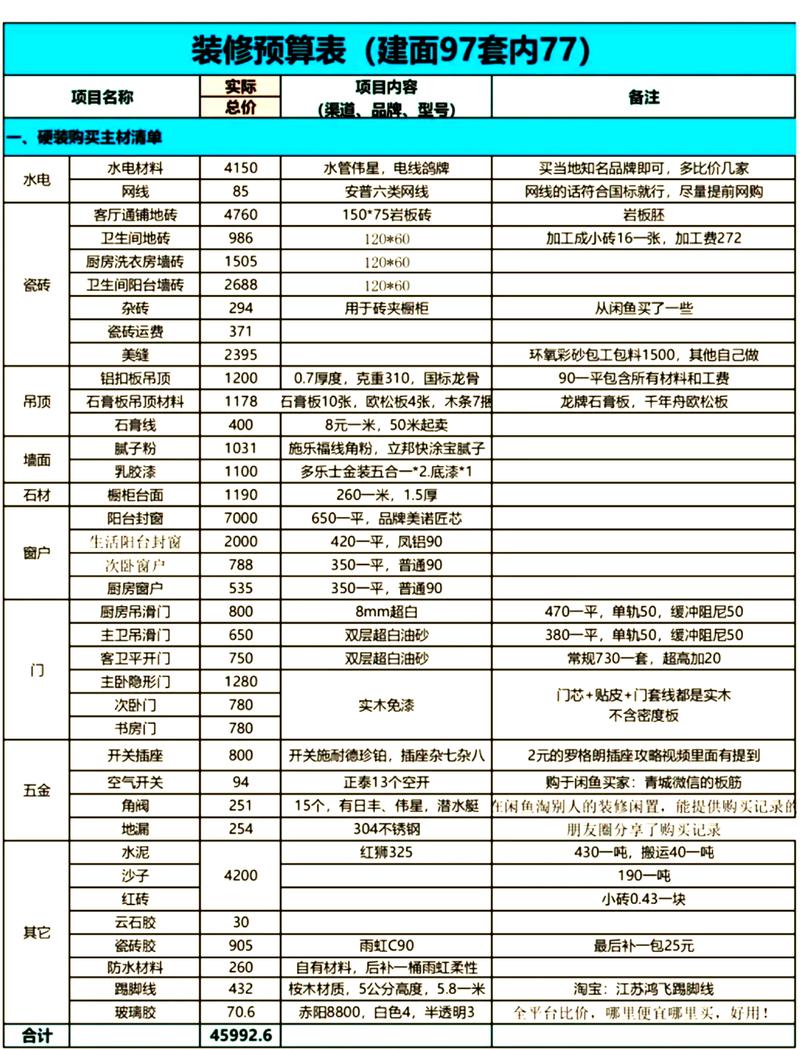

装修做方案怎么控制预算不超支?答:开工前把总预算拆分到每个项目,留15%的浮动金。说实话,80%的超支都是临时改主意堆出来的。操作:先把硬装、软装、家电三块分开,每块定死总额,比如10万总预算,硬装5万,软装3万,家电2万,浮动金从总预算里提,不要动分项的钱。常见误区:别一开始先定大牌家具家电,把硬装钱挤没了,最后只能偷换材料降档次。💡建议找工长要详细报价,每个项目标清楚用材、单价、工程量,漏项的直接谈好加钱规则,别签闭口合同。问:
旧房翻新装修方案里,水电必须全改吗?答:房龄10年以内的不用全改,10年以上建议全改。10年以内的商品房,大多用的是国标铜线,水管只要没腐蚀生锈,换个插座面板、加几个接口就行,能省大几千。10年以上老房大多用的铝线,水管很多是镀锌管,绝缘和防漏都差,住个三五年再坏,砸砖修贵一倍。❗注意:不管改不改,都要拍全水电走向视频存手机,以后打洞别打错。
老房水电改造走向标记现场图问:
小户型装修方案怎么显大?有没有可落地的技巧?答:核心就是少做固定造型,多做垂直收纳,统一色调。别做复杂吊顶,走一圈石膏线就行,层高直接多出来5公分,视觉立刻敞亮。墙面选浅灰、米白这类浅色调,别搞分色墙,尤其是别一半深色一半浅色,直接把空间切碎了。收纳别做满墙落地柜,做顶天立地悬空柜,底部留空放拖鞋,显轻不压抑。✅我见过太多小户型做满墙酒柜,一进门堵得慌,换悬空立刻不一样。问:
装修方案里防水一般做几遍?做多高?答:淋浴区做两遍防水,高度做到1.8米,干区做到30cm,墙面背面有衣柜的话,整面墙都做。一遍防水刷完容易有漏刷的砂眼,两遍覆盖率够,更稳。淋浴区天天沾水,做低了水渗到墙对面,隔壁衣柜发霉哭都来不及。💡参考,市面上正规的刚性+柔性防水组合,工费加材料一般是60-100块一平,超过这个价就是被坑了。问:
装修施工顺序怎么排才不返工?答:记住这个顺序:主体拆改→水电改造→瓦工贴砖→木工打柜→油漆刷墙→厨卫吊顶→橱柜安装→木门安装→地板铺设→开关插座→五金软装→开荒保洁。别乱改,比如别先刷墙再贴砖,水泥沙子掉墙面上全是印子,还要补漆,白花钱。常见误区:很多人装衣柜,先装衣柜再刷墙,缝隙留不齐,还容易把衣柜弄脏,反过来才对。
材料选择与环保问题解答
材料选择与环保问题解答问:
环保装修,除醛到底要怎么做才有用?答:源头控制比后期除醛有用一万倍。别信什么炭包、绿萝、光触媒,都是心理安慰。操作:选板材的时候,优先选ENF级的颗粒板或者多层实木板,别贪便宜买杂牌子,胶水里的甲醛能飘10年。定制柜做完别关柜子门闷着,开窗通风就行,夏天温度高多开窗户,挥发得快。❗我见过业主花三千块找除醛公司,住进去还是超标,就是因为板材选差了,源头错了怎么救都没用。问:
装修方案里,选普通瓷砖还是通体大理石?哪个性价比高?答:家用选800*800的广东产通体砖就行,性价比最高。那种大尺寸的进口大理石瓷砖,一块就上千,贴砖工费还要贵一半,因为太重,工人要额外花功夫,裂缝了还不好换,普通人真没必要。价格参考,一线大牌的特价通体砖,80*80的一般是50-80一块,质量就够家用了,别买低于30一块的,平整度不够,贴完缝隙歪歪扭扭,打扫都难。问:
装修工期一般多久能装完?怎么管理不拖工?答:100平以内的毛坯房,正常工期是45-60天,超过70天肯定是工人衔接错了。开工前让工长给你排好每个节点的进场时间,每做完一个节点验收,验收合格了再结节点款,别提前付全款。不过话说回来,大部分拖工期都是工长把工人调去别的工地赶单了,你拿着节点表,该问就问,别不好意思,你是付钱的那个。问:
卫生间返潮发霉,装修方案里要提前做什么处理?答:除了做地面防水,一定要做墙固地固,瓷砖填缝用美缝剂别用白水泥。还有,卫生间门口一定要做挡水坎,就是在过门石下面浇一层水泥防水,别直接铺过门石,不然水顺着地砖下面渗到门口,墙面底部半个月就发霉了。💡小技巧,买个厚点的卫生间门口吸水地垫,日常也能挡不少水,比啥偏方都强。问:
旧房翻新,墙面掉皮要全部铲掉重新做吗?答:掉皮面积超过1/3就全部铲,小面积掉皮局部补就行。很多施工队上来就让你全铲,就是想多收钱,其实如果原墙面腻子是耐水腻子,掉皮只是局部受潮,铲掉补点腻子刷漆就行,能省两千多工费。❗注意,补完漆一定要让师傅用同批次的漆,不然颜色会有色差,特别难看。
验收总结与避坑提醒
问:
闭水试验验收要做多久?怎么才算合格?答:闭水试验一定要做满48小时,别做24小时就完事,渗水性差的墙,24小时看不出问题。做完去楼下邻居家看天花板,没有漏水印子就是合格。

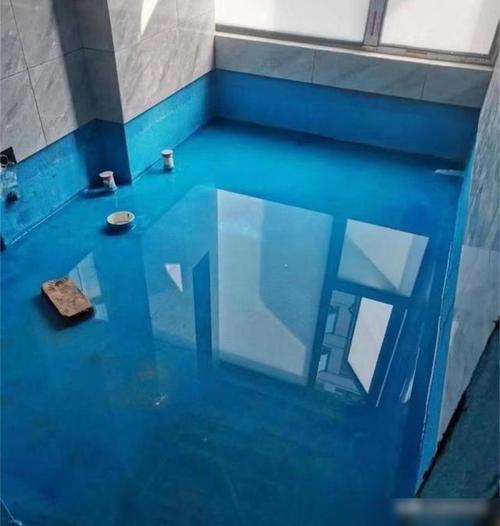

家装卫生间闭水试验验收现场图问:
大横厅装修方案,要不要做固定隔断隔出房间?答:刚需家庭只有一个客厅的话,别做固定墙隔断,用可移动的玻璃屏风或者半高墙就行,需要的时候隔,不需要的时候拉开,空间灵活多了。之前有个客户,为了放婴儿床把横厅隔成小房间,娃上学了又砸掉,花了两次钱,亏死。
特别提醒
1. 别听人说「加个造型才好看」就乱加项,大部分造型都是住三个月就看腻,打扫卫生还积灰,纯交智商税。
2. 装修方案定好之后,别三天两头改设计,改一次不仅加钱,还拖工期,改个三五次,工期能多拖一个月,熟人工长都扛不住。
