二手房装修12个高频问题解答,全是工地实测的干货经验

前期准备&预算规划

问:二手房装修的预算一般怎么分配才合理?答:✅ 按总预算比例分:拆旧5%、设计8%、水电15%、瓦木30%、厨卫20%、软装22%,这个比例是跑了几百个工地磨出来的。 总预算参考:一线城市简单翻新大概800-1200元/平,全装1500-2500元/平,装得好点往上不封顶。 ❗ 常见误区:别一开始就盯着家具家电买,把钱花光了,施工的时候凑不出来改水电的钱,最后只能偷工减料。说实话,钱一定要先紧着基础施工留,软装可以慢慢添对吧?问:老房一定要全部拆完重新装吗?答:💡 能保留的好东西完全可以留,不用全拆。 比如原先的地砖如果平整结实,直接在上面铺新地板或者新瓷砖就行,省了拆旧的钱还省了工期,还不会破坏楼下的原有防水。如果原先的墙面基层做得好,只是掉皮,只铲到腻子层重新刷就行,不用铲到砖。 ❗ 注意:水管电线如果是超过10年的铝线或者镀锌管,必须全换,别留。问:二手房装修水电真的必须全改吗?答:❗ 十年以上的老房,必须全改。没商量。 原先的老房用的铝线负荷不够,现在大家家电多,空调、热水器、家用充电桩都是大功率,铝线容易发热起火,太危险。原先的水管很多是镀锌管,已经锈得差不多了,堵是早晚的事。 如果是近5年的二手房,原先的电线是国标铜线,线径够,可以只改增加点位的局部。
二手房装修现场拆旧完工实拍
二手房装修现场拆旧完工实拍

核心施工&痛点解决

问:老房墙面总是掉皮开裂,怎么处理才不复发?答:✅ 标准做法:先铲掉所有开裂墙面的腻子和空鼓层,如果基层已经粉化,必须全部铲到红砖,重新挂网批灰,再做面漆。 尤其是老房的轻体墙和新旧墙体衔接处,挂网是必须的,不然半年就开裂。如果是一楼返潮导致的掉皮,还要在批灰前刷一层抗碱封闭底漆。 常见误区:很多人图省钱,直接在开裂的墙面上刮一层腻子就刷漆,用不了三个月又裂了,白花钱。问:老房卫生间漏水漏到楼下,怎么修最靠谱?答:💡 能从砖面做微创补漏就别一开始就砸砖,能省大几千。 如果只是缝隙漏水,微创注胶补漏便宜又快,几千块就能搞定,只要不是水管破裂,都能先试。如果是水管漏了,那必须砸砖修。 做完防水一定要做48小时闭水试验,去楼下看顶面有没有渗水,没问题再贴砖。问:一楼或者底层的老房怎么防潮?答:✅ 一定要做全屋防潮,不是只做卫生间。 地面在铺砖或者铺地板之前,整个客厅卧室都要刷一遍地面防潮剂,墙面从地面往上做30公分高的防潮层。如果是一楼,最好再做一层架空的防水层,别直接铺。 ❗ 别信什么防潮粉撒了就管用,那都是骗小白的。问:小户型老房怎么利用空间不踩坑?答:💡 能做嵌入式就别做落地柜,能做开放式就别堵死过道。 把非承重的墙体砸掉改成定制嵌入式衣柜或者收纳柜,能多出来至少半个平方的使用面积,卫生间做壁龛放洗浴用品,比装置物架整洁还不占地方。 别买那种大体积的厚重皮沙发,买细脚的布艺沙发,显空间大还能随时移动调整。问:老房的旧门窗一定要换吗?答:✅ 如果是状态不错的铝合金门窗,密封性还可以,只是旧了,只换五金件换胶条就行,一扇门才几百块。如果是原先的木窗或者变形的塑钢窗,密封性差,那必须换,不然冬天漏风夏天漏雨,交暖气费都白交。 换门窗最好在拆旧之后第一步就换,别等泥工做完再换,容易留缝渗水。

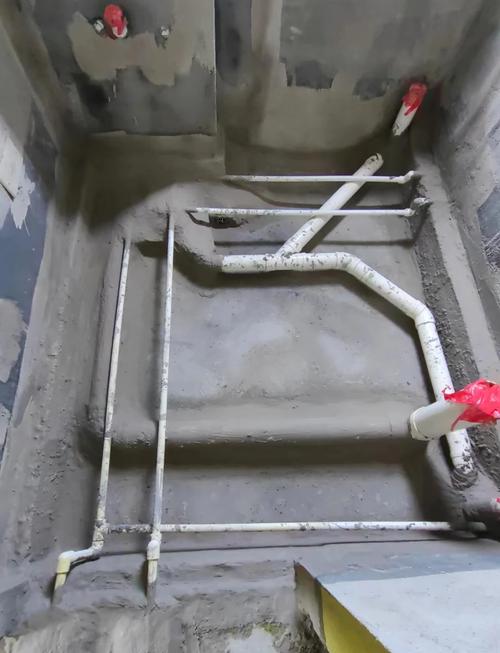

二手房装修卫生间防水施工实拍
二手房装修卫生间防水施工实拍

工期验收&收尾避坑

工期验收&收尾避坑
工期验收&收尾避坑
问:二手房装修一般工期要多久?怎么避免延期?答:✅ 60平以下局部翻新大概20-30天,全房翻新大概45-60天,90平以上全装一般60-90天。 避免延期最关键的点:提前把所有材料定好,开工前把瓷砖、地板、门窗、橱柜这些大件都定完,别等施工到那一步才去买,工人等材料一天,工期就拖一天。 签合同的时候一定要写清楚延期一天赔多少钱,别不好意思。问:二手房装修完除醛真的有用吗?怎么除才对?答:💡 真正有用的就两个办法:开窗通风+活性炭包辅助。别信什么光触媒喷雾,喷完只是暂时掩盖气味,根本除不干净。 买家具尽量选实木或者E0级的板材,从源头减少污染才是最靠谱的。开门窗通风放三个月再住,比什么都强。问:老房砸墙的时候,怎么判断哪些能砸哪些不能砸?答:❗ 承重墙上绝对不能动,半毛钱都不能动。怎么分辨?厚度超过20公分的墙面,砖混老房的外墙,基本上都是承重墙。顶面的梁也不能砸,主烟道也不能随便改。 拿不准的,先找物业要原始户型图,别上来就砸,砸错了不光要复原,还有安全隐患,真的会出大事。问:二手房装修验收要重点看哪些地方?答:✅ 重点看三个地方:第一,水电,打开所有龙头看水压,插个充电器试下所有插座有没有电,闭水试验再复看一次。第二,墙面,拿个手电筒斜着照墙面,看看有没有凹凸不平开裂的地方。第三,门窗,开关几次看看顺不顺,打盆水倒在窗框排水孔,看看堵不堵。 五金件都试一遍,坏的赶紧换,等住进去再换就麻烦了。

特别提醒

1. 别信任何“二手房装修一口价8万拎包入住”的宣传,十有八九都是低价漏项,开工之后一点点加钱,加到你怀疑人生,签合同之前一定要看清楚所有项目,把所有可能增项的报价提前写清楚。2. 别抱着“能省则省”的心态留老化的水管电线,当时省个几千块,后期出问题爆水管漏到楼下,赔楼下的钱加砸砖重修的钱,几万都打不住,亏大了。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
