装修高频问题实战解答:资深工程师掏心窝的干货总结

前期准备与预算篇

问:装修预算怎么控,不会超支?答:先定死总预算硬框:总花费不能超过家庭年收入的1.2倍,硬装、软装按6:4分配。✅ 说实话,大部分人超支都是一开始没锁死单品价格区间,逛着逛着看上更贵的,换着换着最后结账直接炸锅。操作很简单,每一类材料都写好你能接受的价格上限,比如瓷砖就定80-120元/平,超出这个价的直接不看,别给自己留犹豫的余地。 常见误区:为了省硬装钱降标准,把预算都砸在软装上,最后装完发现墙面不平、瓷砖空鼓,沙发再贵也救不了。💡问:小户型怎么装能显更大?答:记住三个核心:少做固定造型、全屋通铺地砖、收纳藏起来别露出来。✅ 别信网红那套各种玻璃隔断、悬浮造型,花里胡哨不说,还占空间显乱。能藏进柜子的东西就别摆出来,通铺的时候连过门石都省了,墙面颜色别超过三种,装完至少显大十平方。 ❗注意:别为了收纳打满整墙柜子,空着的地方比塞满更显大,懂吧?问:旧房翻新必须全拆了重装吗?答:当然不一定。如果原本的水电是合格国标线、防水没有渗漏痕迹,完全可以保留基础,只改局部。省下大几万,买个好沙发不香吗?✅ 怎么判断?找个有经验的工人敲两块墙砖看看,水电走顶的话直接测水压和绝缘电阻,没问题就不用全拆。 常见误区:不管原来好坏全砸了,不仅多花钱,还容易不小心破坏原建筑的承重墙保护层,太亏了。
小户型装修通铺柔光地砖实景图
小户型装修通铺柔光地砖实景图

核心施工与材料篇

问:水电改造必须走顶吗?答:不是必须,走顶走地都可以,核心是做好活线、接口留对就行。✅ 走顶的好处是万一漏了好维修,但是材料和工钱都贵三分之一左右;走地省钱,只要防水做好,出问题的概率不到1%。我做了二十年,见过走地出问题的还没三起。 💡建议:厨卫水电走顶,客餐厅卧室走地,兼顾安全和省钱,够用了。问:防水要做几遍,做多高才够?答:横竖交叉刷两遍就够,再多没必要。淋浴区刷到1.8米,干区刷到1.2米,厨卫整个地面满刷。✅ 别听工人忽悠你刷三遍五遍,刷太厚防水层会开裂,反而更容易漏。闭水试验一定要做够48小时,做完必须去楼下邻居家看顶板,没有水印才算合格。问:环保除醛到底怎么做最有效?答:开窗通风,永远是第一名。其他都是辅助。✅ 别买几千块的除醛喷雾,别信什么绿植、活性炭吸甲醛,那些都是心理安慰。靠谱的做法就是,硬装做完开窗放三个月,买个一两百块的工业风扇对着墙角吹,比什么智商税产品都管用。板材选E0级或者ENF级就够,根本不存在零甲醛的板材,别交智商税。问:定制衣柜选颗粒板还是多层板?答:大部分家庭选ENF级颗粒板就够,平整度好,不易变形,价格还比多层板便宜一半,环保完全达标。✅ 多层板确实防潮好一点,但是贵太多,而且封边难度大,变形概率其实比颗粒板还高。除非你家是一楼潮得返霉,不然真没必要多花那冤枉钱。

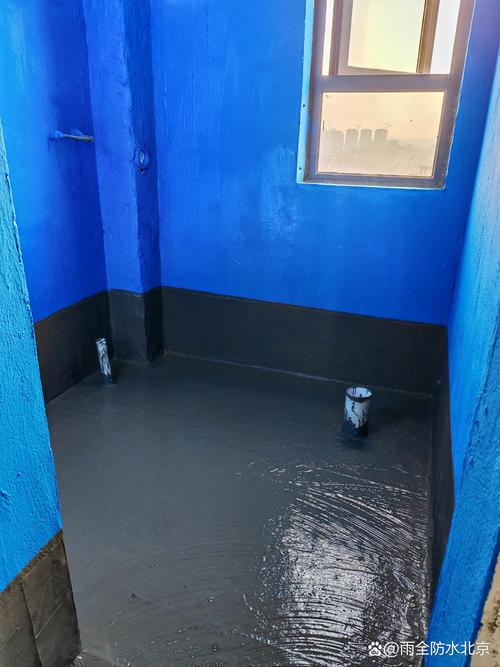

家庭卫生间墙面防水施工实景图
家庭卫生间墙面防水施工实景图

验收与工期管理篇

验收与工期管理篇
验收与工期管理篇
问:装修顺序错了会怎么样,正确顺序是什么?答:错了直接返工,多花几万块都很正常。正确顺序是:拆改→水电改造→防水→瓦工贴砖→木工吊顶→油工刷墙→橱柜测量安装→木门安装→地板铺设→软装进场。✅ 我见过最离谱的错误就是先装木门再贴砖,最后缝隙留大了漏丑,还没法改;还有先做吊顶再改水电,做好的吊顶全砸了,工人都不好意思要钱。问:装修竣工验收,普通人主要查什么?答:查三个核心就够,不用找什么第三方验收花冤枉钱。①水电:所有开关按一遍,所有水龙头打开看水压,拿个测电笔试每个插座有没有电。②瓦工:用十块钱的空鼓锤敲,整体空鼓率不超过5%,单片砖空鼓不超过三分之一就算合格。③木工柜门:开关顺不顺,缝隙是不是均匀。✅ 普通人带个空鼓锤、插个手机试插座就够,不用整那些花里胡哨的仪器。问:正常装修工期要多久,怎么催工不翻车?答:硬装一般45天到60天,超过这个就是工人排不开活了。✅ 别天天蹲工地催工人,催急了工人给你偷工减料,表面看不出来,住两年出问题哭都来不及。每周去看一次进度,和工人好好说,提前把延期赔付写进合同,一天扣个几百块,比你天天催管用多了。问:吊顶有没有必要做?答:只有层高超过2.7米才建议做复杂吊顶,不装中央空调、风管机就没必要做满顶,做个简单的双眼皮吊顶就够,好看还不压层高。✅ 太多人跟风做复杂的回字形吊顶、悬浮吊顶,装完发现层高只剩2.4米,进房间就闷得慌,悔得肠子都青了。

特别提醒

1. 别找亲戚朋友装修,砍价你不好意思,出问题你也不好意思说,最后钱花了,亲戚也变仇人,这种事我见得太多了。 2. 别等硬装全部做完再买家具,提前量好尺寸看好款式,锁定价格,硬装完直接送货安装,省得耽误入住,还容易被商家临时涨价。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
