装修监理12问:资深装修工程师帮你避坑省大钱

预算与工期相关问答

预算与工期相关问答
预算与工期相关问答
问:装修一定要找监理吗?自己盯不行吗?答:100平以上的家装、所有工装,都建议找第三方独立监理💡。 说实话,大部分业主装过一两套就不错了,工人玩的花样你能比他懂?你每天要上班吧?就算你不上班,你知道防水闭水前要检查堵头漏不漏水吗?你能一眼分出工人偷换了哪个批次的材料吗? 常见误区:很多人找装修公司送的监理,那都是一家人,屁股歪的,不要信❗。独立监理按节点验收,拿你钱替你办事,这才靠谱。收费大概是总工程款的3%-5%,100平大概3000-8000,能帮你省出几万的增项钱,划算得很,对吧?问:监理能帮我控住预算不超支吗?答:靠谱的监理,能帮你砍掉80%的恶意增项✅。 开工前就会帮你核对装修公司的报价,把那些漏报的项目、重复收费的项目(比如墙面找平收一遍钱,刮腻子又收一遍找平钱)直接标出来。施工过程中,所有变更要你签字确认才让工人动,不会出现装修公司偷偷加项最后坐地起价的情况。 注意:一定要让监理把报价核对完再签装修合同,别先签再核,晚了。问:监理怎么帮我管工期?答:正规监理会提前给你做专属工期节点表,每个节点什么时候完工,什么时候验收,都标得清清楚楚。工人拖延一天,直接帮你盯装修公司按合同扣钱。 常见误区:很多业主自己装,工人说缺材料等三天,你就真等三天,监理会帮你提前核对材料进场时间,提前排期,不会白白浪费时间。我见过最多的,业主自己装拖了半年,监理管着三个月准时完工。

核心施工节点监理问答

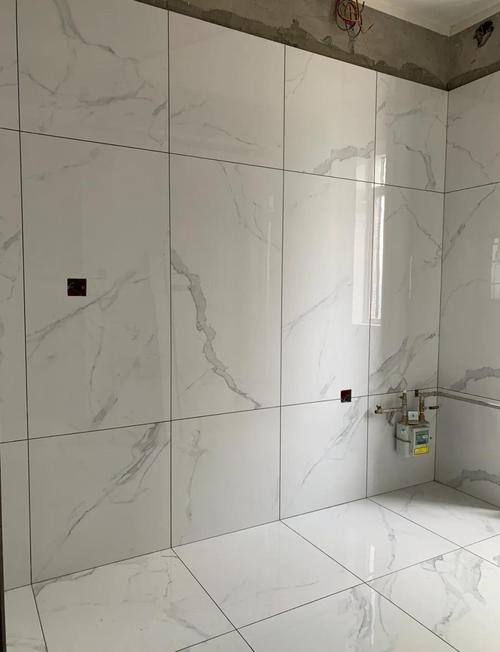

家装装修监理现场验收墙砖实拍
家装装修监理现场验收墙砖实拍
问:水电改造监理要验什么?答:核心盯着三点查就对了✅。第一,打压测试必须在场,冷水管打10个压,热水管打15个压,保压30分钟掉压不超过0.05MPa才合格。第二,所有插座位置对不对,能不能通电,地线有没有接错。第三,开槽有没有打坏墙体钢筋,承重墙绝对不能开超过1米的长横槽。 注意:一定要验收完水电才能封槽,别工人封完了你再找问题,凿开就是大麻烦,浪费钱又耽误时间。问:防水做完监理怎么验?答:首先,闭水试验必须监理在场盯着做,水位要够,至少2cm,要泡够48小时,然后必须一起去楼下看顶面有没有漏水渗水。其次,要看防水涂刷高度,卫生间淋浴区至少1.8米,洗手盆区至少1米,厨房阳台至少做30cm高。 常见误区:很多人闭水只泡24小时,那根本试不出来,细小漏点要泡够时间才会显现,别偷懒。问:瓦工贴砖监理要查什么?答:第一查空鼓,用个小钢锤挨个敲,墙砖空鼓率不能超过5%,地砖空鼓不能超过3%,整砖空鼓绝对不行,必须撬了重贴。第二查平整度,两米靠尺靠上去缝隙不超过2mm才合格。第三查排水坡度,卫生间地漏是不是整个空间最低点,倒水会不会积在门口。很多瓦工偷懒坡度做不好,洗澡水漫的满卫生间都是,住进去才发现,哭都来不及❗。问:木工完工监理要查什么?答:首先看龙骨牢不牢,用手晃一晃衣柜吊顶,晃得厉害就是偷工减料了。然后看石膏板拼接缝隙,留5mm左右的伸缩缝,方便后期填缝防开裂。做吊顶的话,龙骨尽量选镀锌烤漆的,别用未做处理的木龙骨,木龙骨容易发霉变形。 注意:现场打柜子的话,一定要看板材封边,封边不好甲醛漏得厉害,还容易受潮膨胀。

材料验收与环保相关问答

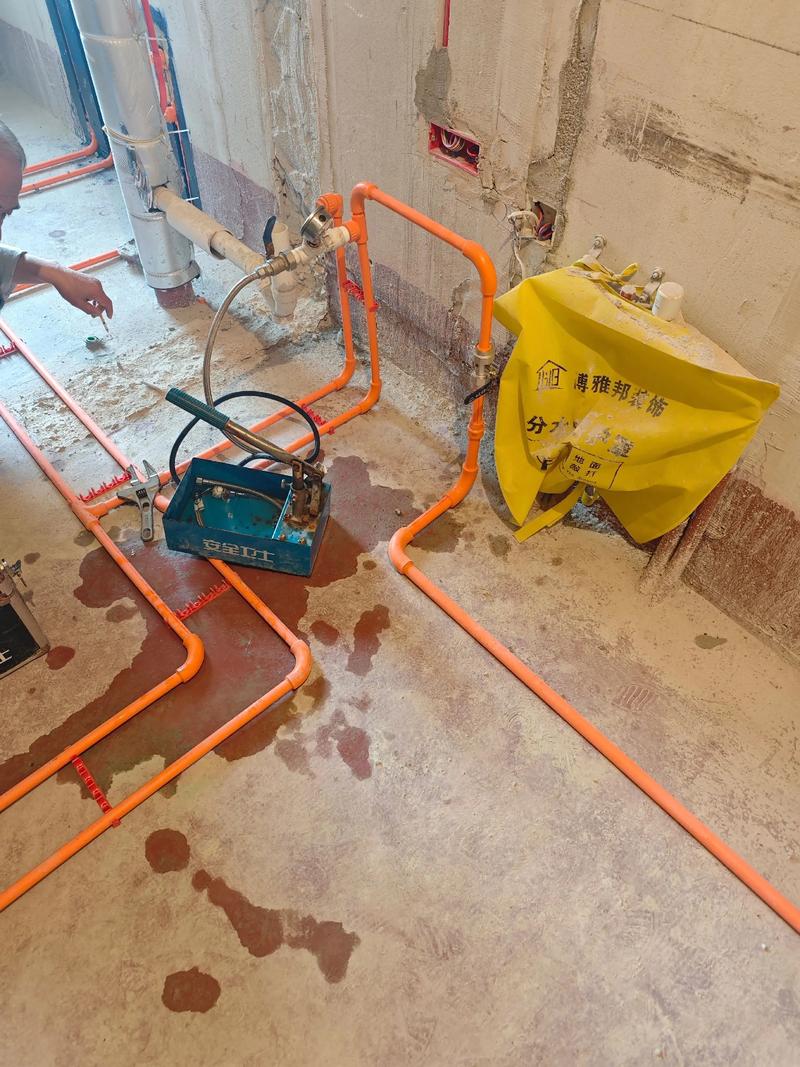

装修监理水电打压验收现场图
装修监理水电打压验收现场图
问:材料进场监理需要验收吗?答:必须验,这是监理最核心的作用之一💡。所有材料进场,第一件事就是对照合同的品牌、型号、规格挨个查,批号、生产日期、防伪码都要核对清楚。我见过太多装修公司把合同写的ENF级板材换成E1级,把一线品牌瓷砖换成小厂杂牌,省出大几千差价揣自己兜里,业主根本看不出来。 注意:任何材料不对版,直接让拉走,别心软,说什么“先用着后面补差价”,后面补的差价比重新买还贵。问:装修监理能帮我控制环保达标吗?答:当然能。首先材料进场帮你查环保等级,国内板材至少要符合E1级,能选ENF级就选ENF级,不符合标准直接退。然后施工过程中,会提醒你避免叠加污染的坑,比如不要在背景墙又打龙骨又贴板又刷漆,多层材料堆在一起,环保肯定超标。完工后还会帮你联系靠谱的第三方检测机构,比你自己瞎找的靠谱多了,不会有那种为了拿合作费给你出假报告的情况。问:旧房翻新找监理有用吗?答:太有用了❗旧房翻新的坑比新房多十倍都不止。首先监理会帮你检查原墙面有没有大面积空鼓开裂,原防水有没有漏点,哪些墙体能拆哪些不能动,很多小白不懂把承重墙、配重墙拆了,整栋楼都有安全隐患,监理一眼就能看出来。然后旧垃圾清运,很多装修公司乱报清运费用,监理会帮你核对实际清运量,不会让你平白多花几千块冤枉钱。问:小户型装修监理能帮到什么?答:小户型最怕乱改乱加,很多装修公司为了多赚钱,给你加一堆没必要的造型,占空间还费钱。监理会帮你核对设计方案,哪些是没必要的,哪些是挡采光挡动线的,帮你砍冗余项目,既能省出空间又能省钱。而且小户型对插座位置要求特别高,监理会帮你挨个核对每个插座的位置,不会出现买了沙发挡住插座、放了冰箱挡了开关这种破事。

给装修小白的特别提醒

给装修小白的特别提醒
给装修小白的特别提醒
1. ❗ 千万别用装修公司附赠的免费监理,拿了装修公司的工资,怎么可能帮你说话?胳膊肘不会往外拐,这个道理一定要记牢。 2. 💡 别贪便宜找那种几百块包全程的野监理,很多都是退休工人出来赚外快,根本不懂最新的施工规范,收了钱去现场转一圈就完事,还不如你自己盯。要找就找只做第三方监理、不接装修公司业务的独立机构,收费透明,立场才正。
