基础决策类问题
问:精装房必须全部拆了重装吗?答:当然不用!能保留尽量保留,只改不满意的部分。 开发商的硬装基础大多符合现行国标,全拆既费钱又造建筑垃圾,100平的房子全拆就要多花3-5万,比局部改造贵出至少两倍。常见误区:很多人收房看不顺眼就想全砸,其实砸掉合格地砖重新铺设,还会抬高地面压低层高,纯纯亏。💡建议:只拆改动线不合理、风格完全违和、质量明确不合格的部分就够,外墙保温层千万别乱砸。问:精装房改造一般留多少预算合适?答:不改主体结构的话,按房屋总装修预算的15%-30%预留就足够。比如100平房子整体装完准备20万,改造部分留3-6万就够用。如果要改全房水电、砸掉全房地砖,就得把预算提到总预算的40%-50%。❗注意:一定要留10%的备用金,拆改的时候很容易碰到意外,比如打漏预埋水管,总得留钱补,对吧?问:精装房想改风格,不砸砖能不能做?答:完全可以!现在太多成熟方案了。地面可以直接铺SPC锁扣地板,厚度只有4-6mm,铺完几乎不抬高层高,价格也就80-150元/平,比砸砖重铺便宜一半还省工期。墙面只要原墙面没有大面积空鼓开裂,砂一遍就能直接刷乳胶漆或者贴壁布,不用全铲。
施工落地类问题

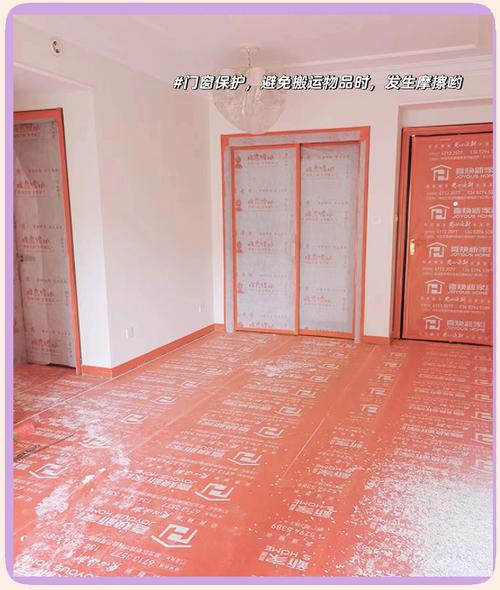

问:精装房改造施工顺序是什么?会不会搞乱?答:记住这个顺序就不会错:成品保护→拆改→局部水电改→泥瓦修补→木工→油漆/壁布→安装→保洁。为啥第一步就要做成品保护?你要保留的门窗、地板、橱柜,施工的时候划一下就是永久印子,后期补都补不好,保护材料一卷才几十块,别省这个钱。❗注意:一定要让工人把边角都贴满,别只铺中间就完事。问:精装房改卫生间,不砸地砖能做防水吗?答:可以!只要漏水不严重,只是缝隙渗水,用透明免砸砖防水剂就可以解决。堵好缝隙之后刷上去就能补漏,一桶200-300元,能做3-5平。当然,如果已经漏到楼下了,那还是得砸砖重做,说明整个防水层已经失效了。💡建议:收房先做一次48小时闭水试验,没问题再动工,省得后期麻烦。问:精装房改造怎么控制工期?答:局部改造一般15-30天就能搞定,全改也就45-60天。要快的话,提前把所有材料定好,拆改完直接进材料,别等。说实话,我见过太多业主,拆改完了还没定地板,硬生生空等半个月,太亏。❗注意:定制家具一定要提前第一次量尺,拆改完就复尺,别等墙面弄完再量,耽误至少十天工期。问:精装房改造环保怎么保证?怎么除醛?答:从源头控制比啥都强。选材料就选E0级或者ENF级的人造板,涂料选有十环认证的,比装修完瞎除醛有用一万倍。装修完开门开窗通风半个月,比啥除醛仪、活性炭都好用。别信那些几百块钱的除醛喷雾,都是智商税。急着住就找正规CMA机构检测,一个检测点150-300元,超标再处理,别瞎折腾。
验收优化类问题

特别提醒

1. 别一上来就找大装修公司全包,精装房改造大多是局部零碎活,大公司不仅报价高,还会给你加很多不必要的项目赚差价,找靠谱的口碑工长单独做,能省至少20%。
2. 一定要先验房再收房,很多精装房的空鼓、漏水问题,收房之前开发商免费修,收完就是你自己掏钱修,别嫌麻烦跳过这一步。
免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
