基础预算&材料管理问题

问:装修工地怎么管才能不超预算?答:一定要走「节点验收付款」,绝对不要提前付超过30%的首款。 很多人一开始被装修公司忽悠,付了七八成款,后面工人出工拖拉,活干得不好,你根本没筹码谈整改。标准付款节点参考:交底放线付5%,水电完工验收付15%,泥木完工验收付25%,油漆完工验收付25%,竣工整体验收合格付30%。 常见误区:不要贪小便宜信“一次性付款打九折”,那点折扣远不够后面增项坑你的钱。💡问:怎么防止工人偷偷调换合同约定的品牌材料?答:每批材料进场,你必须抽半小时到场当面核对。 别说不可能,我干了二十年,见过太多把正品多乐士换成桶灌假漆,把E0级板材换成E1级的操作,外包装做得一模一样,不查根本看不出来。大品牌所有正牌产品都有官方防伪码,直接扫官网查批次编号就能验真假。❗ 注意:哪怕你找的是熟人装修,这一步也不能省,抹不开面子最后吃亏的是自己。
工期工序&核心施工问题

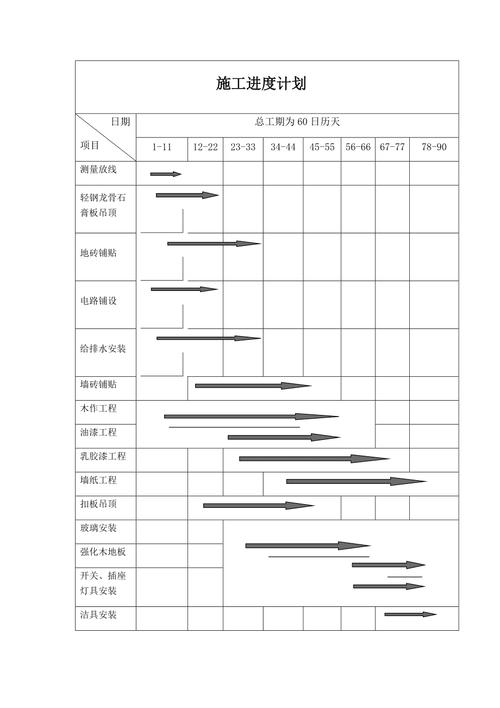

问:怎么管控工地工期不延期?答:把每个工序的进场时间、延期赔付标准提前写进合同,开工前定完所有定制类产品。 80%的工地延期不是工人干活慢,是橱柜、木门、衣柜这些定制品没按时到货,工人窝工一等就是大半个月。💡建议:开工前就把所有定制品选好下单,把生产周期留足,打印一张大的工期表贴在工地进门墙上,工长、工人、业主都能随时看进度。问:水电改造工地必须盯哪几件事?答:第一盯开槽规范,第二盯完工后的打压绝缘测试。 很多游击队为了省时间,在承重墙上开超过1米的横槽,直接破坏墙体承重,住个三五年墙面开裂都是轻的。验收的时候,冷热水管必须打0.8MPa水压,保压20分钟不掉压才算合格;绝缘电阻测试不能低于0.5兆欧。❗ 常见误区:水电是隐蔽工程,改完再改成本至少翻三倍,该盯绝对不能偷懒。问:防水施工工地验收要注意什么?答:必须做够48小时闭水试验,做完一定要去楼下邻居家看顶板。 很多工人偷懒只做24小时,轻微渗水根本试不出来,等你住进去半年漏到楼下,赔砖赔吊顶的钱,比做十次防水都贵。✅合格标准:淋浴区防水要做到1.8米高,干区墙面也要做30cm高,墙面拉毛处理之后再刷防水,不容易脱层脱落。问:旧房翻新工地,怎么避免破坏原有管线?答:开工第一件事,先找物业要原始户型的管线图,砸墙剔槽之前,先人工挖开确认位置再动大工具。 我早年遇过一个工地,工人图快直接拿大锤砸,把整栋楼的进户主水管砸破了,淹了地下室和电梯,最后业主赔了十几万…太惨了。❗ 注意:老房承重墙里的钢筋绝对不能乱切断,不然整栋楼的安全都受影响。

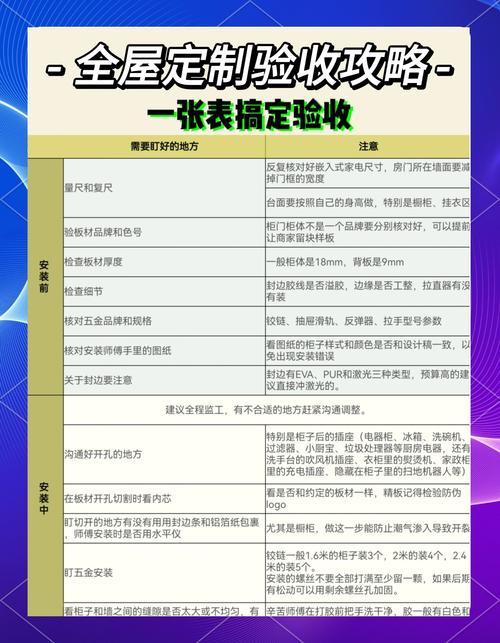

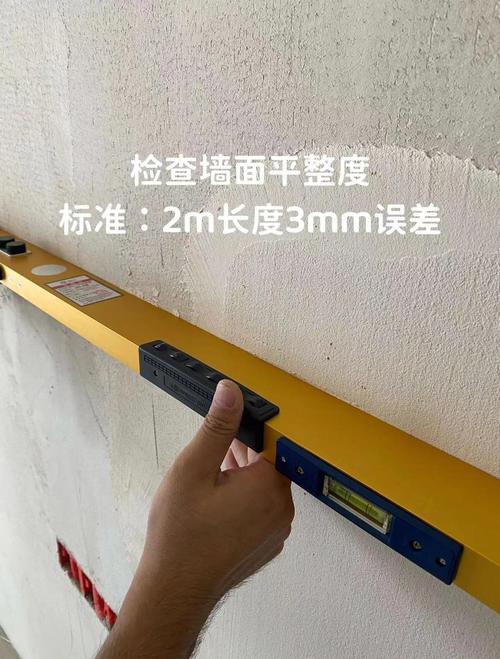

验收收尾&常见误区问题

特别提醒

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
