装修施工工艺避坑干货:业主最关心的12个问题解答

基础工程类常见问题

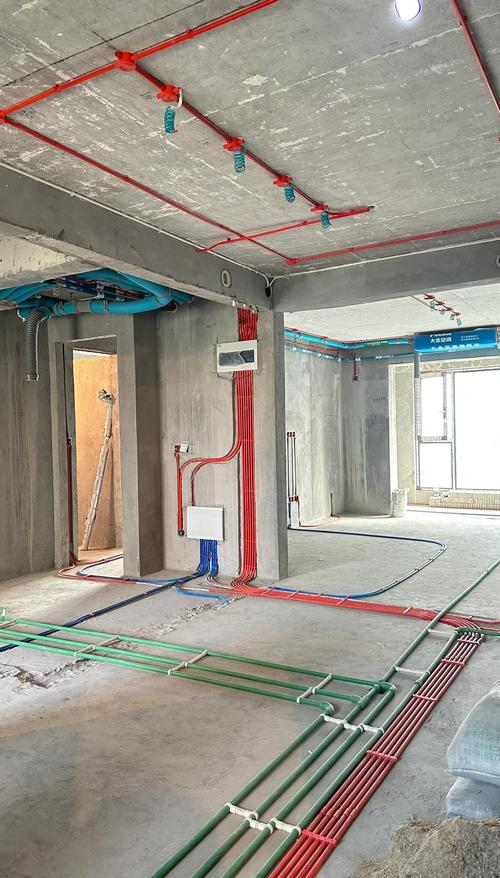

问:水电改造走顶还是走地?答:优先走顶,局部可以走地。 走顶发生漏水能第一时间发现,维修不需要砸掉地砖瓷砖,损失顶多就是拆个吊顶,换根管子。走地埋在水泥层里,漏到楼下你才发现,不光要赔楼下装修,还得撬掉整屋地砖返工,成本直接翻好几倍。 💡 注意:走顶要用吊卡固定,管间距不能超过80cm,避免水管晃动松动;走地要避开地砖开孔开槽位置,防止铺砖师傅打砖的时候打穿水管。价格差其实不大,100平的房子也就差两三千块,别为了省这点钱留一辈子隐患。 常见误区:走顶一定会浪费很多材料?提前规划好走位,其实差不了一百块的料钱。问:防水做完多久能试水?验收标准是什么?答:正常闭水试验要等防水涂料完全干固,一般是48小时之后再放水❗。 合格标准是:24小时闭水后,水面降值不超过1cm,楼下对应位置天花板无渗水就是合格。刚刷完防水就放水,涂料还没形成完整的防水膜,相当于白做。操作要点:放水前先把下水地漏堵好,水面要没过所有墙面防水,最低不能低于2cm,泡够时间直接去楼下看。
家装卫生间闭水试验施工现场图
家装卫生间闭水试验施工现场图
问:墙面批刮腻子要刮几遍?可以只刮一遍省预算吗?答:绝对不能只刮一遍,正常找平需要两遍,要求顺平垂平的要刮三遍❗。 第一遍补坑找平,第二遍整体找顺,第三遍细修平整度。一遍刮太厚容易开裂脱落,后期住个两三年就掉皮,修都不好修。预算再紧也不能省这一遍,每平米多花不了10块钱,100平墙面也就一千多块,犯不上省。 💡 注意:每一遍都要完全干透才能刮下一遍,阴雨天别刮腻子,墙里闷着水汽后期容易返潮发霉。

硬装安装类常见问题

问:瓷砖空鼓率多少算合格?怎么验收?答:国家规范是墙砖空鼓率不超过5%,地砖不超过2%,大尺寸瓷砖、上墙瓷砖必须做到0空鼓✅。 空鼓超过标准,后期很容易掉砖,尤其是厨房卫生间墙面挂五金、吊柜的位置,打孔的时候一震就掉,太危险。验收小技巧:拿一块一元硬币,顺着每块瓷砖的四个角和中心敲一遍,声音发闷就是空鼓,记好位置直接让工人返工,别等美缝做完了再找,返工成本翻三倍。问:木地板安装要不要留伸缩缝?留多大?答:一定要留,不留必起拱翘边💣。 门口、墙边要留8-12mm的伸缩缝,装地热的房子要留10mm以上。木材会随温湿度变化热胀冷缩,没有伸缩空间就会拱起变形。 注意:伸缩缝最后用美缝剂或者门口扣条盖住,完全不影响美观,别让工人图省事给你把缝填死。问:吊顶龙骨用木的还是轻钢的?答:客餐厅大面积吊顶优先用轻钢龙骨,小面积局部造型可以混木龙骨❗。 木龙骨便宜但是容易受潮变形,还招虫,寿命短。轻钢龙骨不变形、防火,使用寿命比木龙骨长太多。一平米也就差二三十块,整个吊顶下来也就几百块的差价,别省。 常见误区:轻钢龙骨做不了复杂造型?不对,现在有可弯曲轻钢龙骨,弧形、圆形造型都能做。问:美缝什么时候做最合适?答:瓷砖贴完7天,等水泥完全干透再做✅。 砖缝里还没干透就做美缝,潮气封在里面出不来,会让美缝发黄起泡,用不了一年就脱落。操作要点:打胶之前一定要把砖缝里的灰尘、水泥硬块抠干净,别留积水和浮灰,干了再打胶,附着力才够。

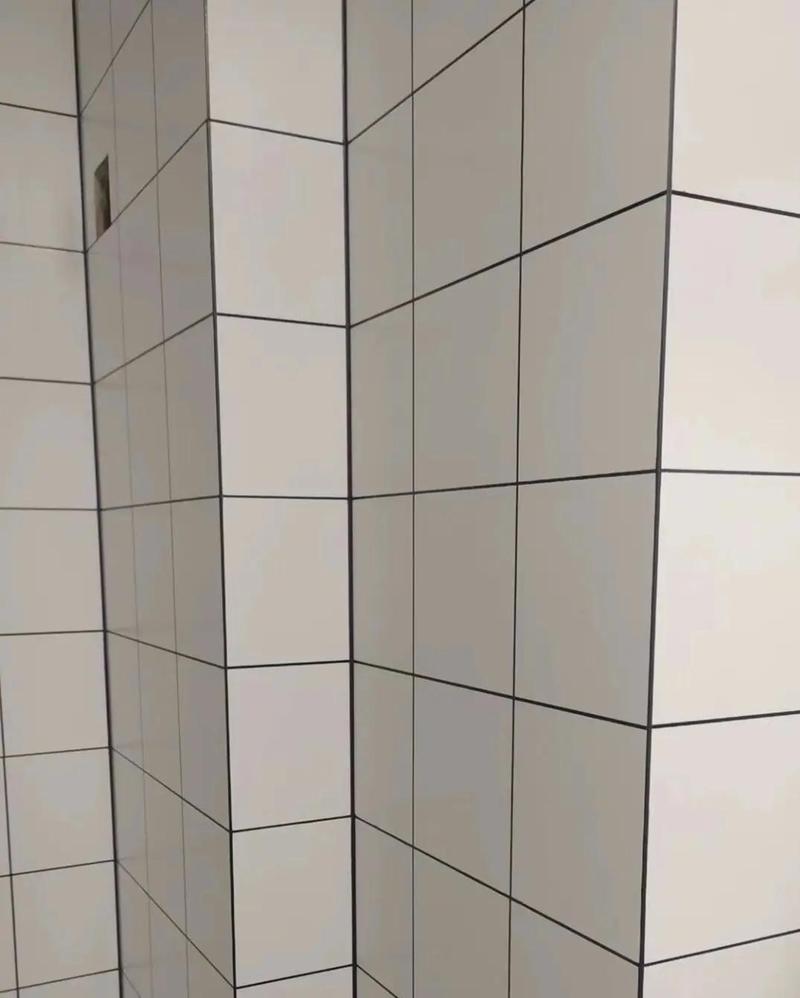

家装客厅瓷砖美缝施工完成效果图
家装客厅瓷砖美缝施工完成效果图

预算工期环保类常见问题

预算工期环保类常见问题
预算工期环保类常见问题
问:装修施工一般要多久?怎么挤掉装修公司的工期水分?答:100平平层毛坯,正常工期是45-60天,超过70天就是故意拖,一定要在合同里写清楚延期赔付❗。 很多装修公司同时开好几个工地,故意把你的活拉长,蹭你的误工成本。技巧:把每个施工节点的工期写进合同,比如水电7天,泥木15天,油漆10天,安装10天,延期一天赔多少钱,写得明明白白,真拖了你也有地方说理。问:旧房翻新墙面,必须铲到红砖吗?答:要看原有墙面情况,不用全铲❗。 原墙面是耐水腻子,附着力好不掉粉,铲掉表层就可以,只有原墙面酥软、掉皮、附着力差才需要铲到红砖。铲到红砖多花两三千块,完全没必要,原墙面结实的话直接刷界面剂重做就行。 判断方法:泼点水在墙上,用铲刀刮,刮不动就是结实的,不用铲。问:装修完除醛,开窗通风真的有用么?答:有用,而且是成本最低效果最好的方法💡,比什么炭包、除醛剂有用多了。 甲醛是持续十几年释放的,开窗通风能直接把已经释放到空气中的甲醛排出去,想加快速度就密闭门窗开暖气升温,闷一天再开窗通风,温度越高甲醛释放越快,反复两三次效果翻好几倍。 注意:别刚装完就关窗闷着住,至少持续通风一个月再入住,着急住的话加个工业风扇对着吹,比几千块的除醛仪器有用。问:小户型装修拆墙,要注意什么?答:绝对不能动承重墙,剪力墙也不能碰,轻体墙拆之前也要先确认是不是承重墙的配重墙❗。 哪怕只是掏个壁橱,都得先找物业要原始户型结构图,确认不是承重墙再动工。承重墙撑着整栋楼的受力,拆了会影响整栋楼的结构安全,出了问题你担不起,物业也一定会罚你让你砌回去,最后花双倍的钱,得不偿失。问:装修预算怎么控制不超支?施工阶段要注意什么?答:所有项目提前算好,留10%的备用金,施工阶段任何变更都要先谈价再动工❗。 很多业主超支都是中途随便改项目,改完才发现加了好几万,超支一半都正常。操作要点:每一项变更动工之前,让工长写清楚加多少钱、减多少钱,双方签字确认再干,别信口头约定,转头人就不认账了。特别提醒
1. 别觉得找熟人介绍的散工就不用签合同,丑话说在前面才是真熟人,该签合同签合同,该留5%-10%的质保金就留,出了问题你才有话语权。
2. 装修别光盯着材料砍价,把工人的工钱给够,工艺差一分,效果差十分,愿意给你做细活的工人,比什么大牌材料都靠谱,舍不得工钱最后亏的还是你自己。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
