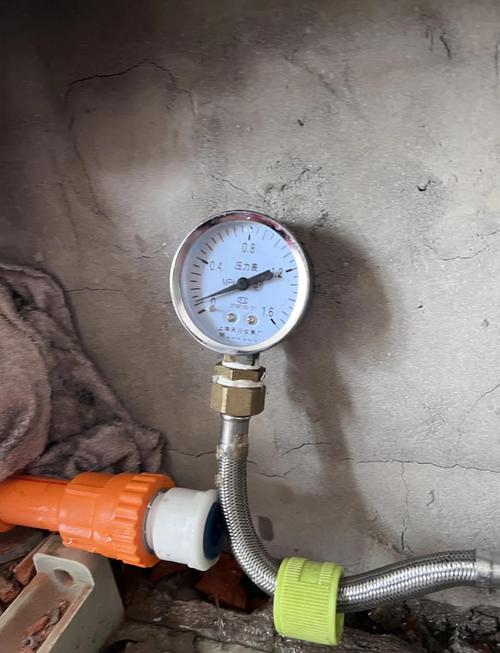

装修小白最常问的水管打压基础问题
问:水管装修完一定要做打压测试吗?答:一定要做❗ 不打压别贴砖,别封槽。水管埋进墙里或者地下之后,漏了再修就是砸墙砸砖,大几万的损失,全是一次打压没做好的锅。 常见误区:有人说我现在通水没漏就不用打,错。出厂带的漏点、施工的时候碰破的暗伤,静压根本看不出来,必须打高压才能测出来。问:水管打压打多少压合适?要打多久?答:家装冷水管打8-10个大气压,热水管打10-12个大气压✅ 稳压时间至少30分钟,最长别超2小时。很多工人图快,打10分钟就完事,根本测不出慢漏。 现在PPR水管额定承压一般是16公斤,打一半左右的压力不会伤管子,又能测出虚焊、破口这些问题,这个压力区间是几十年施工试出来的标准,不会错。问:打压测试掉多少压算合格?答:掉压不超0.5个大气压就算合格❗ 0.5个大气压就是0.05MPa,很多人被工人瞎忽悠,说一点都不能掉,根本不对。因为水管里残留的空气会慢慢排出,还有管道本身会有一点应力拉伸,掉一点点太正常了。只要不超0.5,就没问题。超过0.5就得逐段查漏点了。
水管打压施工&验收常见问题

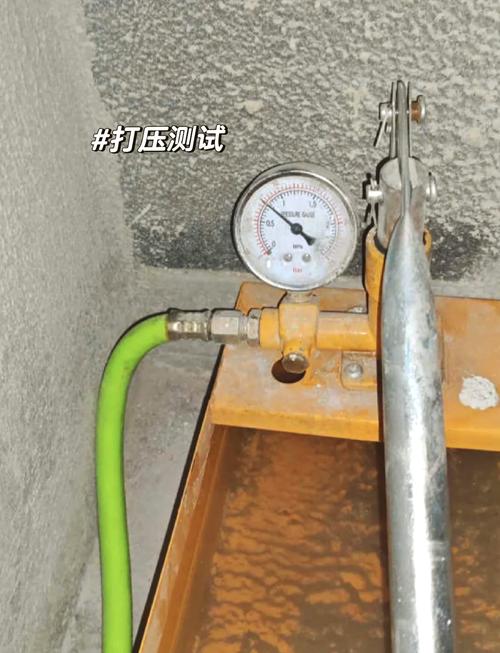

问:打压测试是工人做还是业主自己做?需要盯着吗?答:工人操作,业主必须到场盯着💡 也就半小时的事,别嫌麻烦。见过太多工人偷懒,打了压扫一眼就完事,甚至还有直接接在原有水管上,根本没测你新改的部分,等到漏了全推给原水管,说不是他的问题。问:打压的时候要把所有水管龙头都关上吗?答:对,入户总阀关死,所有出水口的堵头都得拧死拧紧✅ 别留任何一个龙头或者出水口开着,不然压力根本上不去,测了也是白测。 注意:热水器、净水器这些后期才装的设备,别提前接上去一起打,这些设备承压大多只有3-5个压,打高了直接打坏,得不偿失。问:PPR水管和旧镀锌管打压标准一样吗?答:不一样❗ 老房翻新保留的旧镀锌管,最多打6个压就行,旧管子本身已经老化,打高了直接裂,反而出事。新换的PPR、铜管、PERT管,都按前面说的标准来就行。问:打压合格之后,后期就肯定不会漏水吗?答:不一定。说实话,打压只能测出焊接、接口、管材本身的问题,测不出后续施工的误伤。贴砖、装吊顶的时候,工人不小心钻破水管,你打压的时候根本测不出来。 建议:封槽之后贴砖之前,再复测一次,也不费半小时,买个安心。问:水管打压多少钱一次?会很贵吗?答:正常水电改造,打压都是免费的,包含在施工报价里。如果你是单独找师傅上门检测,一线城市一般100-200元一次,二三线城市50-100元,别被宰。开口就要几百上千的,直接拉黑,纯属坑装修小白。
特殊场景水管打压问题

最后给装修小白的特别提醒

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
